桜山、名古屋からグリーン&エコを発信

名古屋の地下鉄桜通線桜山駅5番出口から歩いて1分の環状線沿いに、2012年3月の竣工を目指し工事中の新しいテナント付賃貸マンション「ガーデンクルセ櫻見漾廚侶弉茲ら竣工までの様子を発信します。

「ガーデンクルセ櫻見(館)」建築日誌最終章

4月の桜の季節もすっかり終わり、新緑の季節へと変わってきました。昨年7月に始めた「ガーデンクルセ櫻見漾粉曄」の建築日誌もいよいよ最後になったようです。今日は、建物の様子や館名板の取り付け、一級建築士Mさんのコメントを紹介したいと思います。建築日誌としての役割は、今回で終了としますが、これからは運用編として引き続き投稿していきたいと思いますのでよろしくお願いします。

10定点観測地点ライトアップ

まずは、「4月10日の定点観測地点」からの様子です。薄暮の中にライトアップされたガーデンとビルがきれいに佇んでいます。

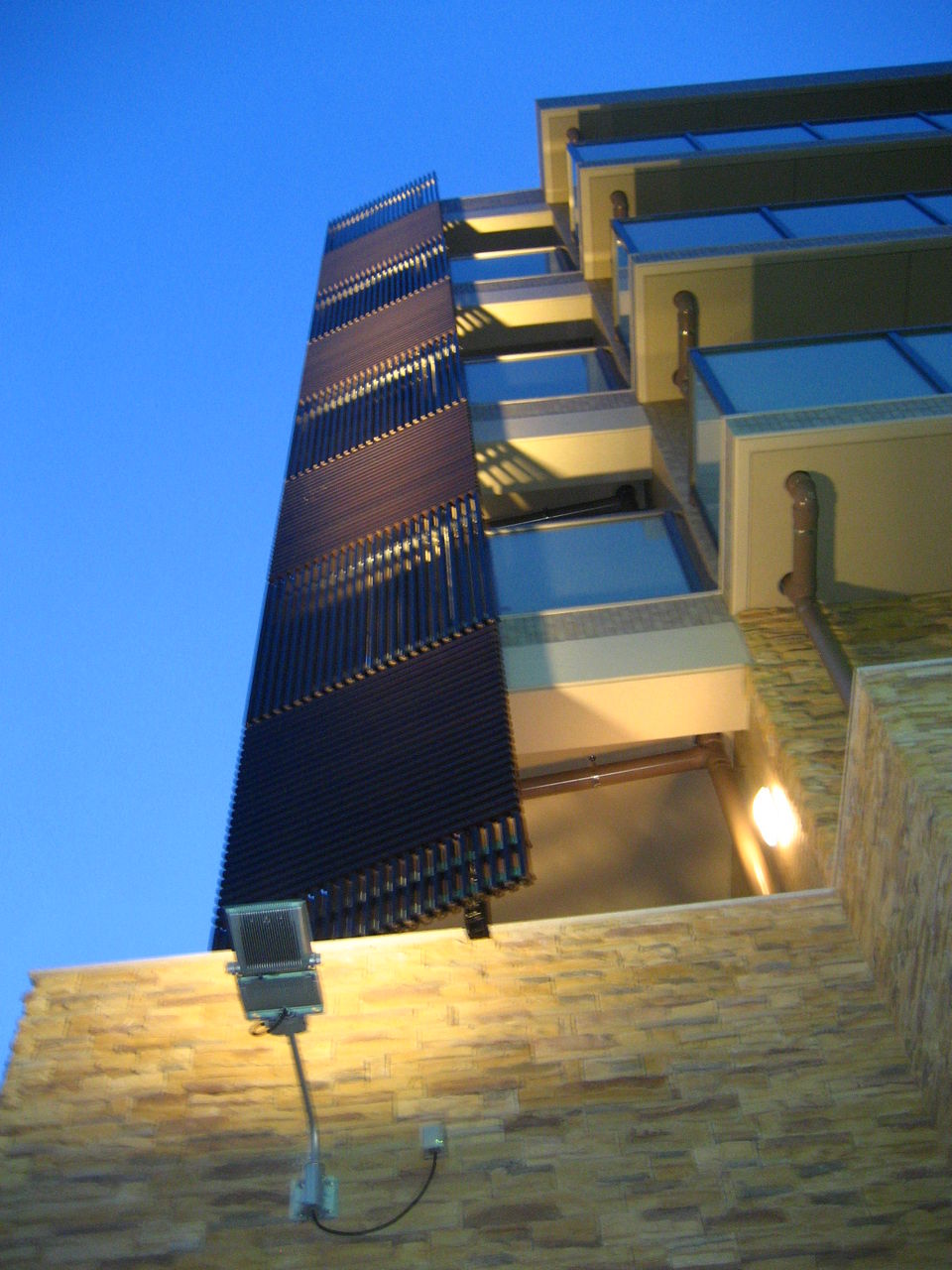

ライトアップのルーバー

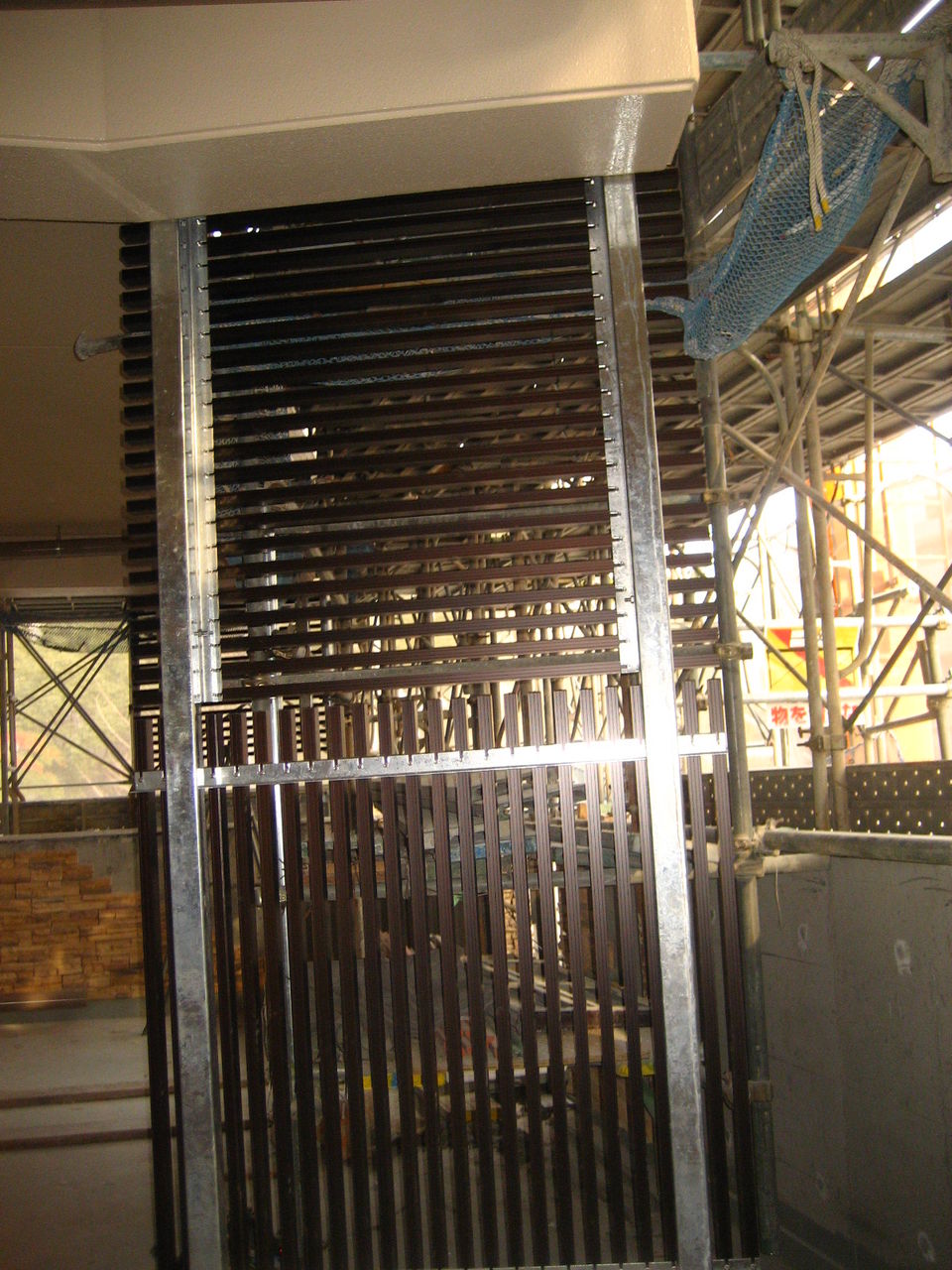

ライトアップされた縦&横のルーバーの様子です。横のルーバーに当たる光が映えてきれいに見えます。

8ガーデンクルセ全景

ビルの南東側の交差点の角から撮った「ガーデンクルセ櫻見漾粉曄法廚料慣覆任后

館名板取付

最後に遅れてきた主役の登場です。一級建築士のMさんが凝って考えて頂いた館名板が最後に正面に付けられました。デザインは、「クラウンデザインセンター」さんに担当して頂きました。

夜の館名板

この名板、夜がきれいでかわいいです。夜は、ローマ字の名前が浮き出てきます。必見です。(夜間点灯は23時迄です)

館名板も取り付けられ、「ガーデンクルセ櫻見漾粉曄法廚盍粟を迎えました。これで一応建築日誌としての役割は終わりますが、プロジェクトは継続していきます。建築日誌の最終章ということで一級建築士のMさんからコメントを頂きましたので掲載させて頂きます。

<一級建築士Mさんのコメント>

 まずはプロジェクトを代表し、このブログに寄稿する機会を頂きましたことに御礼申し上げます。当プロジェクトは、「環境への配慮、地域(街並み)への貢献、入居者目線でのニーズへの対応」の精神のもとに発足し、建物の完成へと進めてきました。

私も監修という役割の中でアドバイスし、技術者・デザイナーとして具現化してきました。

工事関係者の中には当初、このプロジェクトの主旨に基づく各所への拘りに躊躇が見られましたが、定例会議を重ねていく中で、各工事担当者それぞれが自発的な提案等で積極的に関わって頂きました。

これもプロジェクトが妥協せず、拘り続けることが出来た結果だと思っています。

建物は設計だけでは完成出来ません。工事関係者のご尽力と近隣のご理解とご協力があって完成出来るものです。今回のプロジェクトにあって実施設計をご担当頂いた三宅先生、近藤組始め工事関係者の皆様、そして近隣の皆様のご協力に厚く御礼申し上げます。

このプロジェクトにおいては、建物の竣工が完成ではありません。竣工は新たな出発点です。ハード面・ソフト面においても10年後、20年後、30年後の評価(姿)が本当に大切だと思います。

私もこのプロジェクトの更なる進化を一員として見守り続けたいと思います。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります

ガーデン&桜

遅れていた「ガーデンクルセ櫻見(館)」の桜もやっと咲きました。今年は、どの程度咲くのか心配していましたが、思ったより咲いてくれたように思います。今日は、ガーデンの昼&夜の様子を満開の桜とともに紹介します。

8ガーデンのシラカシ&桜

4月8日のガーデンの様子です。芝も緑に色づき始め、シラカシの緑と桜の木のピンクが季節を感じさせてくれます。

8桜全景

ほぼ満開に近い、8日の桜の木様子です。寒かった冬から一気に抜け出した感じがします。

8ガーデンの桜

ガーデンの桜を下から見上げた写真です。青い空に桜が映えています。

8桜とガーデンクルセ

桜の間から、「ガーデンクルセ櫻見(館)」のバルコニーのルーバーが見えています。

ライトアップの桜

夜には、ライトUPされた桜が楽しめます。夜桜も風情があります。

ライトアップの様子最後にもう一度、ガーデンのライトUPの様子です。

本日(4月11日)の雨で今年の桜も散ってしまうようです。余韻のあるうちに桜を紹介しました。次回は、館銘板や完成した建物の様子、Mさんのコメント等をと思っています。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります

竣工式と外観&ガーデン

寒かった3月が終わり、遅れていた桜も咲き始めています。「ガーデンクルセ櫻見(館)」も竣工式を終え、入居も始まり、建物が楽しそうに動き始めているように感じます。今日は、竣工式の様子や完成した建物・ガーデンの様子等を紹介したいと思います。

24竣工式

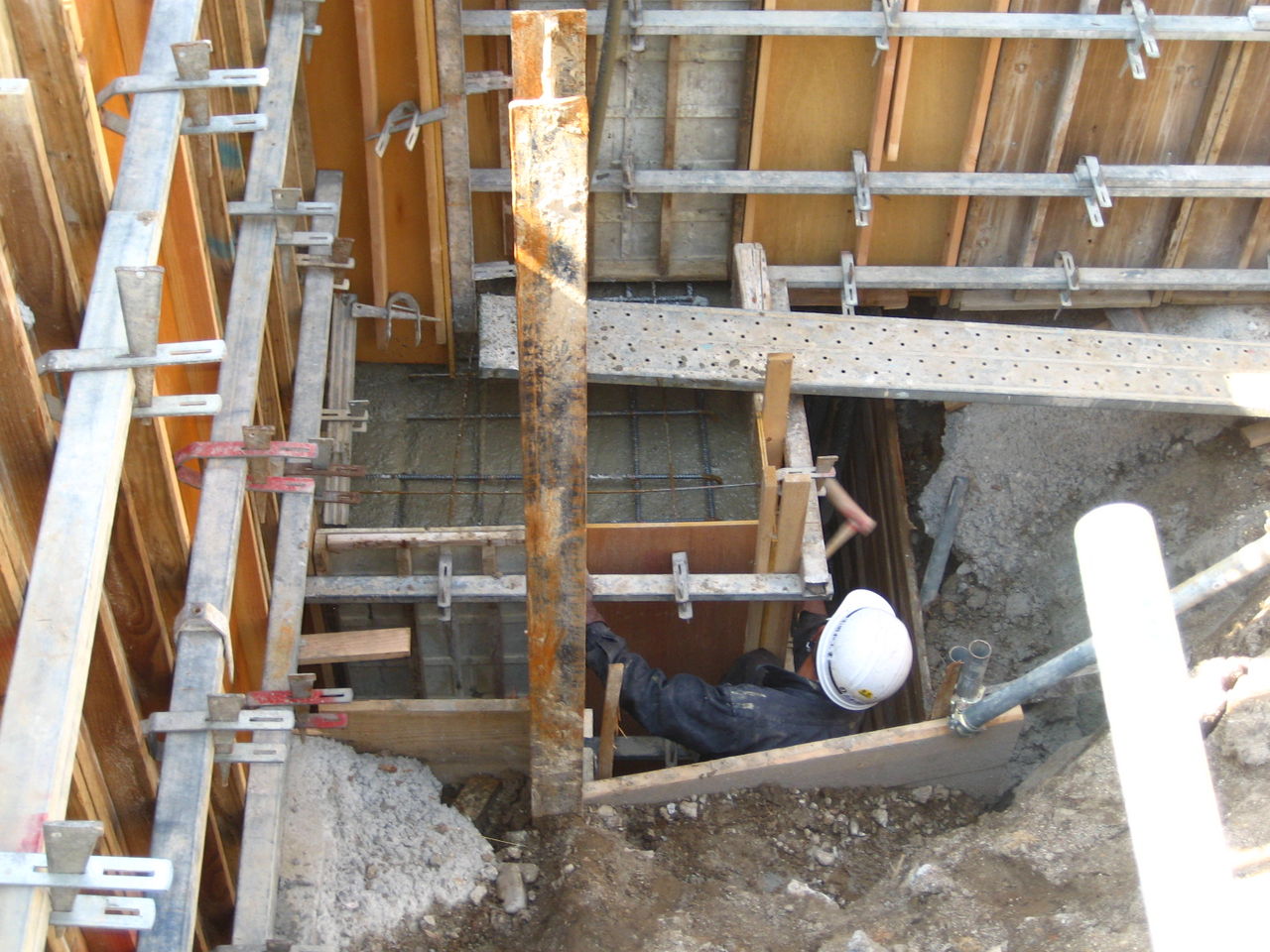

3月24日に「ガーデンクルセ櫻見(館)」の竣工式が行われました。地鎮祭でもお世話になった豊明市の諏訪神社の宮司さんにお祓いをして頂き、竣工式の後は、簡単な立食パーティーで皆さんからお祝いの言葉を頂戴し、楽しい時間を過ごさせて頂きました。今回のプロジェクトの新しいページが開かれていきます。

櫻見濺貘Δら

東側から見た、「ガーデンクルセ櫻見(館)」です。吹き抜けのエントランス、太陽光パネルの貼られた斜めの屋根、縦と横のルーバーや広い窓などスタイリッシュな外観です。

櫻見濱沼Δら

次は、西側から見た様子です。古家では庭だった部分が建物に変わり斜めのバルコニーも存在感があります。

1定点観測地点から

最後は、4月1日の「定点観測地点からの様子」です。シンボルツリーの白樫(かし)の隣の桜(ソメイヨシノ)にはまだ存在感がありませんが、もうすぐ咲く花を楽しみに待ちたいと思います。

太陽光パネルの様子

今回の最大のテーマである、「エコ」の象徴の太陽光発電も発電を開始しています。太陽の光を受けパネルが光っています。これからは、2LDKの入居者の方は売電を自ら実感することが出来ると思います。

LEDのライトUP

もう一つの特徴でもある、縦と横のルーバーを照らす「LEDライト」もスタンバイが出来ました。次回のブログでは、ライトUPの様子が紹介出来ると思います。

エントランスの坪庭

エントランスの坪庭も完成しました。諏訪神社の宮司さんから残したいと言われた「燈籠」も一級建築士のMさんと近藤組さんのお陰でまた復活です。これからは、長く入居者の方にも見て頂けることになりました。手前の「手水鉢」もモダンに復活です。

ガーデンの桜

ガーデンの「」です。私がスタッフと一緒に見て決めた木ですが、思った以上に大きく、満開の桜が今年見られれば最高です。

ガーデンの樹木

最後は、ガーデンの端に植えた樹木です。「セイヨウシャクナゲ」と「カラタネオガタマ」という花の咲く木を選んでいます。

次回では、完成した建物のライトUPした様子・ガーデンの桜の様子・「ガーデンクルセ櫻見漾粉曄法廚隆枳暖津を紹介し、今回の建物の監修をお願いした一級建築士のMさんからの感想等も紹介できればと思います。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります

共用部・住居部の工事とガーデン工事の様子

3月も第3週に入り、いよいよ竣工まで最後の追い込みです。ガーデン工事も始まり、私の検査も終わり、手直しの工事を進めています。今日は、建物の共用部・住居部の様子とガーデン工事の様子を紹介します。

エントランスのオブジェ

エントランスのオブジェとして置いた暖炉と鏡が左右の照明も入り、すっかり落ち着いた姿を現しました。古い家からオブジェとして復活し、またこれから多くの人に見て頂けるのは大変有難いことです。

エントランスのシャンデリア

吹き抜けのエントランスには、シャンデリアが飾られ石の壁とともにおしゃれな空間が完成しました。想像していた以上に広がりのある空間になったようです。

1LDKのロフト

5階の1LDKのロフト部を見た様子です。結構広くて寝室としても利用出来そうな空間です。光を通す間仕切りで明るい、使い易い部屋になりそうです。

ロフトから見たLDK

ロフト部から見たLDKの様子です。コーディネートされたキッチンがおしゃれです。

三面鏡の洗面台

洗面台もキッチンの木目調とコーディネートされていて、三面鏡として使える鏡も付いています。

5階の東側の部屋からバルコニー

最大幅2.4mのバルコニーです。道に沿って斜めになっていますが、居室内から見ると広がりがあり、ルーバーもおしゃれな雰囲気を演出しています。

緊急電源

室内に準備されている緊急電源用コンセント」です。普段は使えませんが、停電時は切り替えをして太陽光発電から直接電気を使用出来るようになります。災害時には活躍するアイテムだと思います。

シンボルツリーの「しらかし(白樫)」

ガーデン工事も進んでいます。左の写真は、シンボルツリーのしらかし白樫)です。今回は、ある程度成長した木を探してもらいました。隣に予定しているソメイヨシノ)の木と並ぶのが楽しみです。

ガーデンクルセ櫻見」の竣工式も明日になりました。次回は、完成した外観、ガーデン、坪庭等を紹介したいと思います。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります

最後の定例会議と工事の進捗状況

3月も中旬、15日には建物の完了検査も無事終わり、竣工まで忙しい日々が続いています。今日は、現場の進捗状況を中心に報告します。

移築された暖炉のあるエントランス

エントランスの工事の様子です。応接間にあった暖炉と鏡がセットされてエントランスのオブジェとして復活しました。次回で完成したエントランスの様子を紹介出来ると思います。白い石の壁に囲まれたおしゃれな空間が現れると思います。

化粧板付ユニットバス

1LDKに使われている化粧板付のユニットバスです。2LDKでは、もう一回り大きめのサイズのユニットバスが採用されています。

姿見付下足箱

1LDKの部屋の姿見付シューズケースです。白い木目のボードが部屋に溶け込んでおしゃれです。2LDKの部屋には茶系のボードのシューズケースが付いています。

ガーデンの様子

ガーデン工事も進んでいます。シンボルツリーが植えれる場所の様子です。石畳の通路にグリーンがどう映えるか楽しみです。

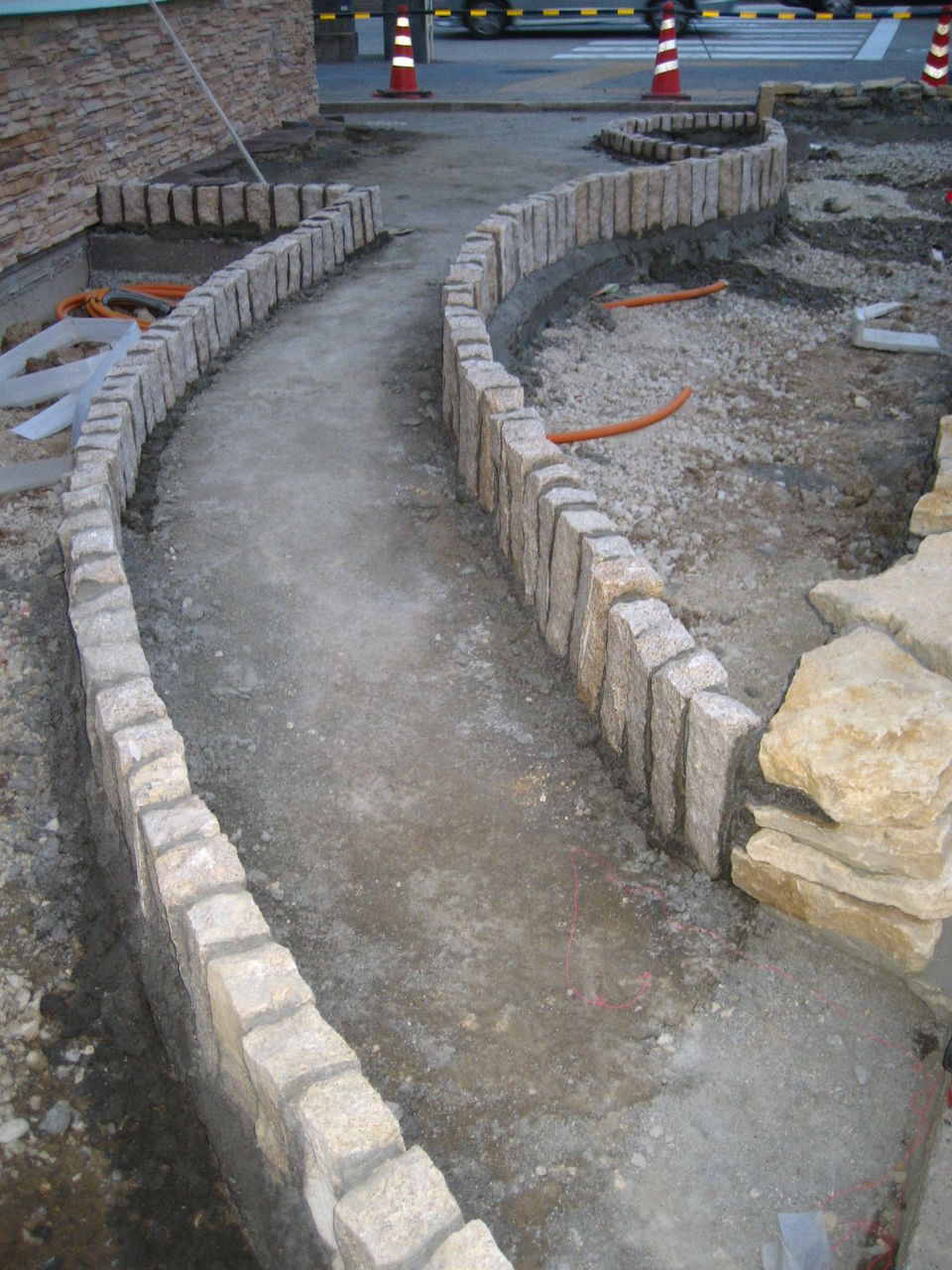

ガーデンの道1

ガーデンの反対側の曲がった小道です。何本かの木が入った後にこの道を歩くのが楽しみです。選んだ木が街並みに調和してくれると良いのですが。

定例会議も全26回にわたり、近藤組の石井所長さん、久野さんには大変お世話になりました。24日の竣工式までまだガーデン工事や手直し等が続きますが、最後までよろしくお願いします。私も全ての会議に出席し、工事を皆さんと一緒に見届けることが出来ました。近藤組の関係者の皆さんに感謝です。

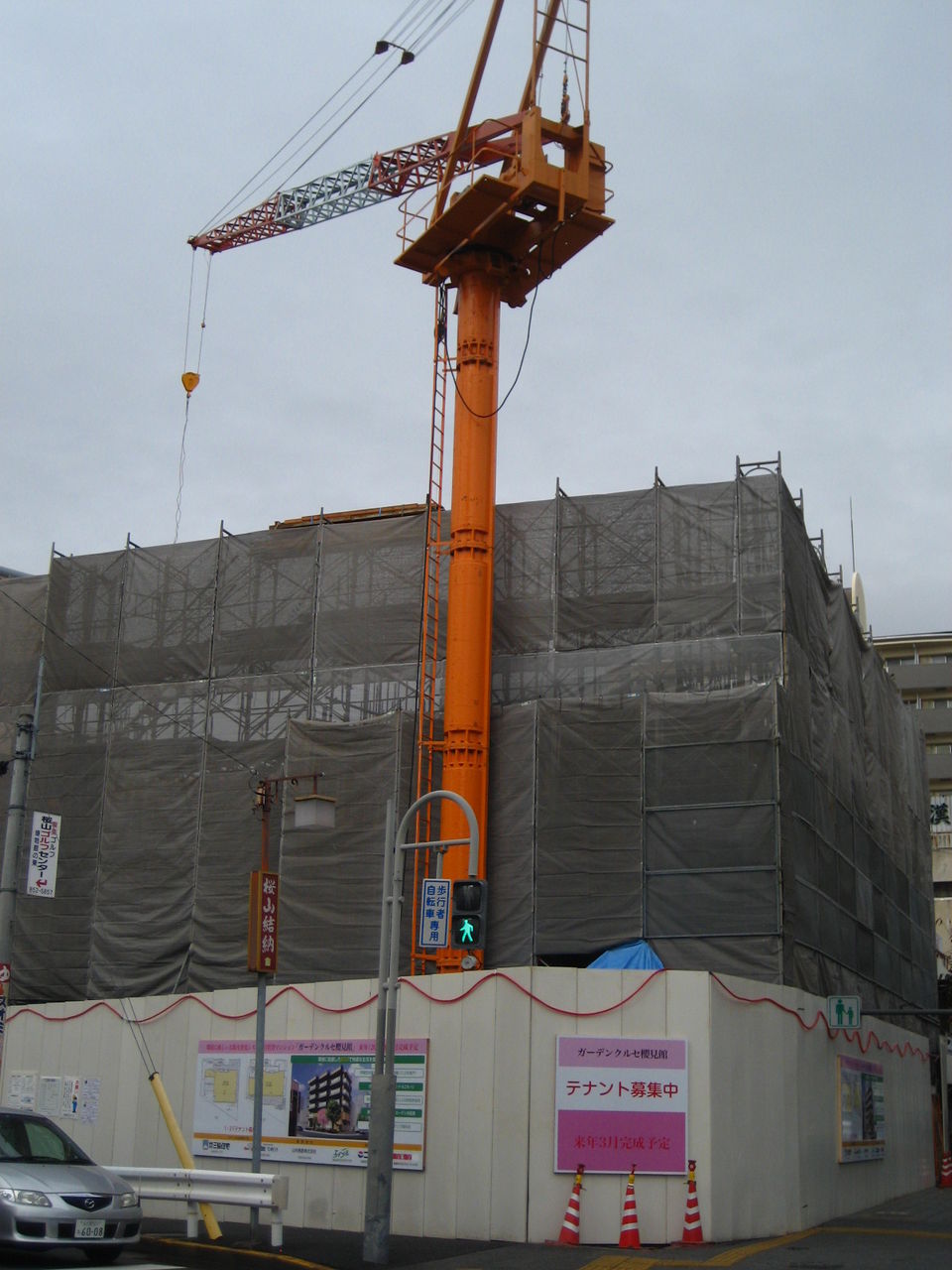

15定点観測地点から

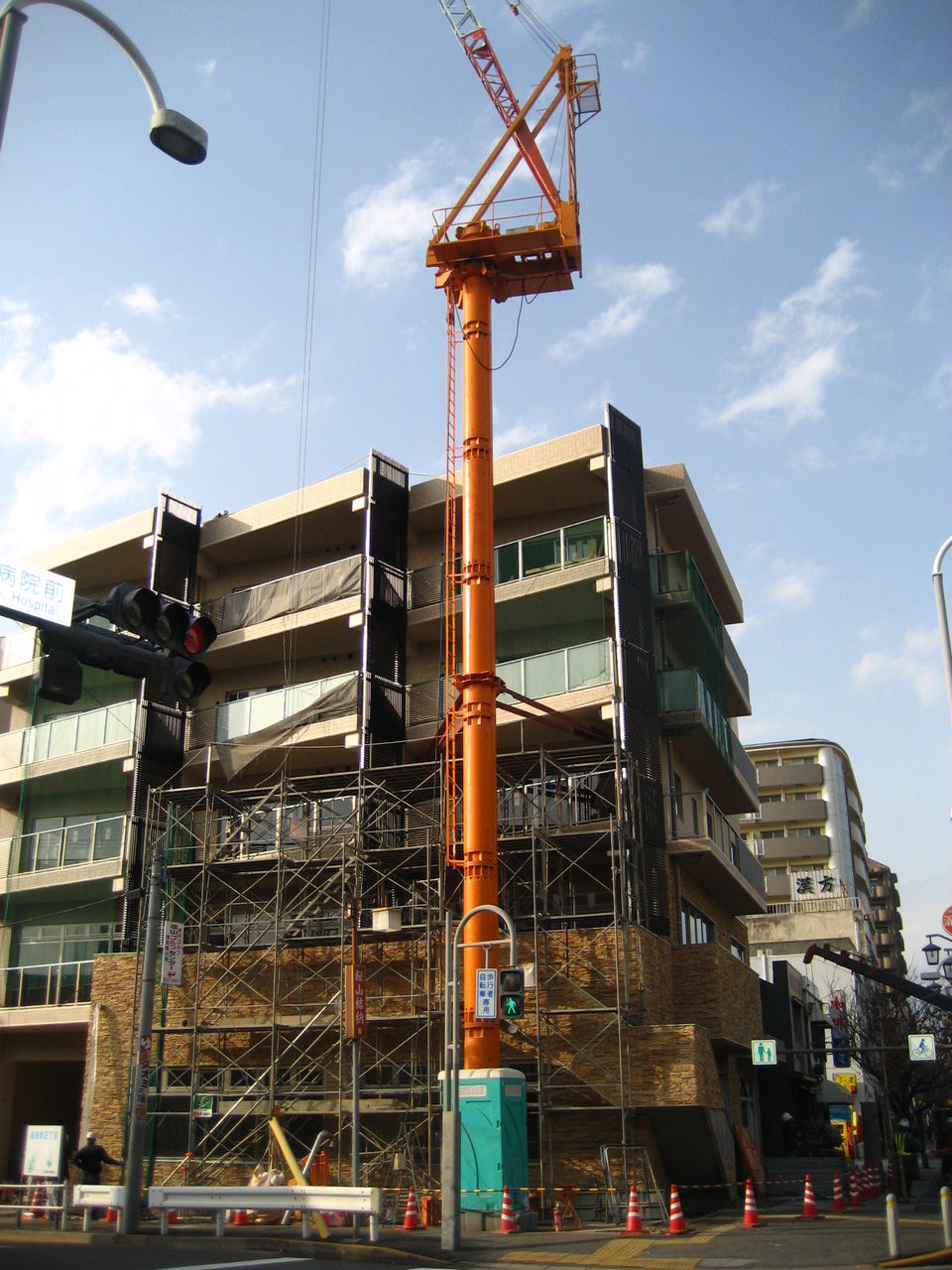

3月15日の「定点観測地点からの様子」です。建物の全体が現れました。交差点に存在感のある姿が印象的です。次回は、シンボルツリーが入った様子を紹介出来ると思います。もうしばらくは、「ガーデンクルセ櫻見」の進捗状況を紹介していきたいと思います。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります

第25回定例会議と工事の進捗状況

3月に入り、「ガーデンクルセ櫻見」の建築工事も最後の仕上げに入ってきました。今日は、工事の進捗状況を太陽光発電、外観、内装工事等を中心に紹介します。

6北側上から3月6日の北側上から見た「ガーデンクルセ櫻見」の様子です。すっかり囲いのシートがとれて、ビルの全貌が見えるようになりました。ビルの上に見えているタワークレーンも8日で解体される予定です。一番緊張するビルの全体の様子が分かる日がついに来ました。

6西側から

南側道路沿いの西側から見たところです。囲いがとれて、足場の解体も進んでいます。以前庭だった場所に建物があるので存在感があります。タワークレーンの場所にシンボルツリーが来るのが楽しみになってきました。

4太陽光パネル14太陽光パネル2

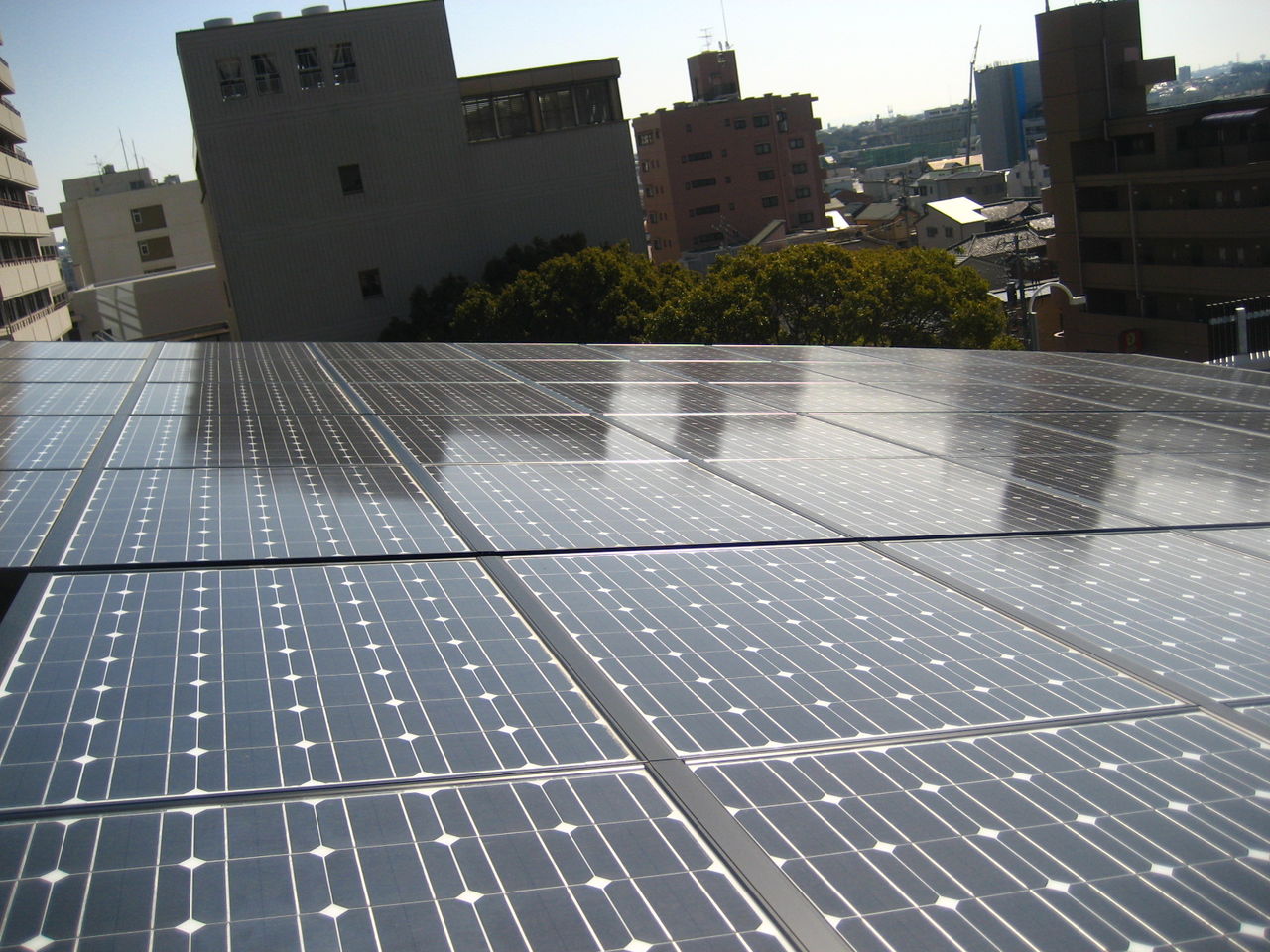

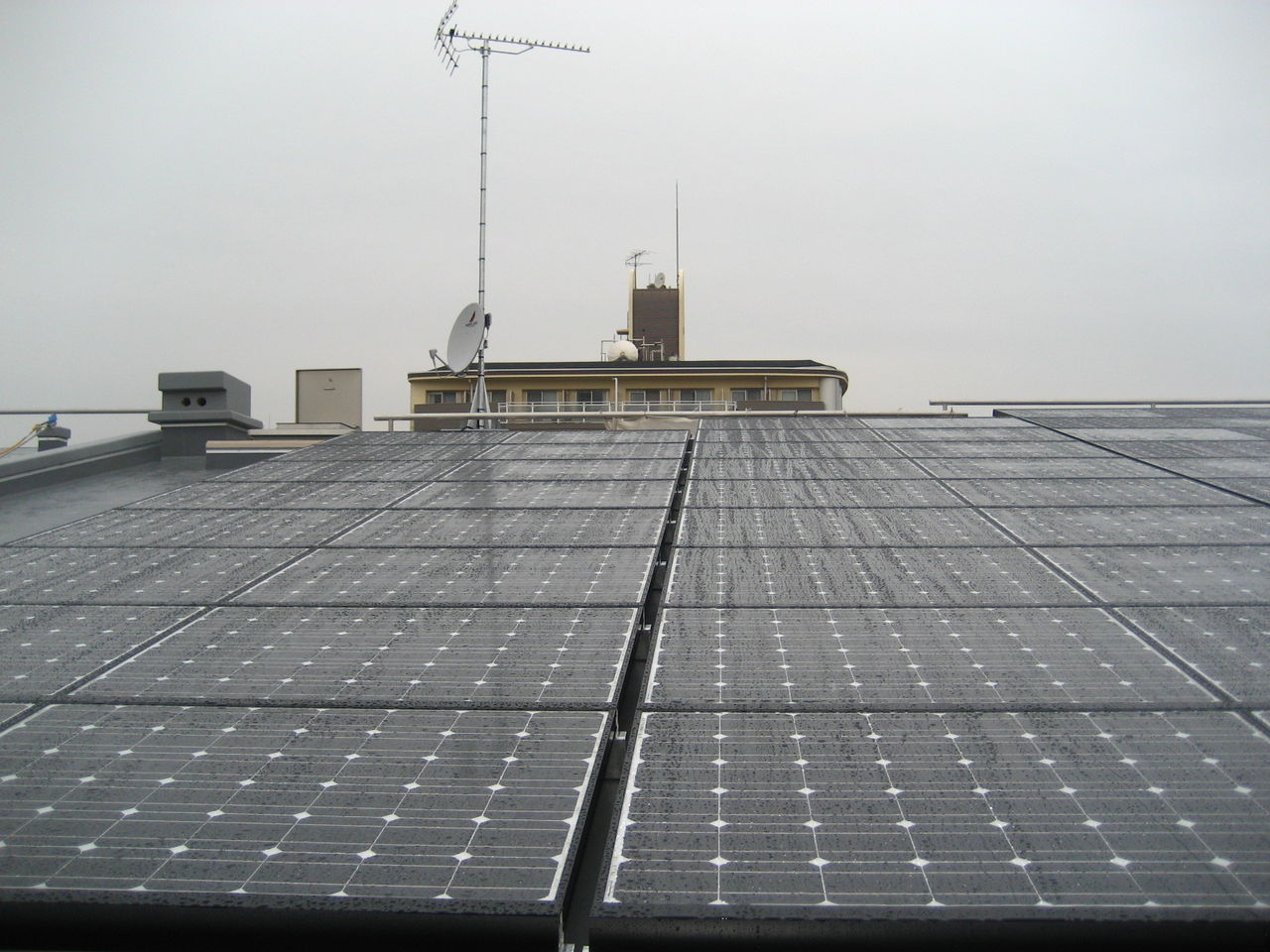

屋上部の「太陽光パネル」の様子です。左が「市立大学病院前交差点」方面を撮った写真、右は北側を下から見た写真です。自然エネルギーを利用したエコマンションがもうすぐ稼働します。

4の5階ロフト

5階の「ロフト」工事の様子です。リビングから上がるロフトは広さもあり、使い易そうです。

4キッチンの様子4キッチン包丁入れ

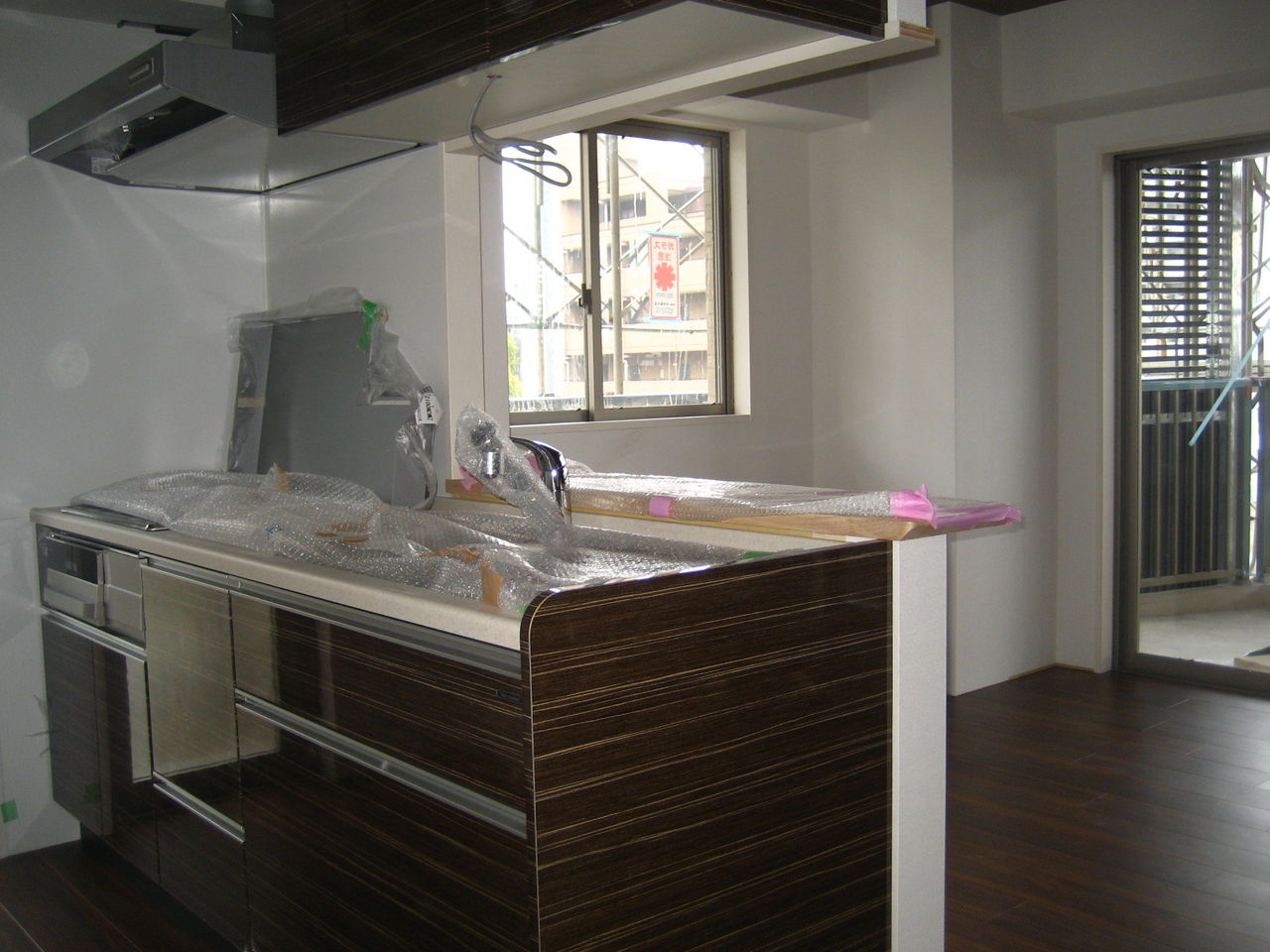

各部屋に設置される「システムキッチン」です。落ち着いた雰囲気で、包丁入れ(右の写真)も付いているので調理がし易いです。

4の2階バルコニーのルーバー

2階バルコニー部の「ルーバー」の様子です。縦・横に配置されたルーバーはライトアップされる予定なので、夜の雰囲気がまた楽しみです。

定例会議は、早いもので25回を迎え、現場での確認作業が多くなってきました。次回は、最後の定例会議になる予定です。15日の検査、24日の竣工式がいつのまにか近づいてきました。この建築ブログも終わりが近づいてきたようです。

6定点観測

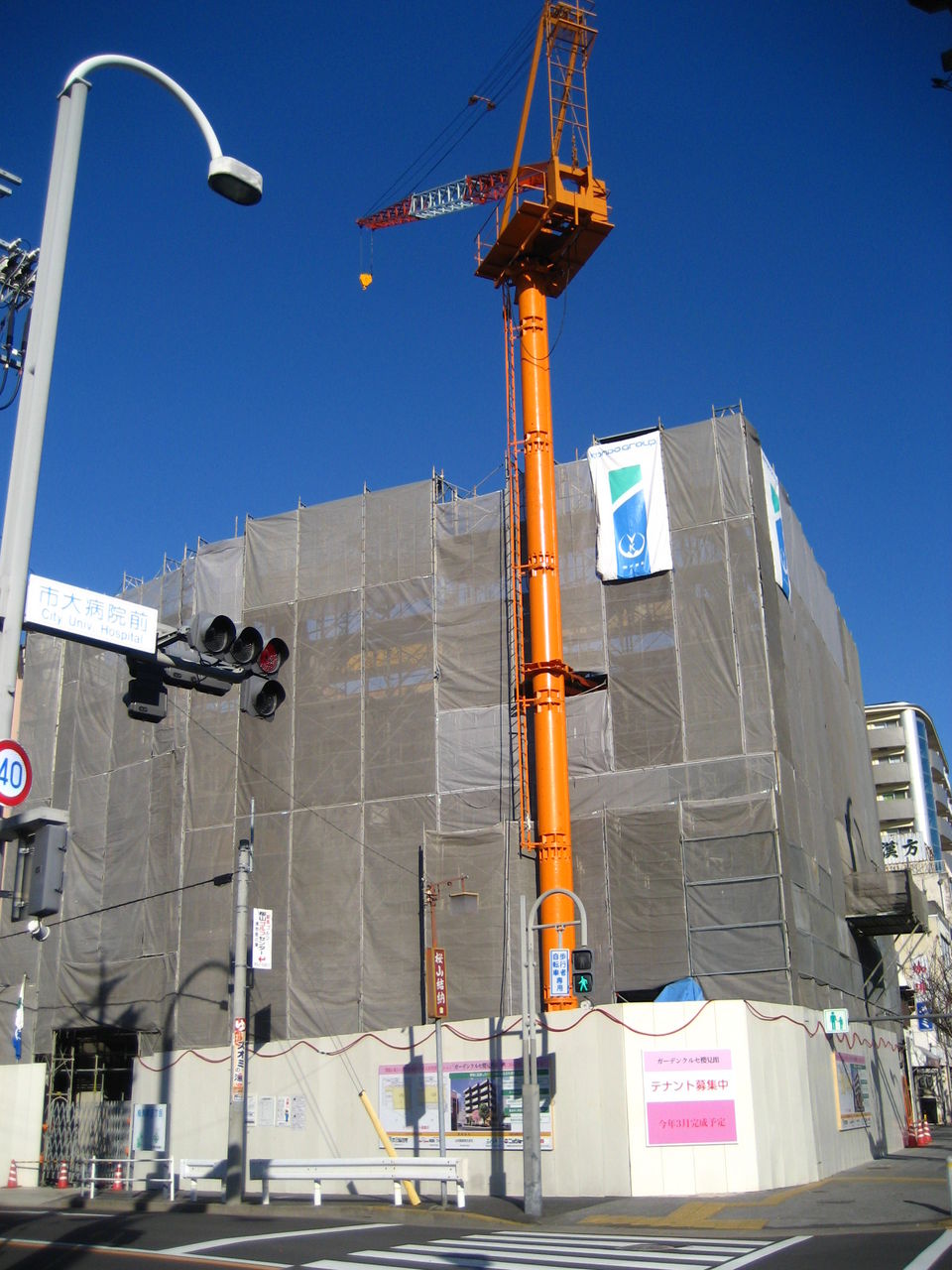

3月6日の「定点観測地点からの様子」です。囲いのシートがとれ、ビルの雰囲気が分かるようになりました。見なれたタワークレーンもこれが最後の写真となります。「ガーデンクルセ櫻見」もうすぐ竣工です。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります

第23.24定例会議と室内工事他

2月も残り少なくなり、工事も3月15日の検査を目標に忙しい時期に入ってきています。そろそろ室内の様子も分かるようになってきて、新しいマンションでの生活を想像できるようになってきました。今日は、室内工事や太陽光発電、ガーデンの検討等を紹介したいと思います。

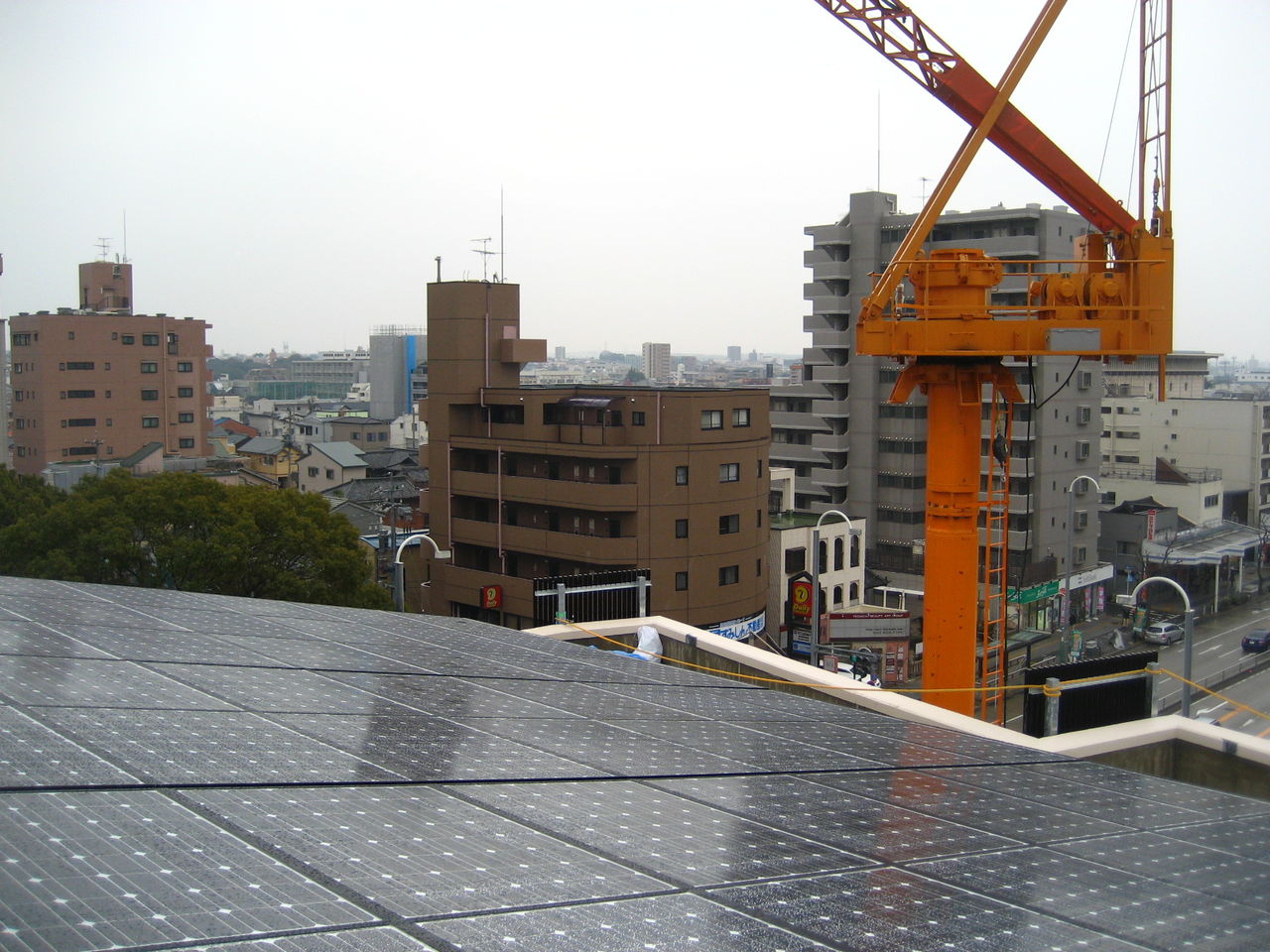

18屋上東側屋上の太陽光パネルを貼る予定の屋根の施工状況です。タワークレーンの向こうに「市大病院前」交差点の建物を見ることが出来ます。次回は太陽光パネルの施工状況が紹介出来そうです。

18屋上西側

西側の屋根の様子です。

21エントランス吹抜け

エントランス吹き抜け部の様子です。白い石がエントランスに貼られ解放感のあるエントランスになりそうです。完成が楽しみです。

23キッチン

2LDKのキッチン部分の施工の様子です。対面式のキッチンにカウンターも付いているので、便利な生活が出来そうです。

23寝室窓

2LDKの部屋の窓です。開口部が広く取ってあるので、解放感のある部屋になりそうです。出来上がりの部屋が楽しみです。

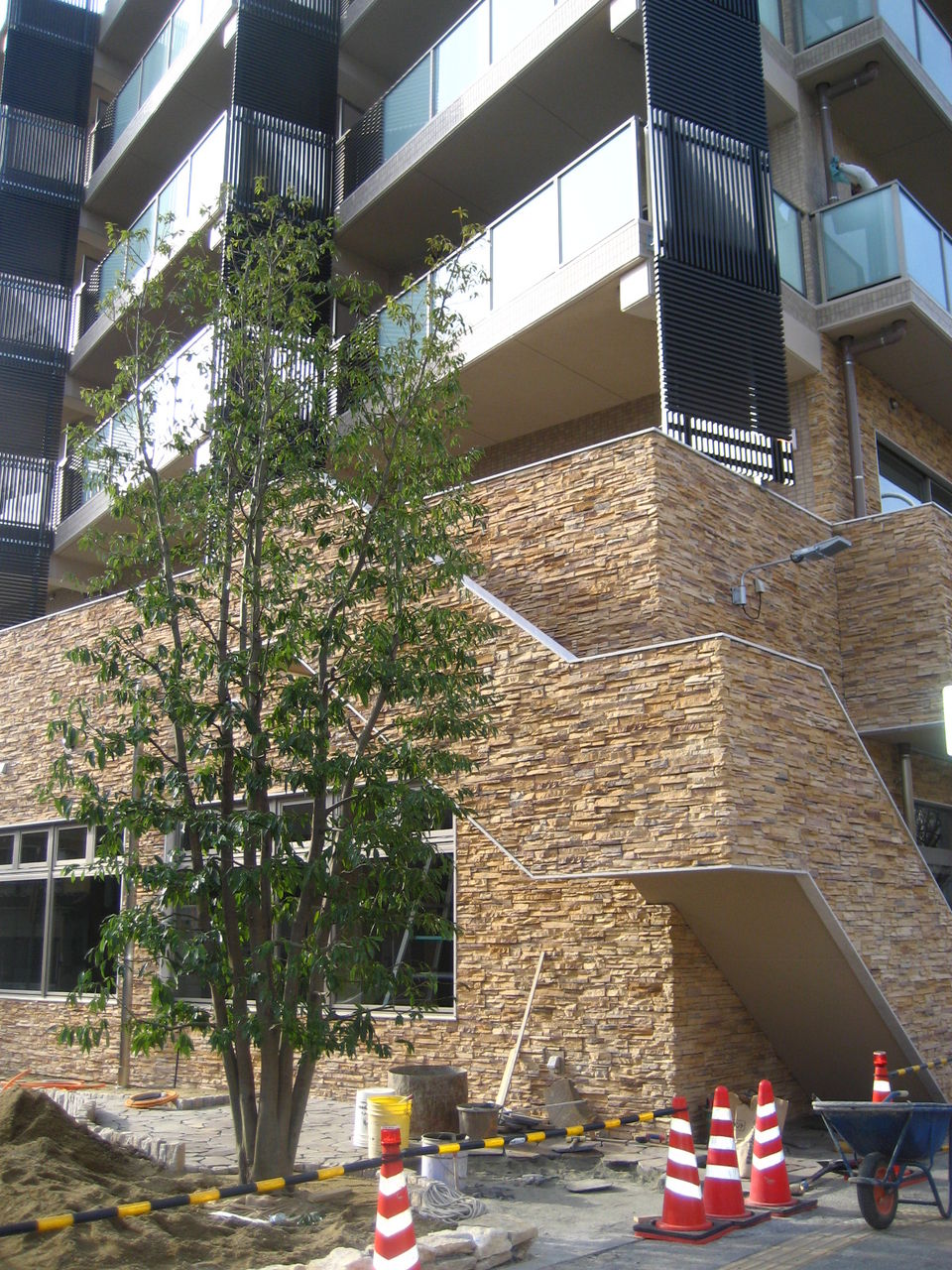

23ガーデンの木

今日は、ガーデンに使う樹木を確認に行ってきました。シンボルツリーを含め使われる木の概要がおおよそ決まったようです。完成したガーデンでどんな木が使われているかを見て確認して頂ければと思います。

定例会議では、残工事の細かい打ち合わせが続いています。完了、消防検査の日程も決まり、現場でのクロスの貼り分けエリアの確認等も行われ、タワークレーンを外した後でのガーデン工事の打ち合わせ等も1級建築士のMさんを中心に進んでいます。竣工式も3月24日と決まり、忙しく日々が過ぎていきます。

18定点観測

2月22日の「定点観測地点からの様子」です。以前より道路側にステーションが増えています。多くの資材を受け入れるために使われています。次回は、囲いの取れたビルの様子を紹介出来ると思います。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります

第21・22回定例会議と6階躯体工事他

2月に入り、名古屋では雪が15僂眄僂發辰燭蝓寒い日が続いています。工事は、6階の躯体工事が続いていて、8日には6階のコンクリート打設が行われました。工事も残り少ない日程の中で進められていきます。

2月7日上から

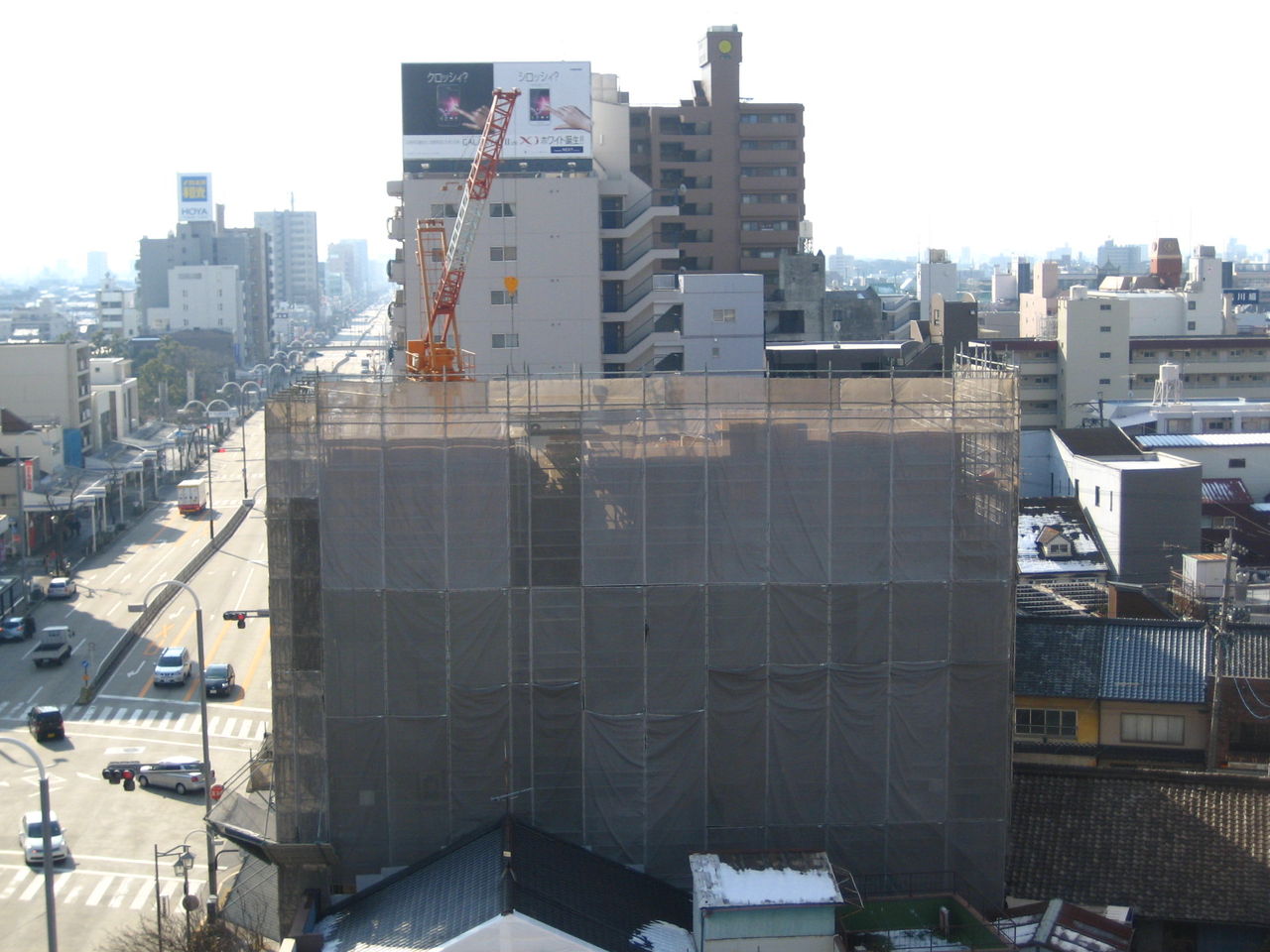

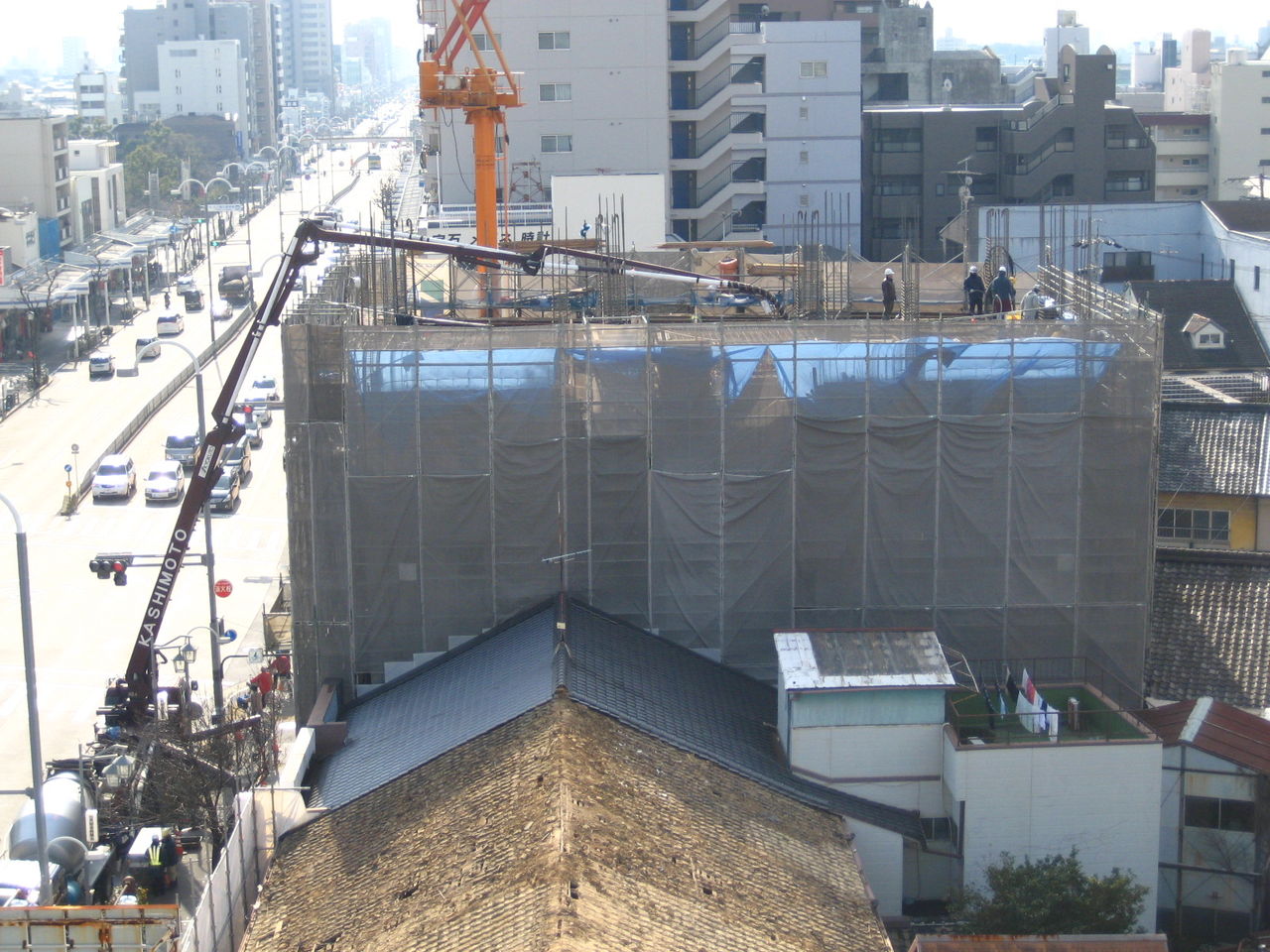

まず、2月5日に北側上から見たところです。シートに覆われているので様子は分かりませんが、建物の高さ、ボリュームがほぼ分かるところまできたようです。今度は、3月上旬のシートがとれたら紹介しようと思います。

2月8日屋上の配筋の様子

2月8日の6階屋根部の配筋の様子です。この上に太陽光パネルが並ぶことになります。周りは、遮るものもなく、発電環境に問題はないようです。パネルが並ぶ様子が楽しみです。

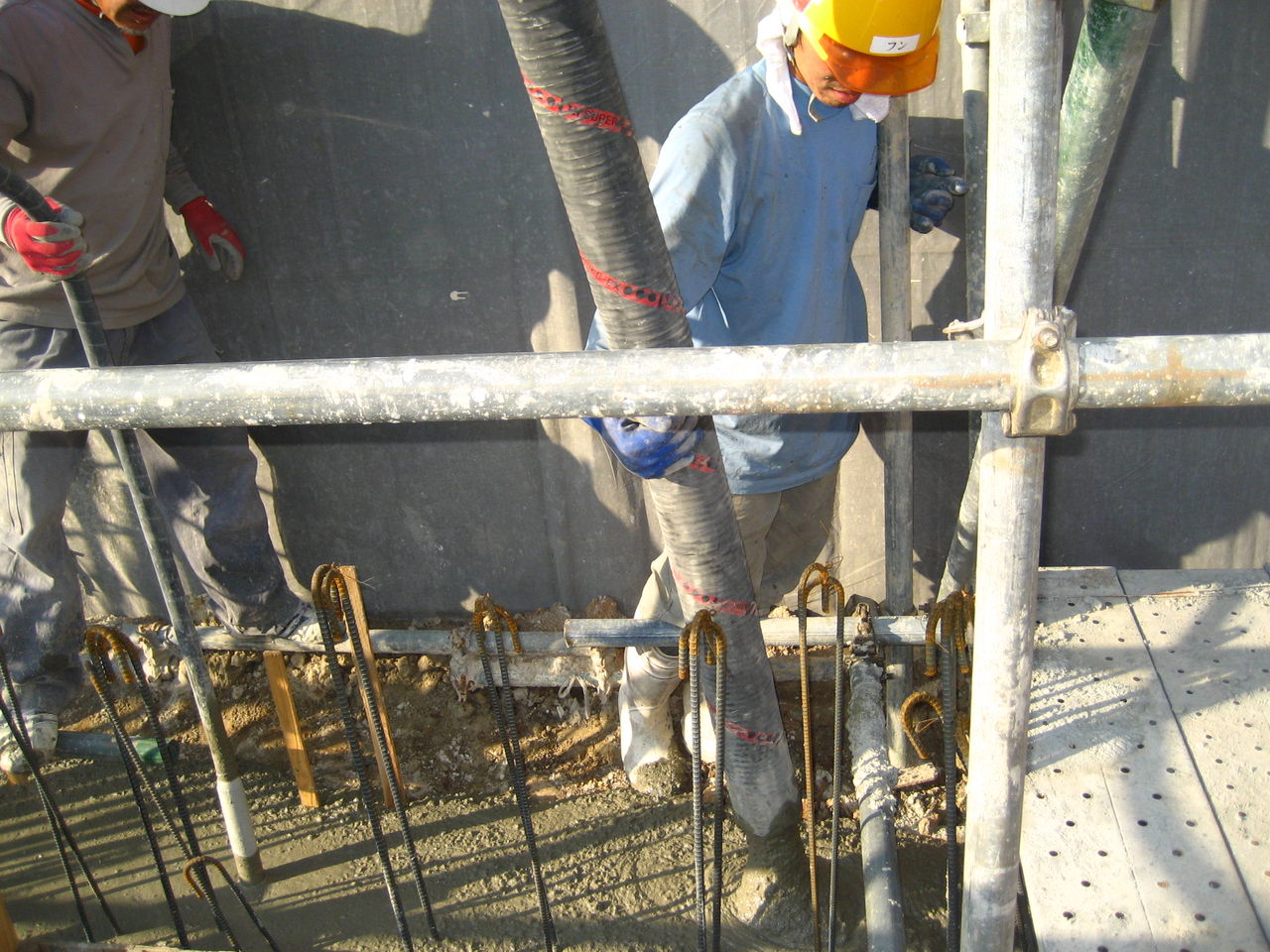

2月8日屋上でのコンクリート打設

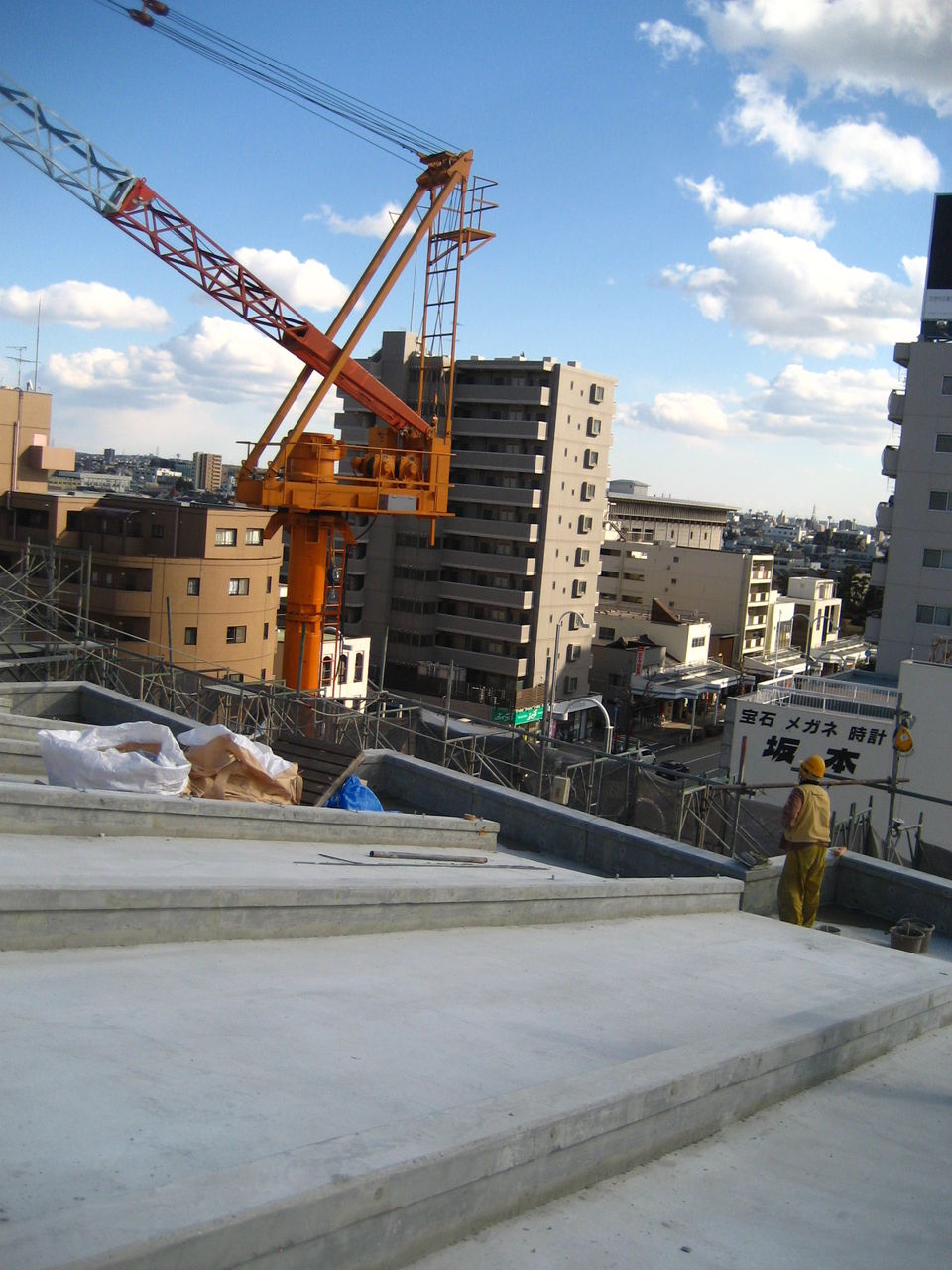

8日の屋上でのコンクリート打設の様子です。屋上から南西側の景色が見えます。この日は寒く、雪もチラつきましたが、積もることもなく無事コンクリートを打ち終えることが出来ました。

3階タイル貼りのようす

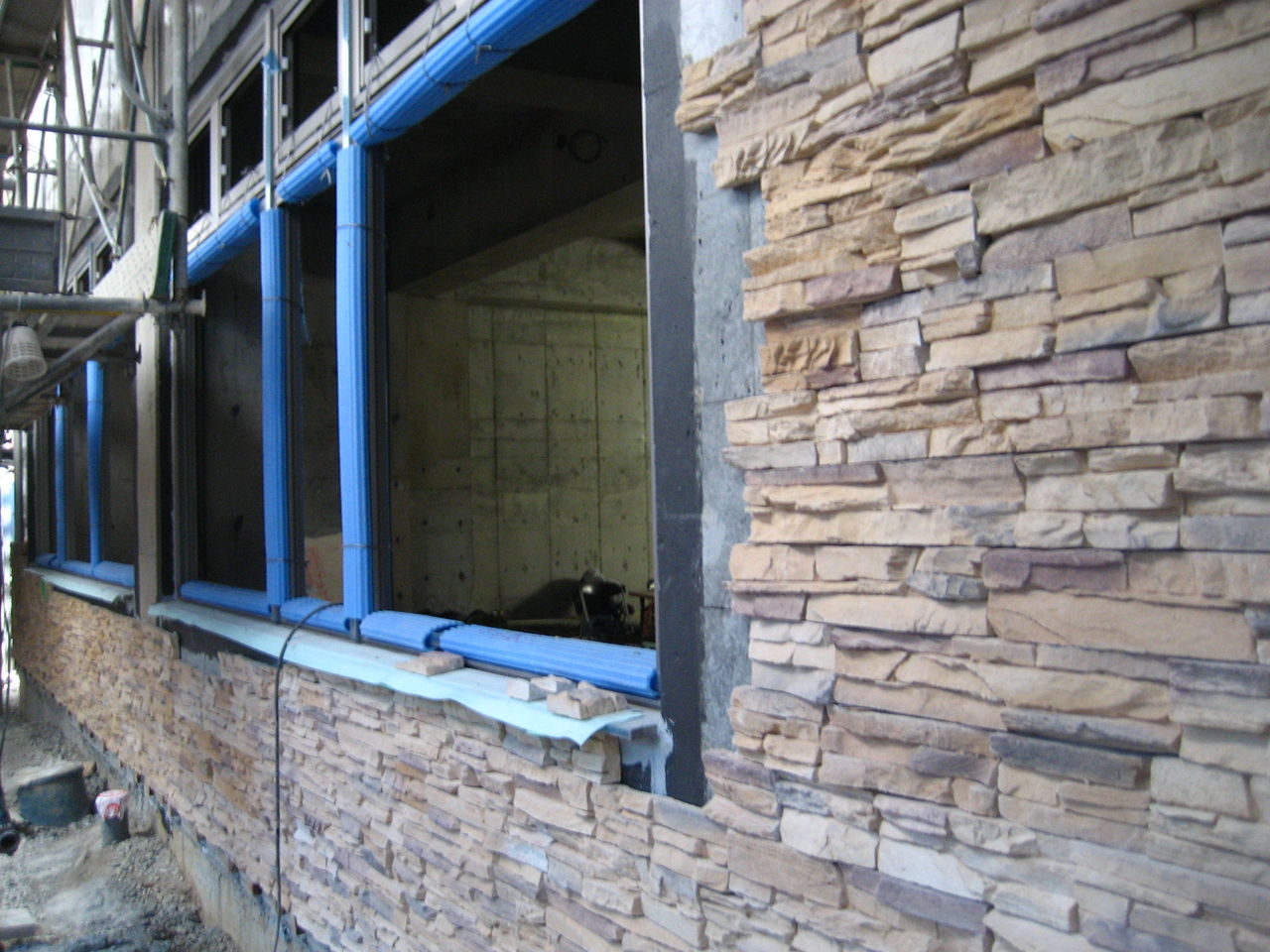

左の写真は、3階の1LDKのバルコニー側からみたところです。窓も入り、タイルも貼られて外回りの様子が分かるようになってきています。

3階真中の部屋の造作工事

3階では、室内の造作工事も進んできています。ユニットバスも設置され、室内の様子も大分想像出来るようになりつつあります。明るいLDKの部屋になると思います。

定例会議も、22回まで進み、自転車置き場のラックの台数が14台と決定しました。下側が10台置けるので使い易い置き場になりそうです。居室内に洗濯物などが干せるような工夫もお願いしてありますので、入居者の皆様がより使い易い部屋になるように考えていきたいと思います。

2月5日定点観測

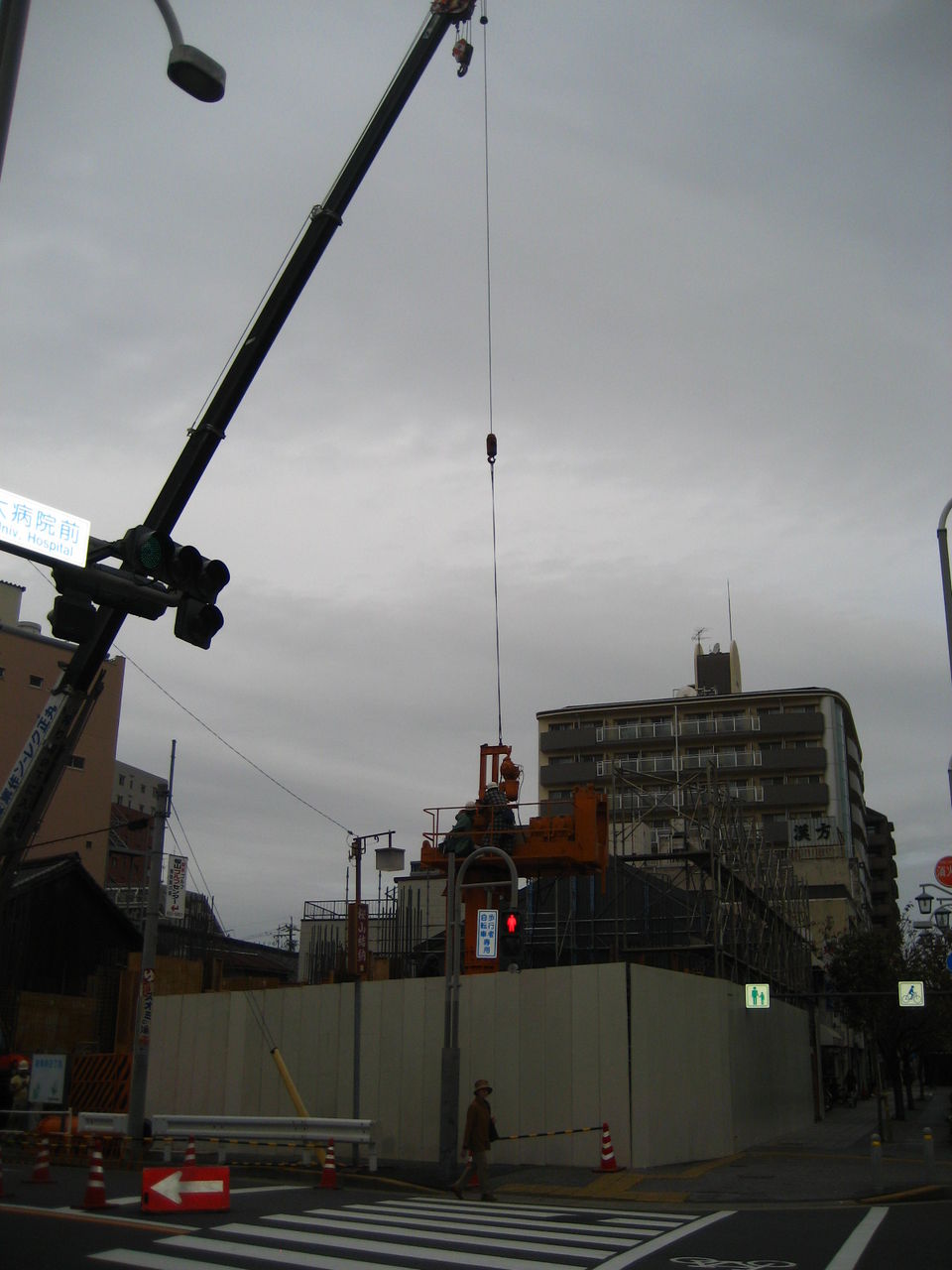

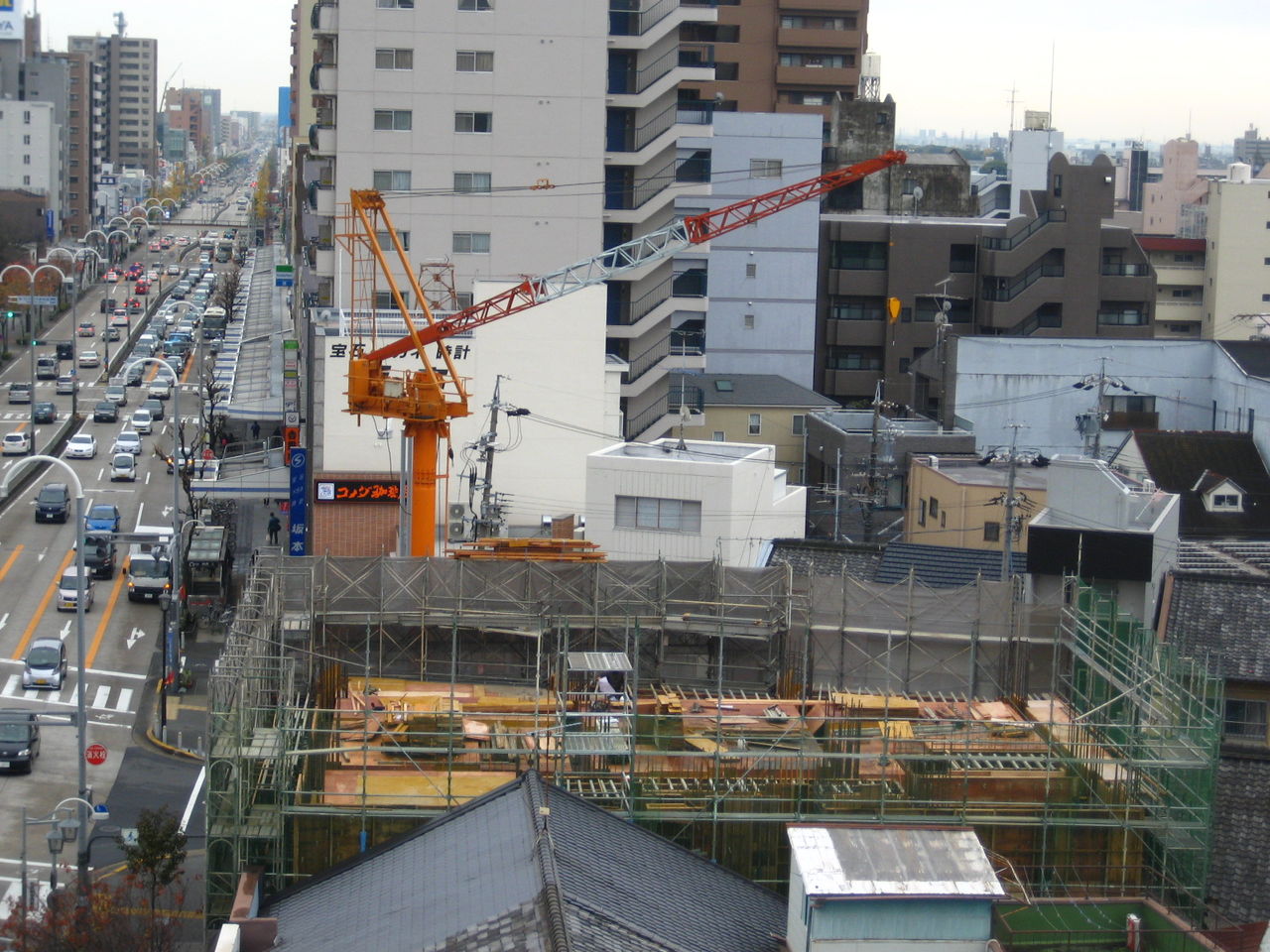

久し振りに2月5日の「定点観測地点からの様子」です。大通側には、資材を受けるステーションが設けられて、クレーンで運ばれた資材を受け入れています。工事もいよいよ内装工事等へも進んでいきますので、次回は建物の中の様子等も紹介出来ればと思います。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります

第19・20回定例会議と5・6階躯体工事

早いもので1月も後数日を残すのみとなり、工事は着実に躯体工事が進んでおり、1.2階部分の石や外壁のタイル貼り等も始まりつつあります。今日は、18日の5階スラブのコンクリート打設の様子から6階倉庫部等のスラブのコンクリート打設の様子までを報告したいと思います。

18コンクリート打設を上から

18コンクリート打設

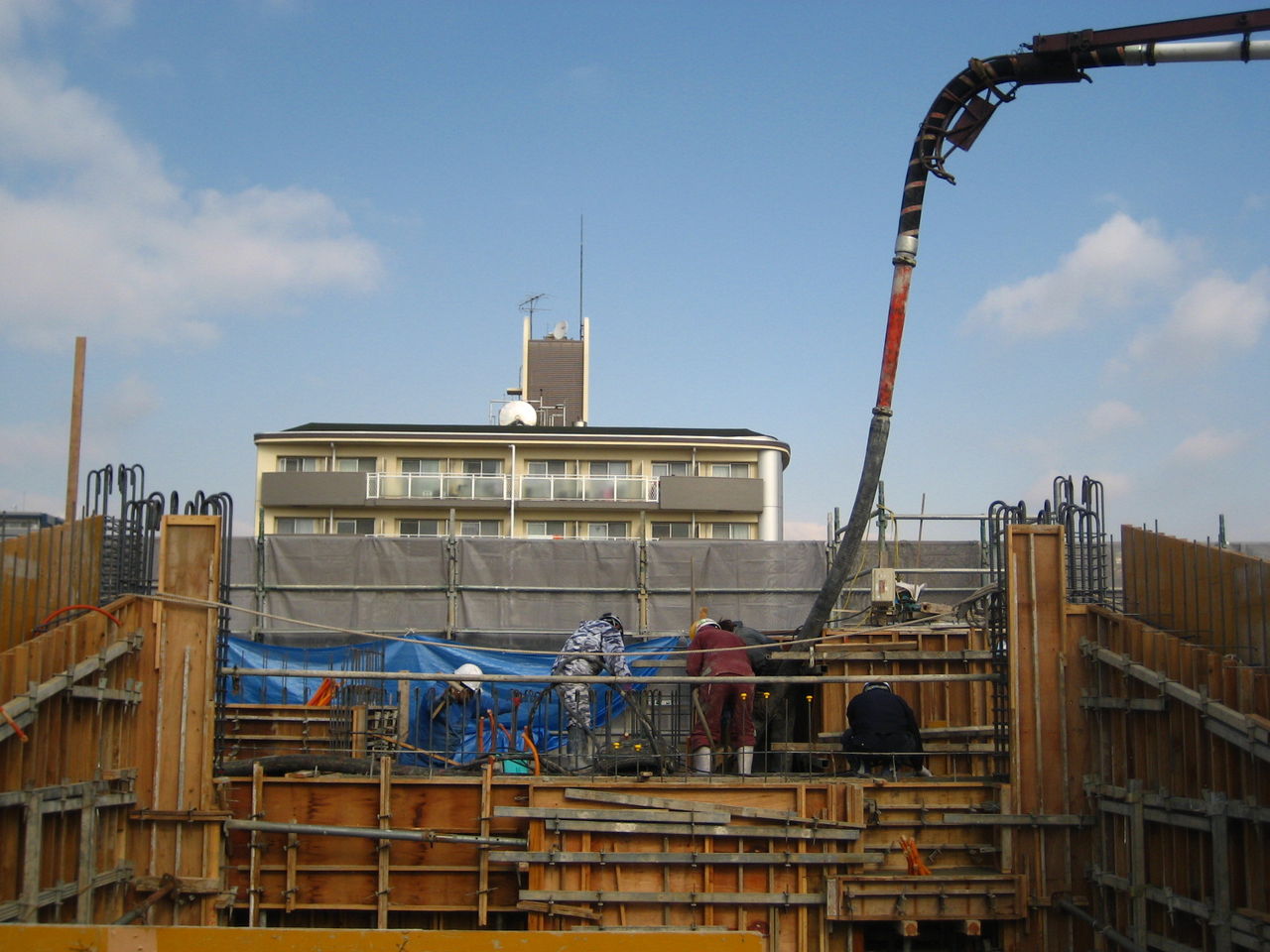

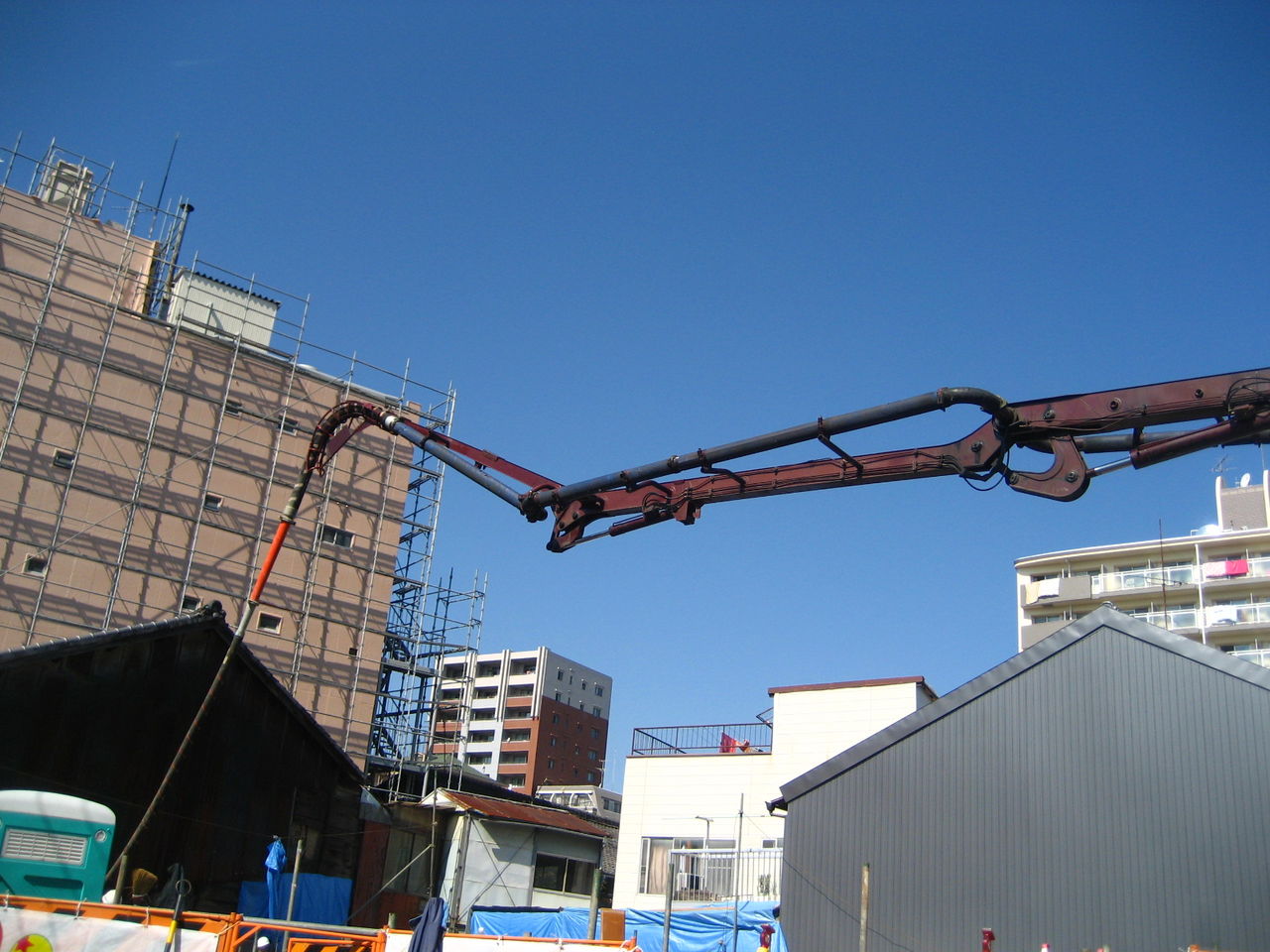

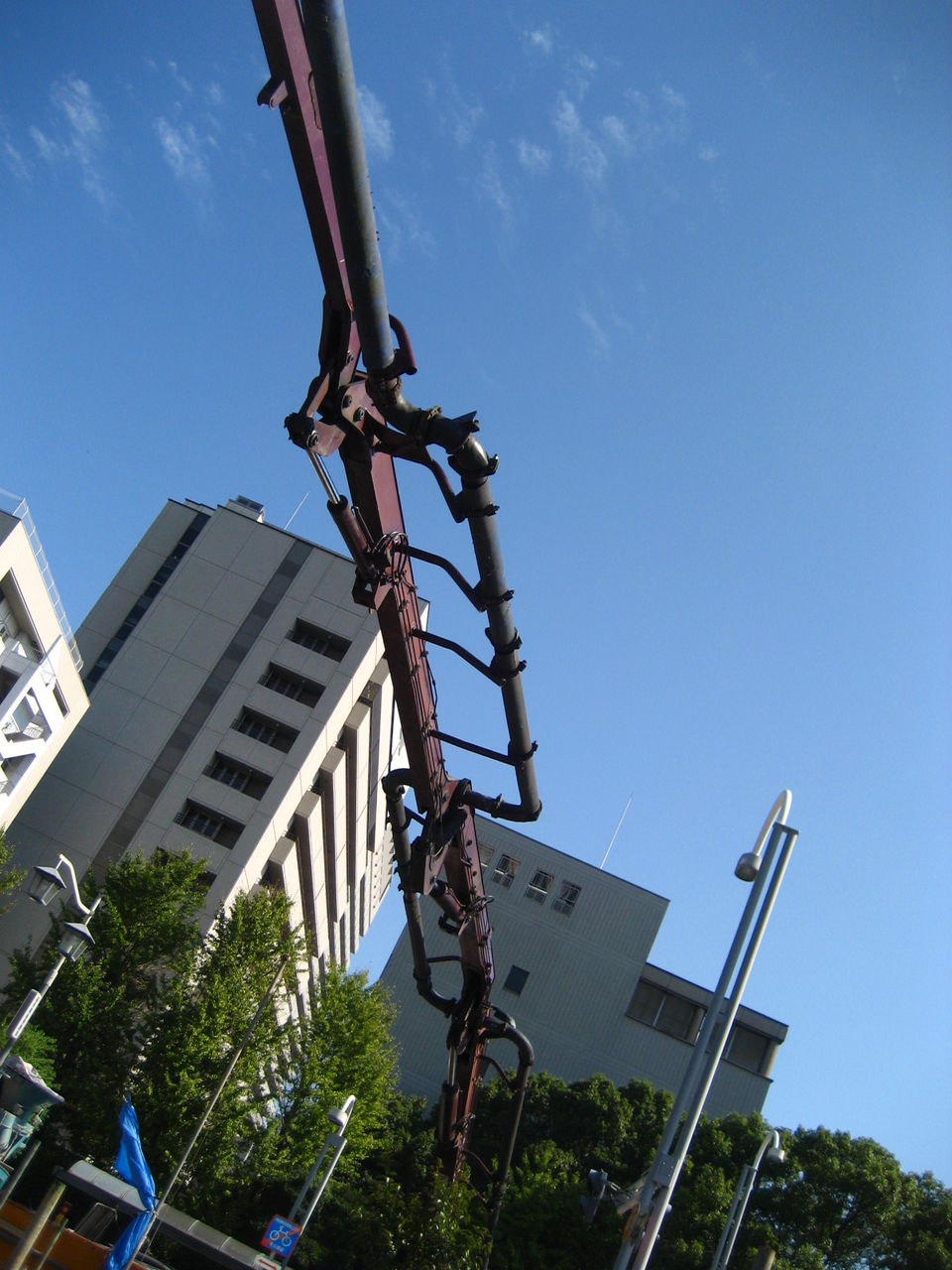

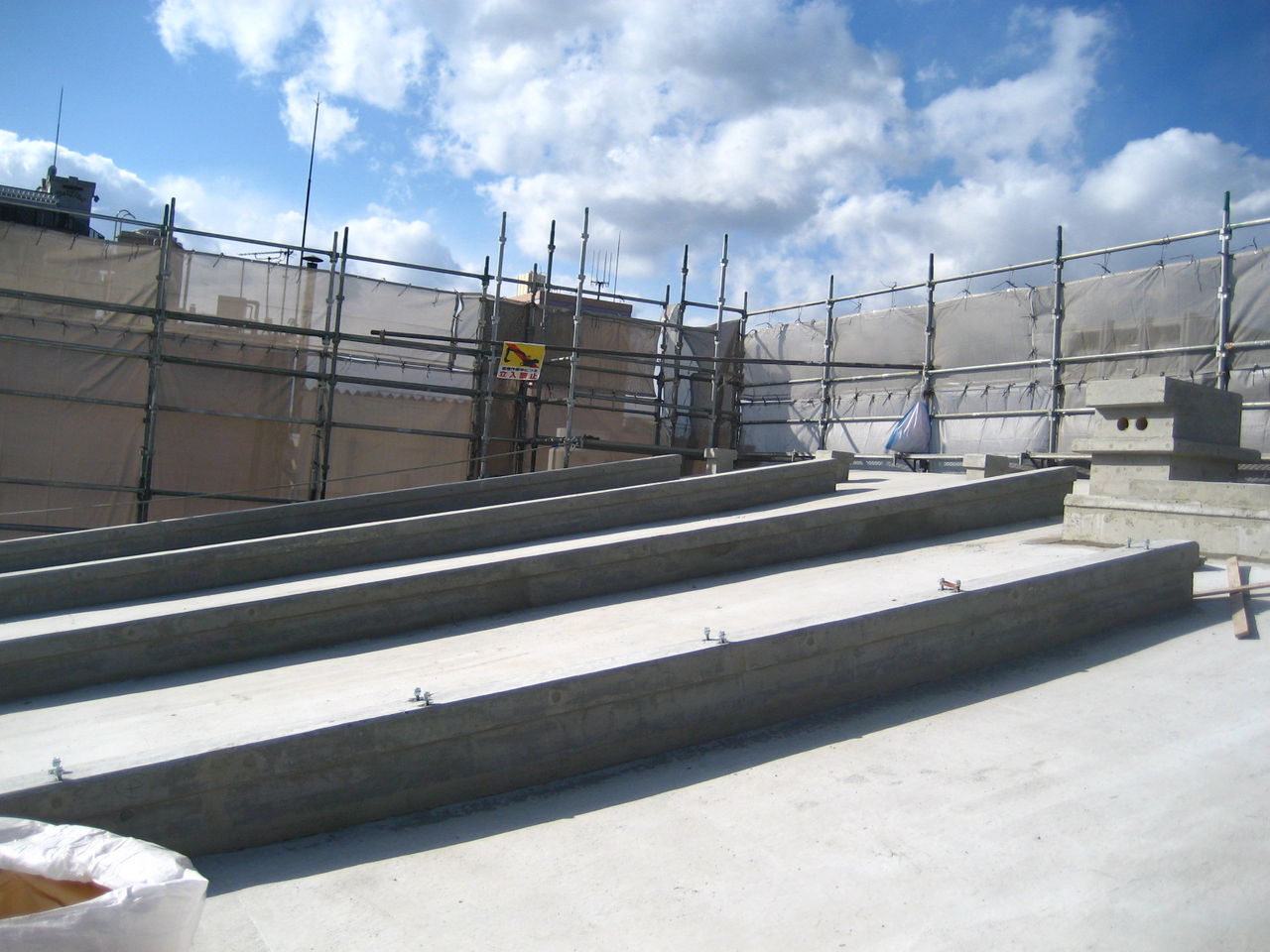

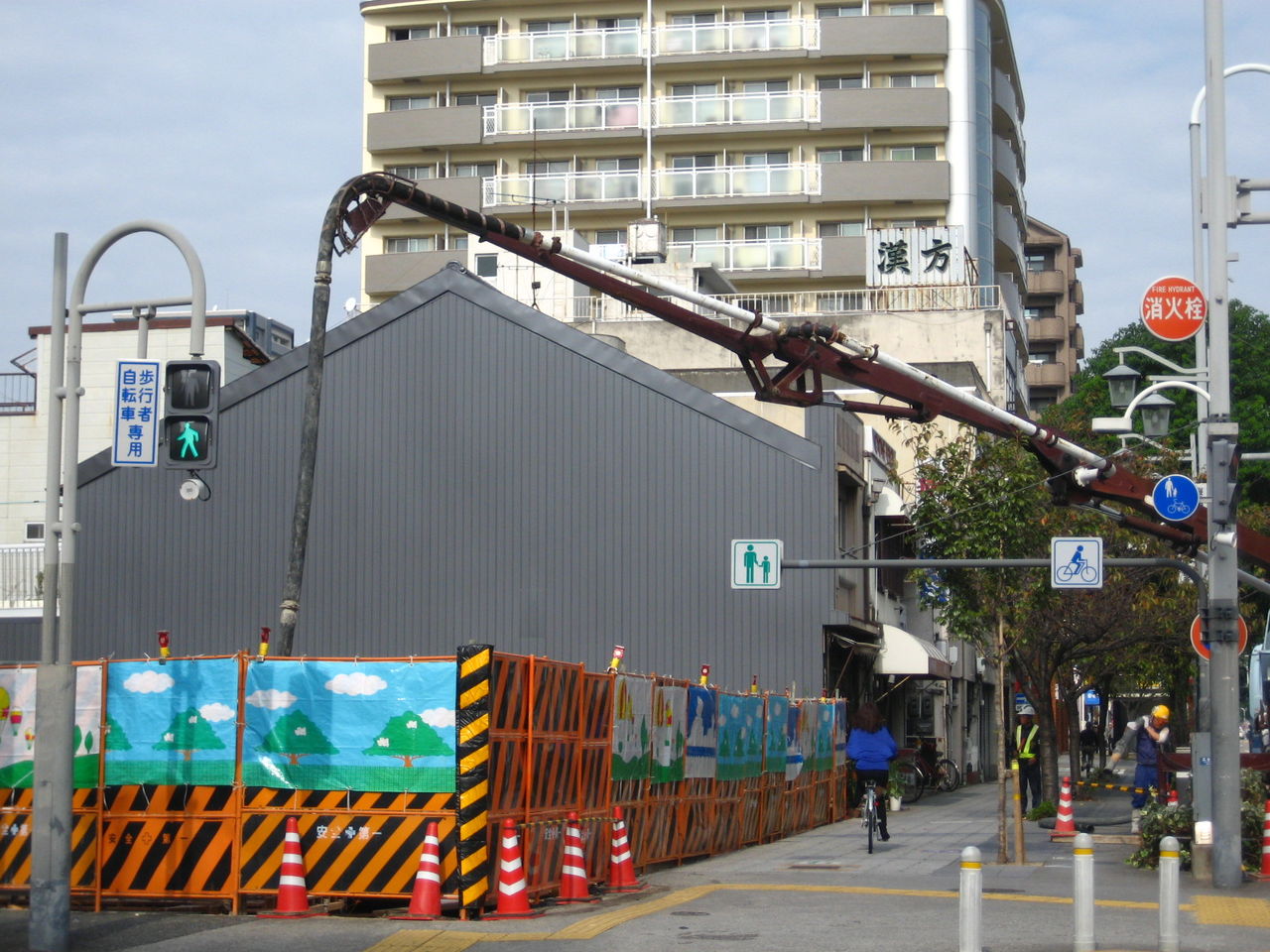

上の写真は、18日の5階スラブのコンクリート打設の様子です。広い大通りに停めた、ポンプ車からコンクリートがブームを通って運ばれ、施工されていきます。周りのマンションの様子から高さを感じるようになってきています。

273階東側居室

27の3階バルコ二ーの様子

1月27日の3階の東側の住居の様子です。支保工もとれて大分部屋らしくなりつつあります。右の写真は、バルコニーの様子です。最大幅2.4mと賃貸マンションとしては、広さを確保してありますので、いろいろ使えるバルコニーになればと思います。

27 6階スラブのコンクリ打設1

27 6階スラブのコンクリ打設2

27日の6階倉庫部等のスラブのコンクリート打設の様子です。右側の写真では、太陽光発電のモジュールが置かれる斜めの屋根の傾きも分かるようになってきました。いよいよ、次回でコンクリート打設工事が終了します。

定例会議は、第19・20回と続き、照明の位置やセンサーの取り付け位置等も話し合われています。

1.26床材打合せ

会議の場を離れて、居室の床材や外壁の塗料の色等まだまだ決めることが多く、打ち合わせが続いています。住んでいて、落ち着いた気持ちになれる床材を選ぼうと多くの見本の中から検討を続けています。

予定された工期も残りが少なくなってきています。これからは、6階躯体工事と同時作業で1・2階の石貼りやタイル貼りの工事が進んでいきます。3月中旬の完成までこのブログも引き続き工事を追いかけていきたい思います。次回は、内装工事や6階躯体工事等を紹介していきたいと思います。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります

第18回定例会議と4階躯体工事

1月に入り、名古屋は比較的穏やかな正月だったようです。現場工事は5日から再開され、4階の躯体工事が進んでいます。18日には5階スラブまでのコンクリート打設が予定されています。今日は、配筋工事までの様子などを報告します。

11の上からの様子1月11日に上部から見た様子です。一見変化がないようですが、躯体の高さが高くなり、タワーも一ランク高くなったのが分かります。

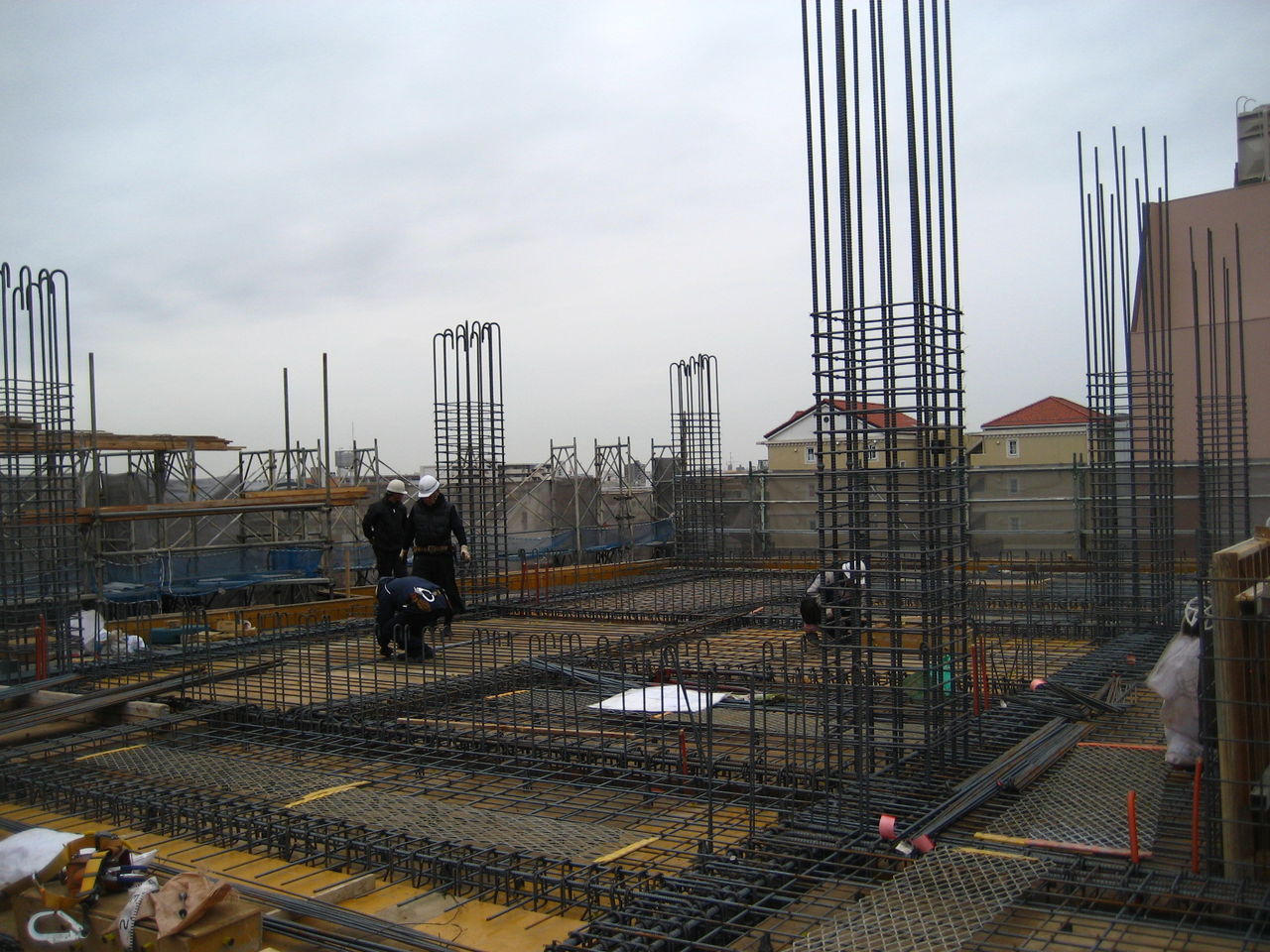

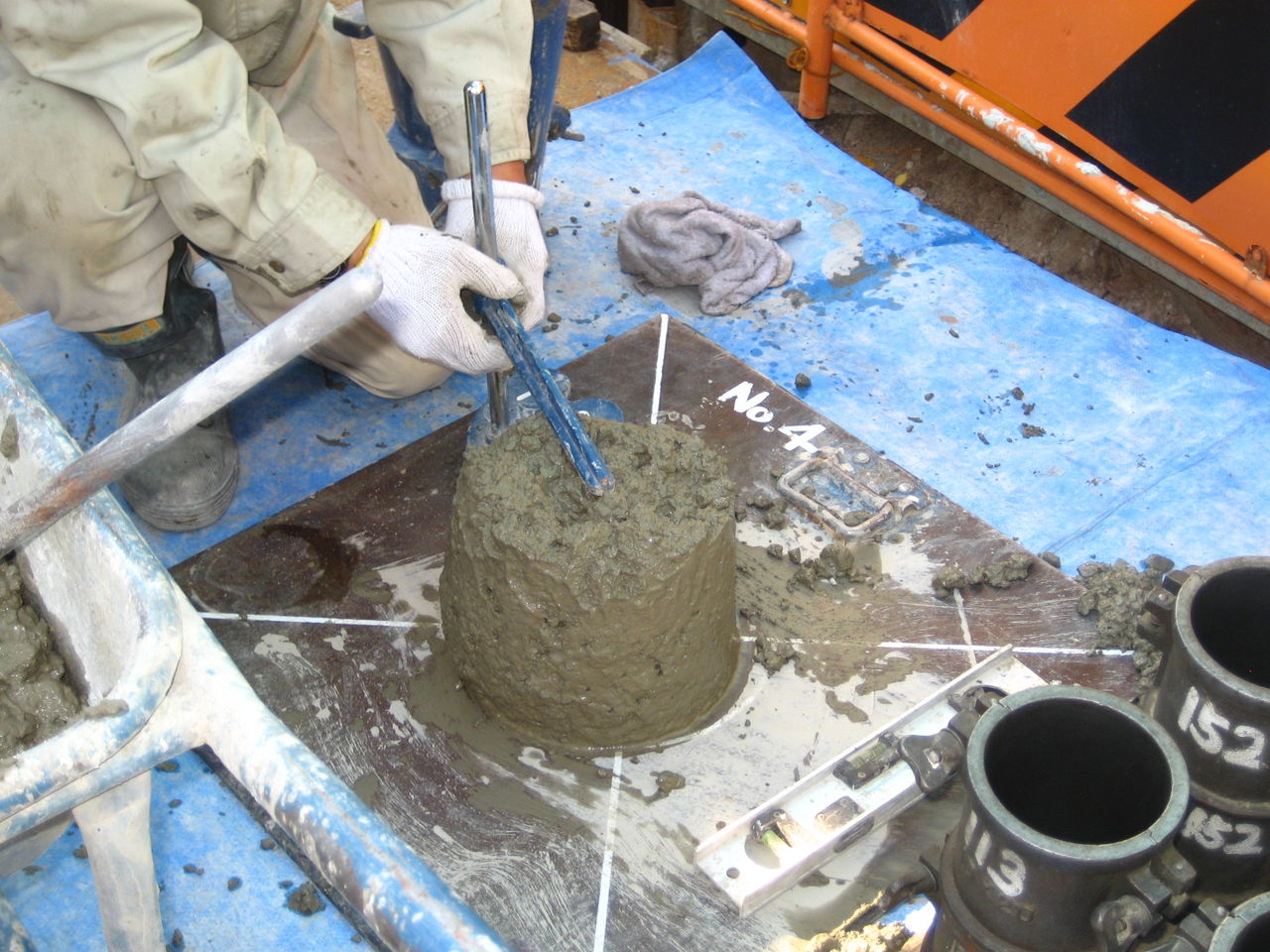

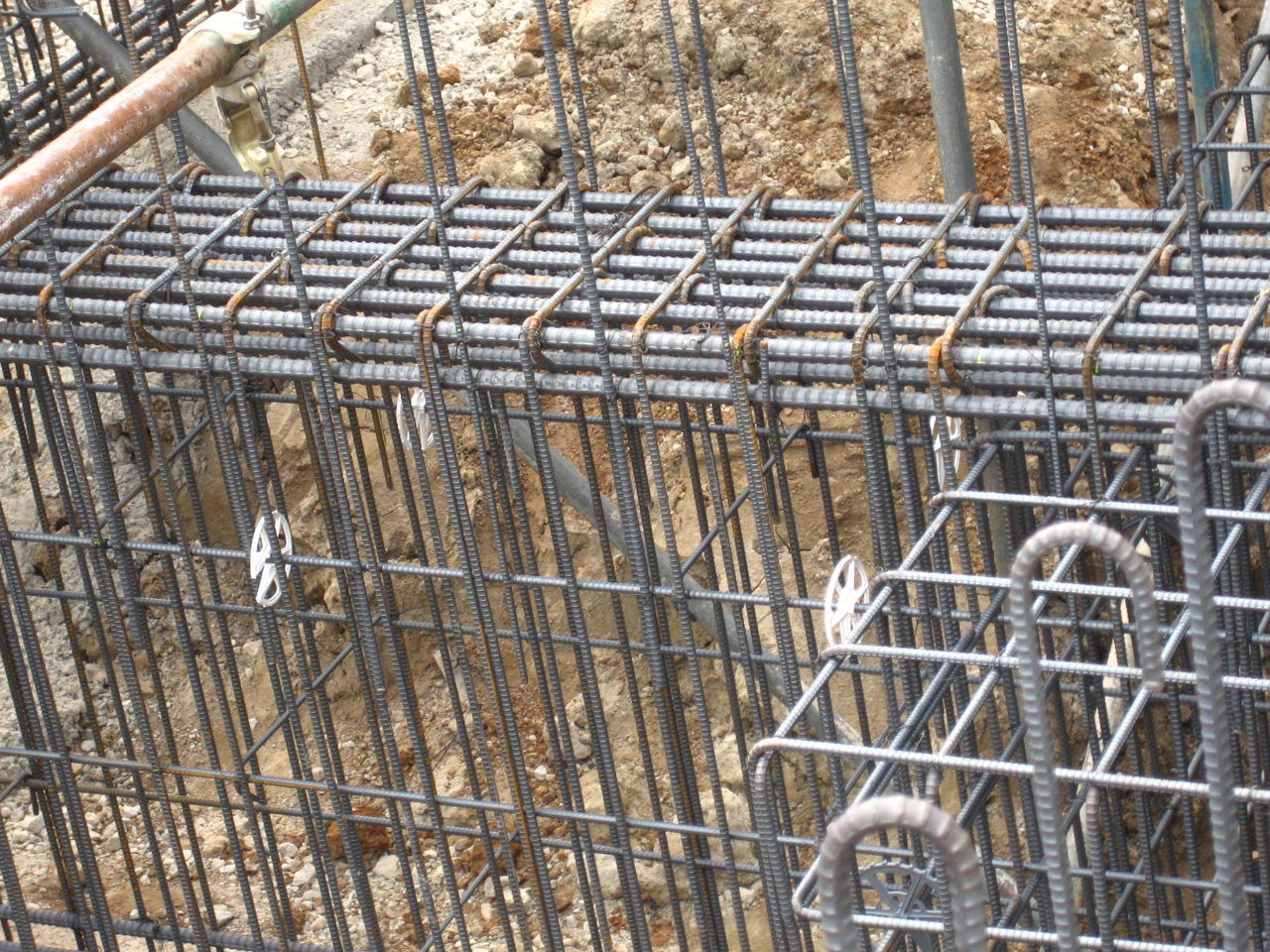

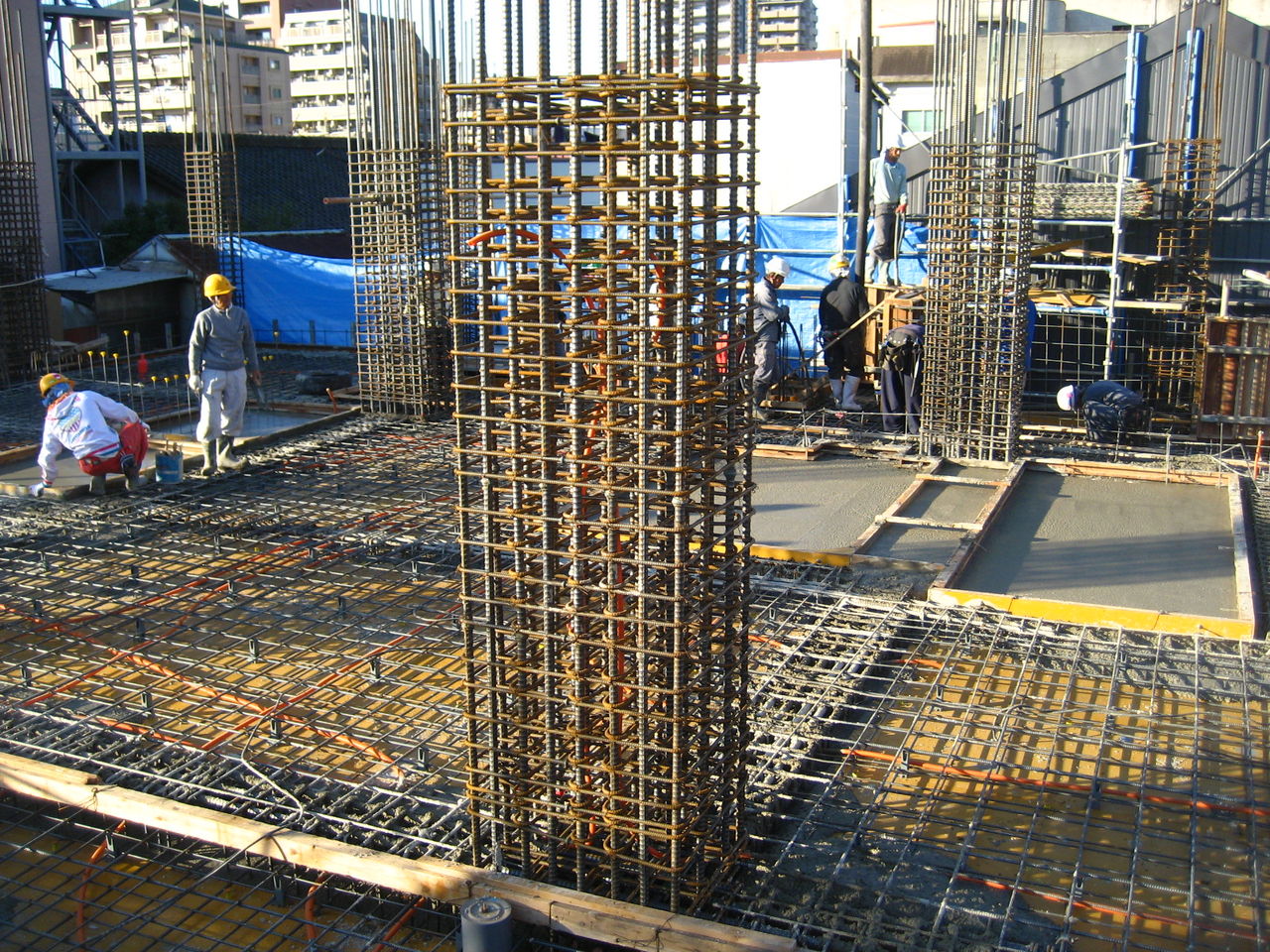

5Fスラブ配筋工事

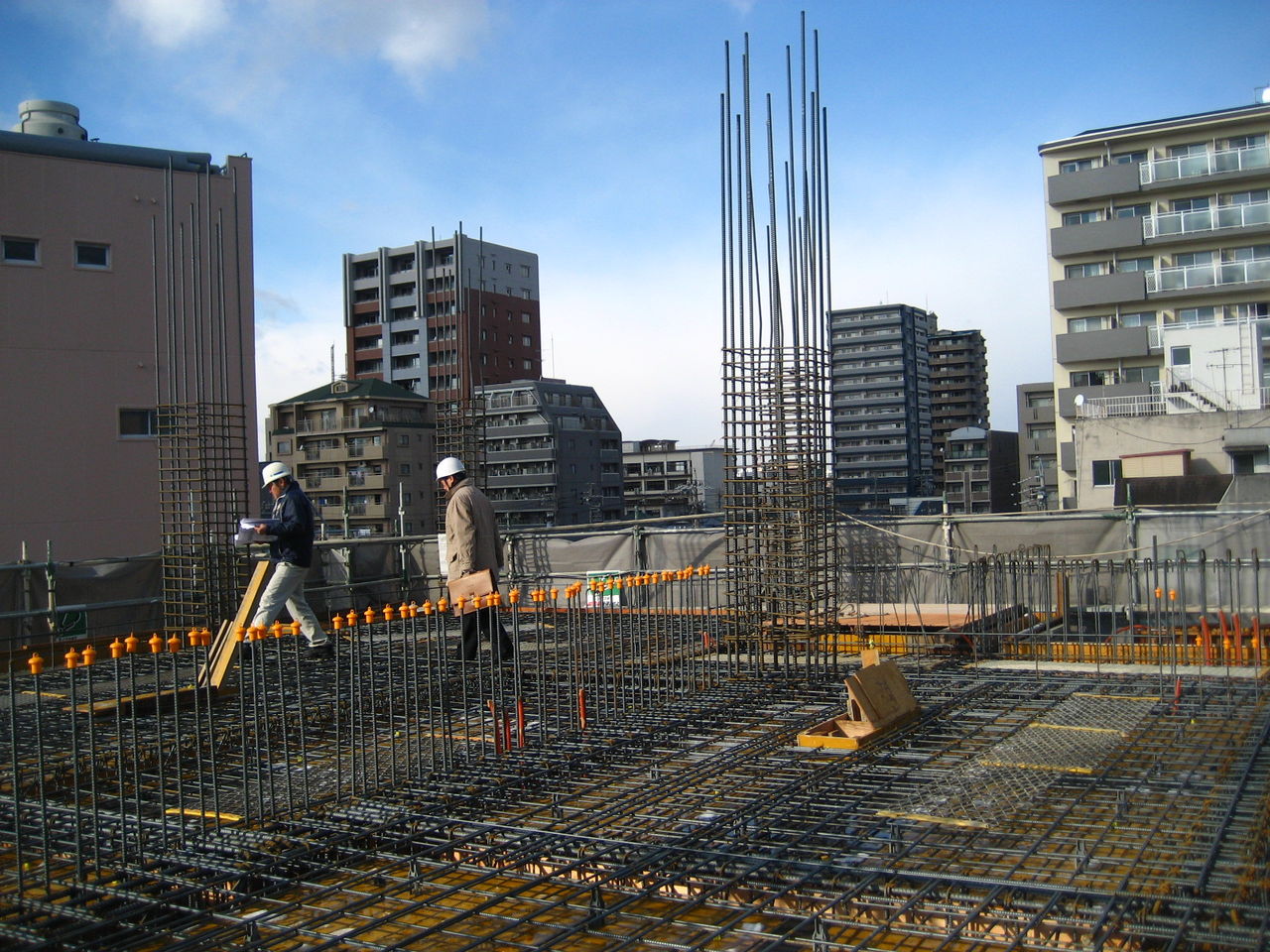

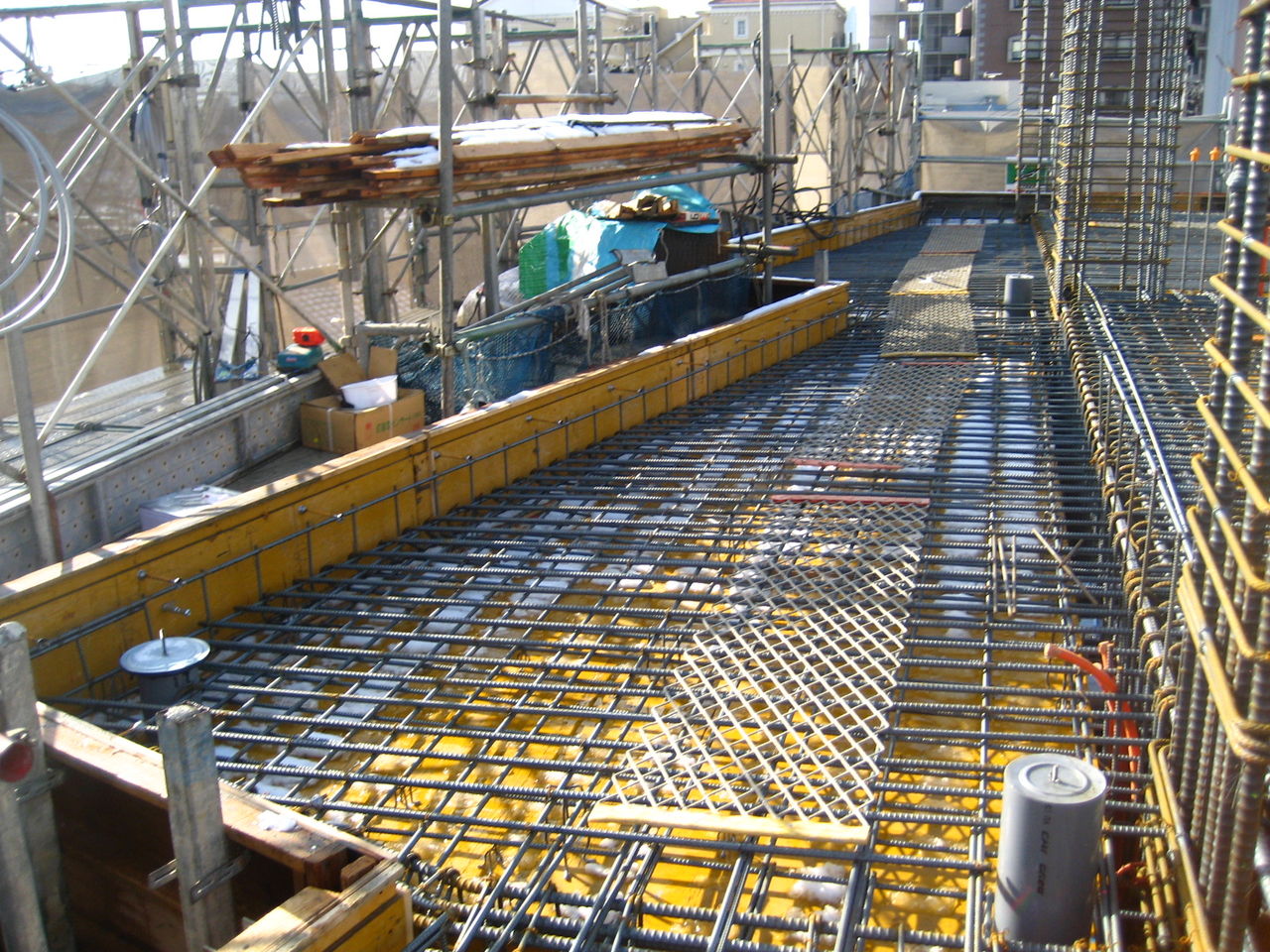

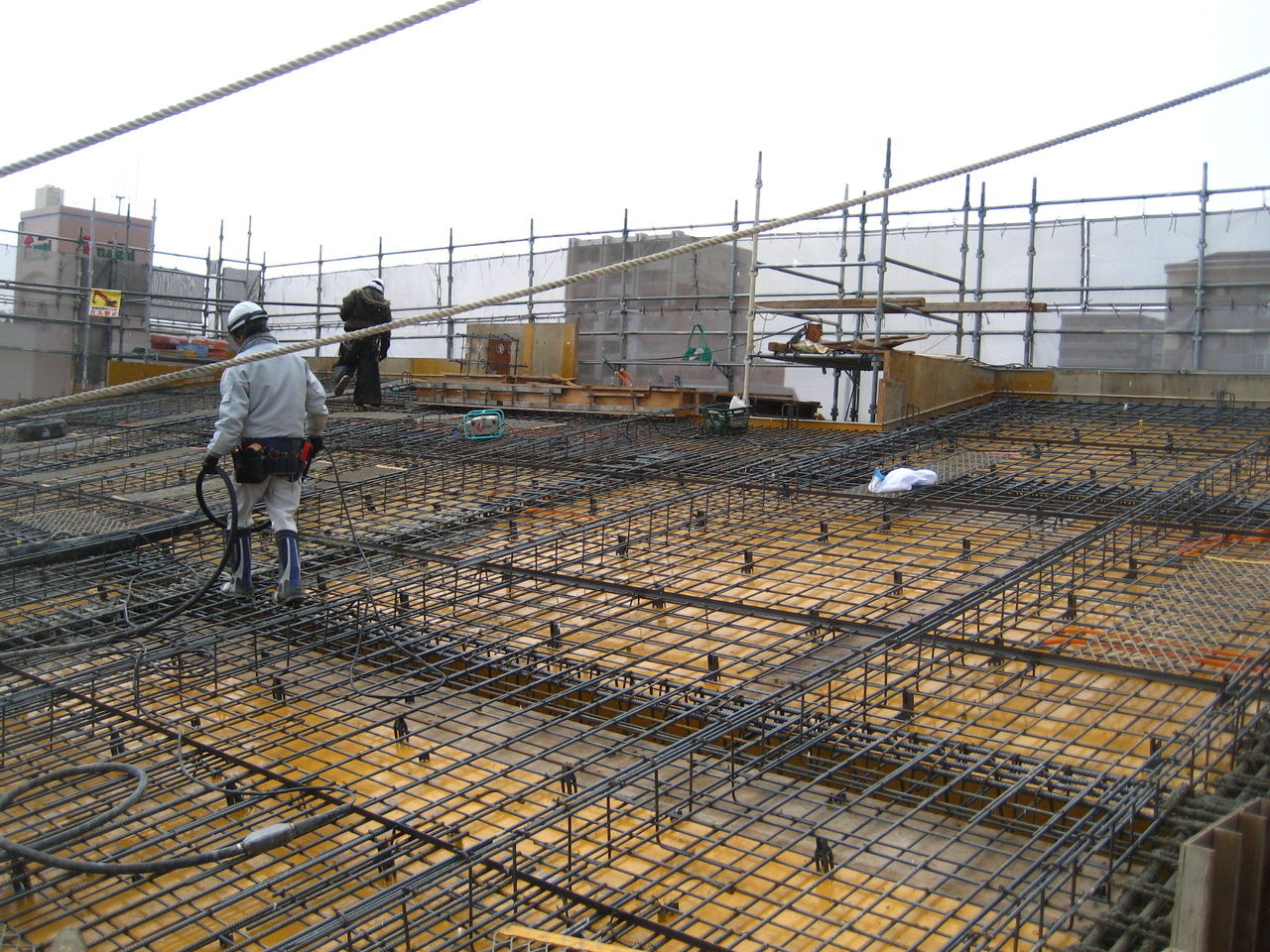

1月16日の配筋工事の様子です。5階スラブの配筋工事が進んでいます。明日は三宅先生の配筋検査があり、18日のコンクリート打設へと進みます。

5Fスラブ面からタワーを望む

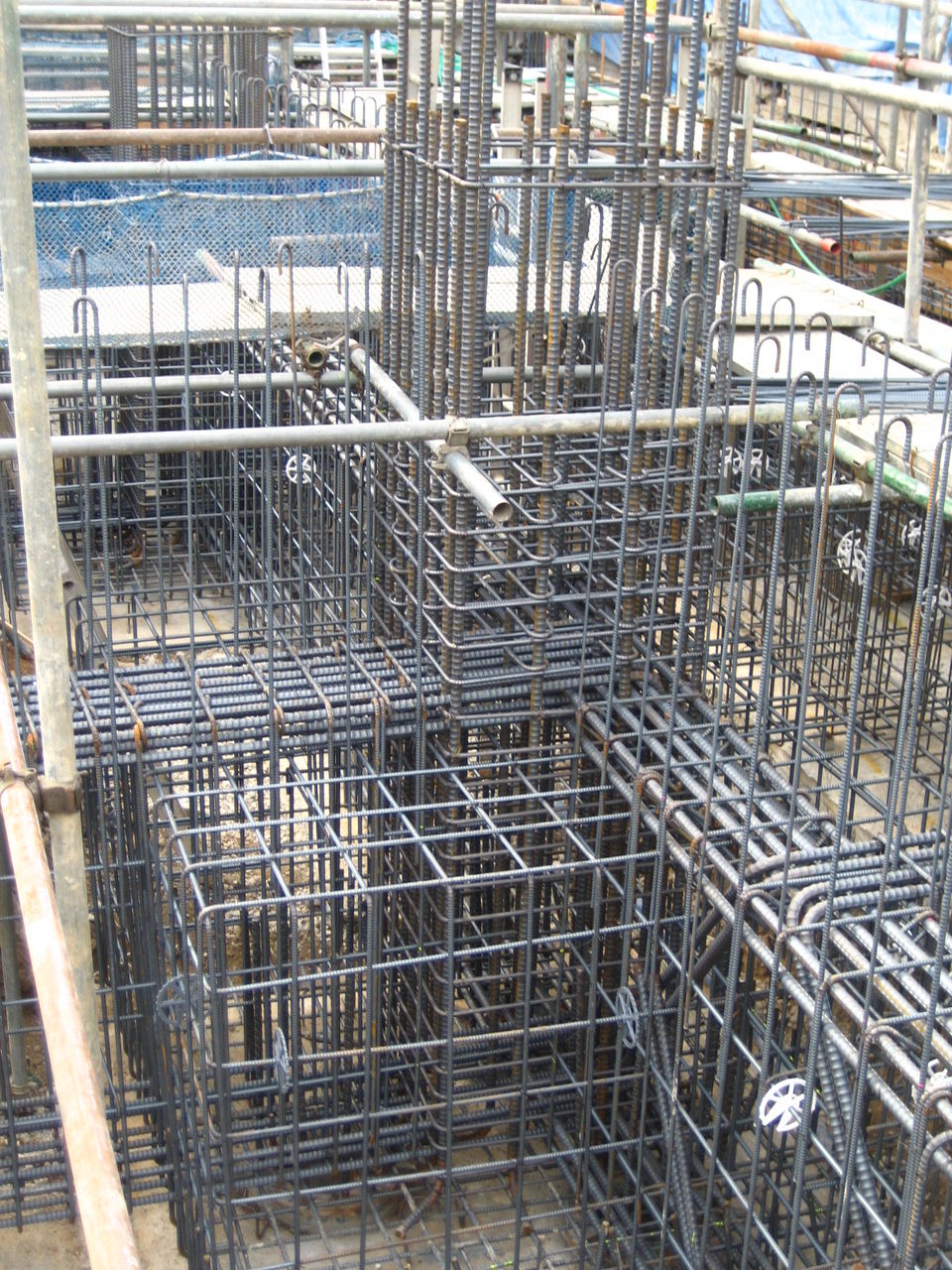

5階スラブ面からタワークレーンを見たところです。隣のビルにタワークレーンが重なって見えて、ビルの高さを感じるようになりました。柱の鉄筋も大分細くなってきているようです。

1Fサッシ枠と石貼り工事

2Fのサッシの枠工事

左の写真が、1階の石貼り工事とサッシ工事の様子で、右は2階のサッシ工事の様子です。1階・2階とも支保工も外れて部屋の様子がわかるようになってきました。これからの工事の進捗が楽しみです。

第18回の定例会議は18日に開催されました。1月の工程説明があり、27日の5階躯体コンクリート打設と2月8日の6階躯体のコンクリート打設の予定が決まりました。設備仕様等については、1級建築士のMさんと別途の打ち合わせが進んでいます。

次回は、5階躯体工事までの様子等を報告出来ればと思います。

定点観測1.8

左の写真は、1月8日の「定点観測地点からの様子」です。囲いが高くなり、タワークレーンの背が高くなったのが分かるかと思います。今回の工事では、タワークレーンは最も高い位置となります。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります

第16・7回定例会議と3階躯体工事

12月も後1日となり、建築工事も今日で今年は終了です。28日には予定通り4階スラブまでのコンクリート打設も完了し、新年を迎えることが出来ます。来年は、1・2Fのテナントが決まり、無事住宅の入居者も迎えられるように努力したいと思います。今日は、躯体工事の様子を中心に報告します。

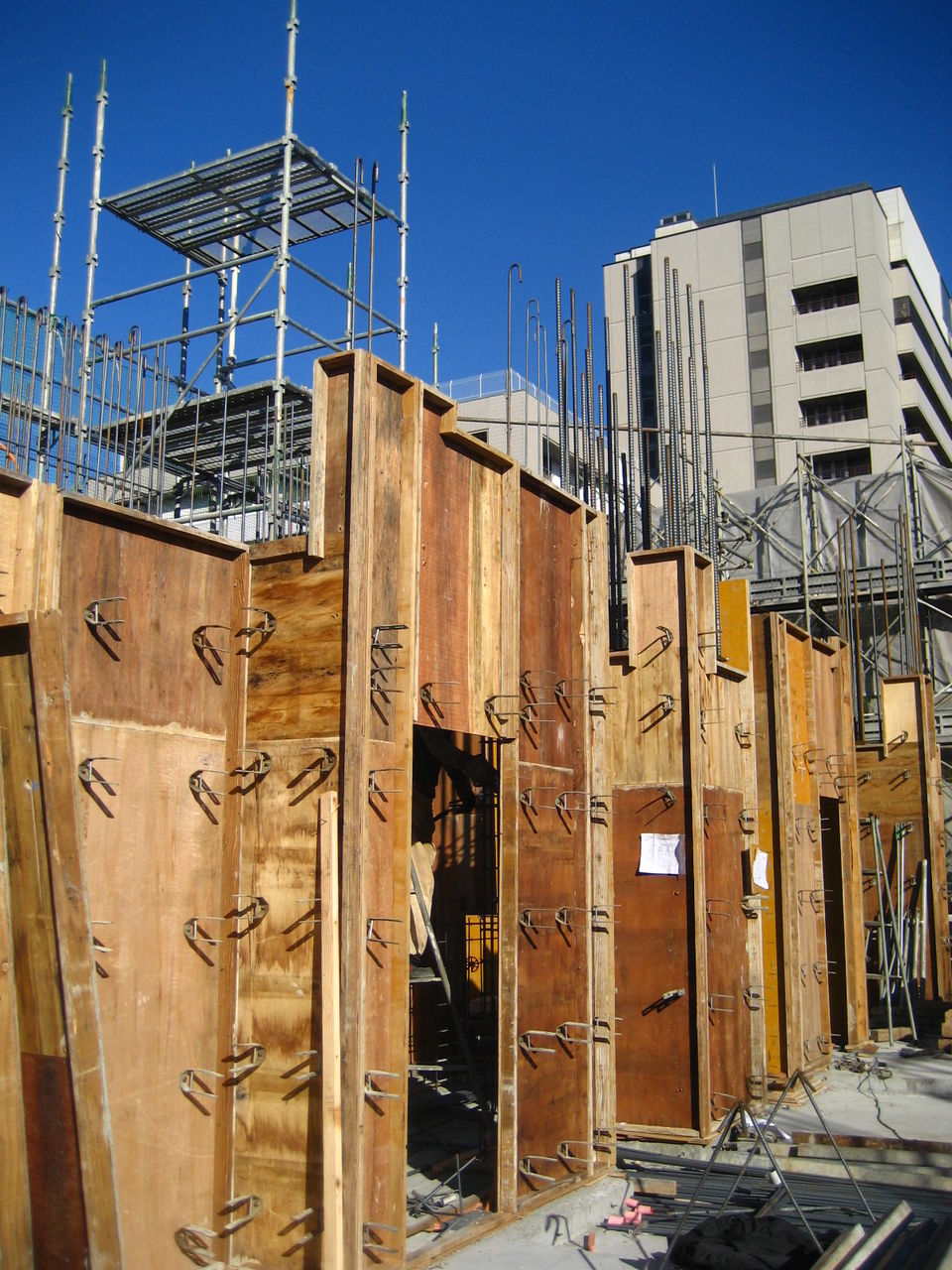

17上部から工事の様子173F型枠工事

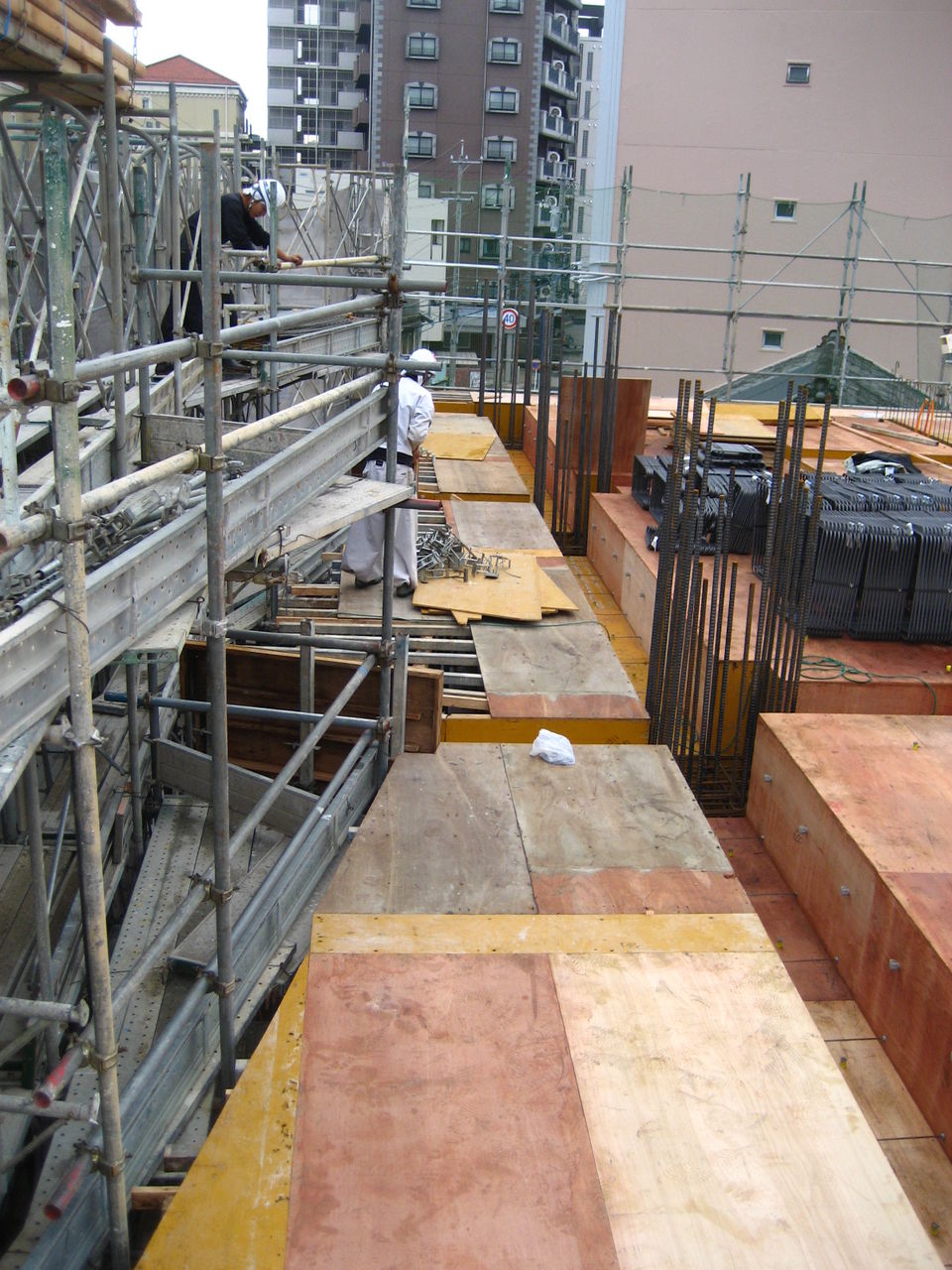

上の写真は、17日の3階部分の型枠工事の様子です。住居部分の様子がやっと分かる型枠工事がはじまりました。高さも大分高くなってきたようです。

241Fテナント部の様子

左のちょっと暗い写真は、1Fテナント部分の様子です。竹のように並んでいた支保工がとれ、天井の高い空間が現れました。想像していたより、広く開放感のある空間でした。テナントさんが早く決まると良いのですが。

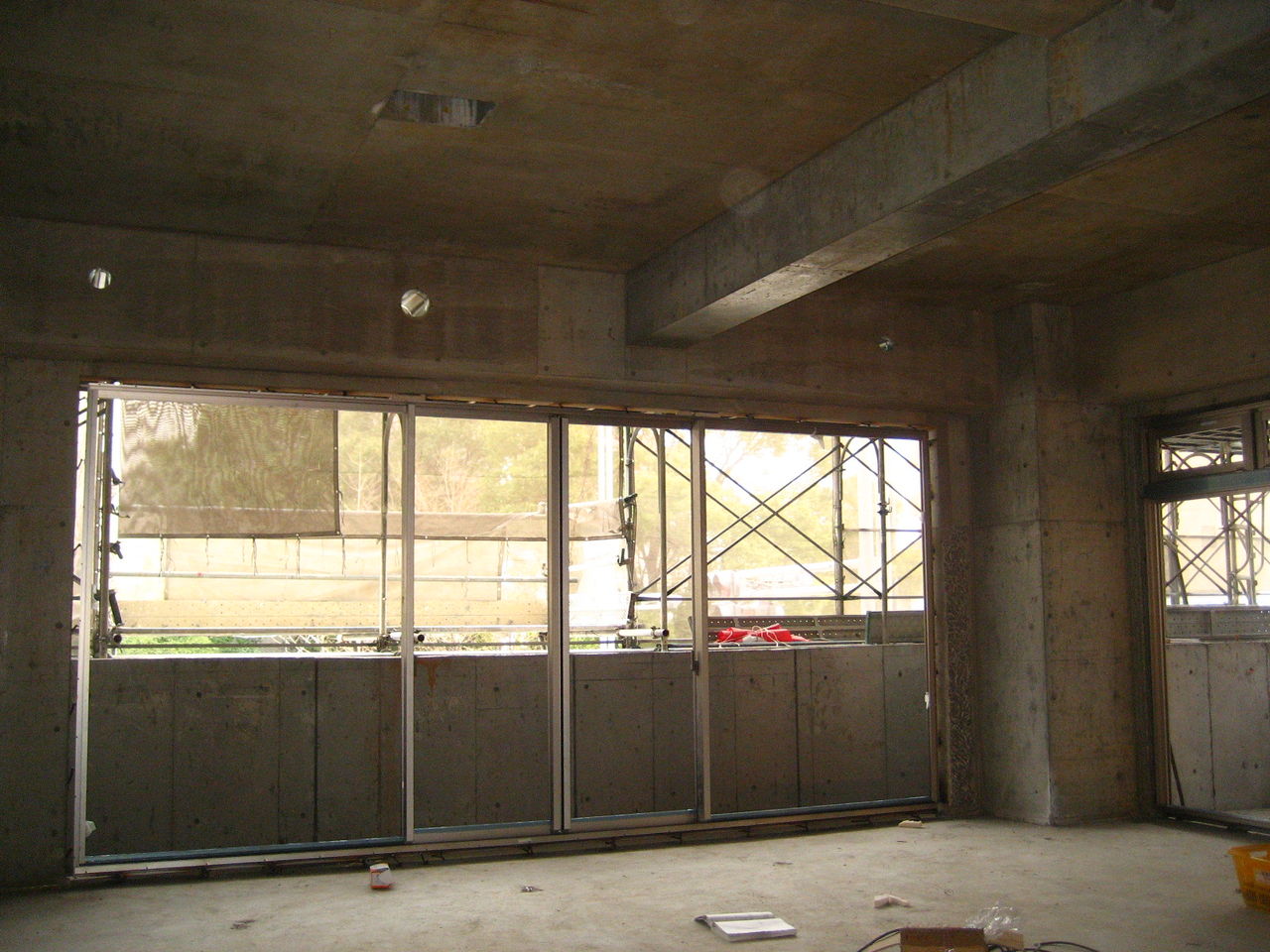

24エントランスの様子

1Fエントランスからロビーの様子です。こちらもかなり支保工が外れて、空間の様子が分かるようになってきました。坪庭が予定されている空間のガラスのアルミ枠も付けられてきています。これからが楽しみなエントランスの様子です。

26バルコニー部配筋工事26配筋検査

上の写真は、三宅先生の配筋検査の様子とバルコニー部分の配筋の様子です。4階のバルコニーの広さや形が良くわかります。

28コンクリ打設2

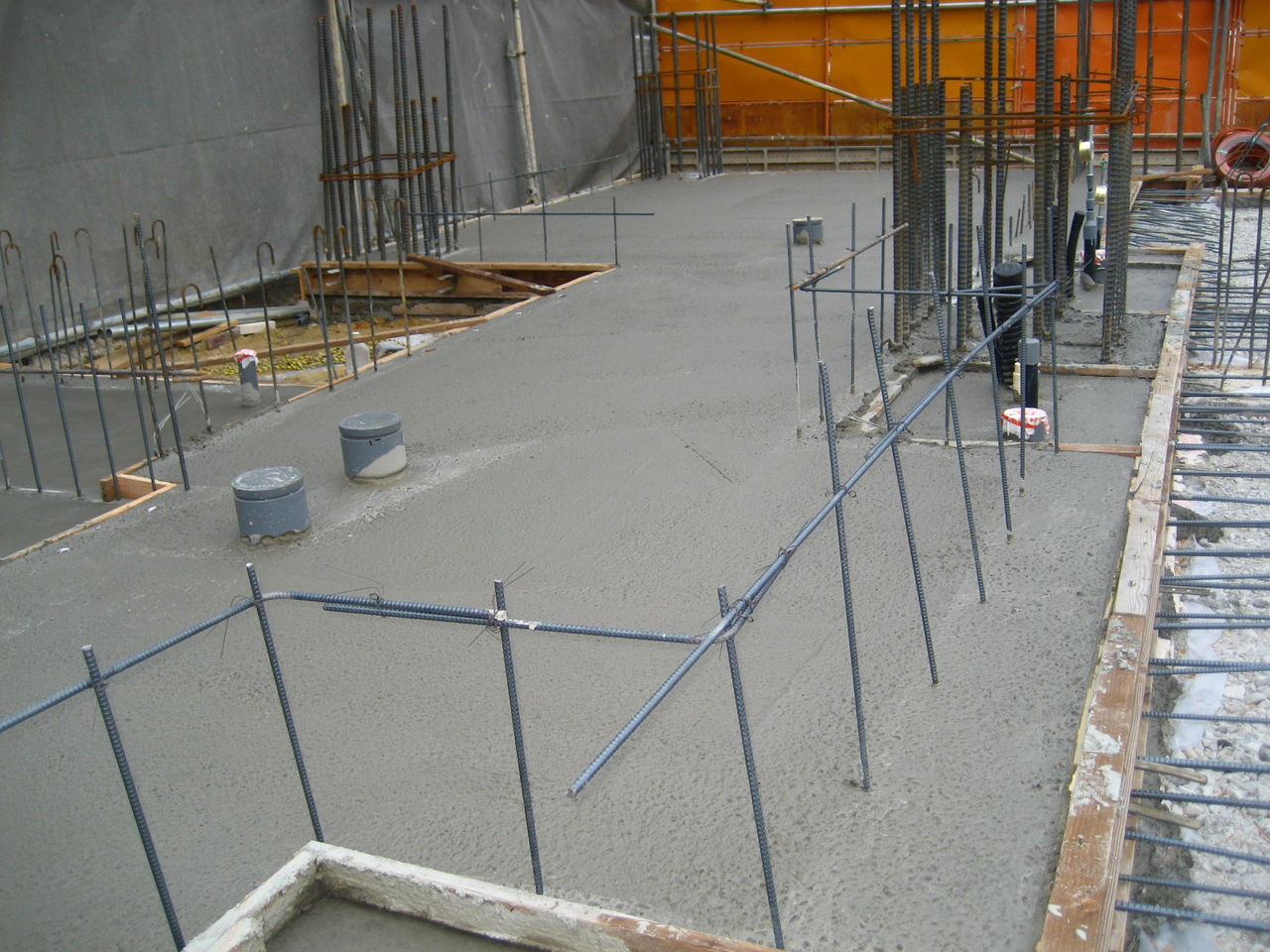

28コンクリート打設

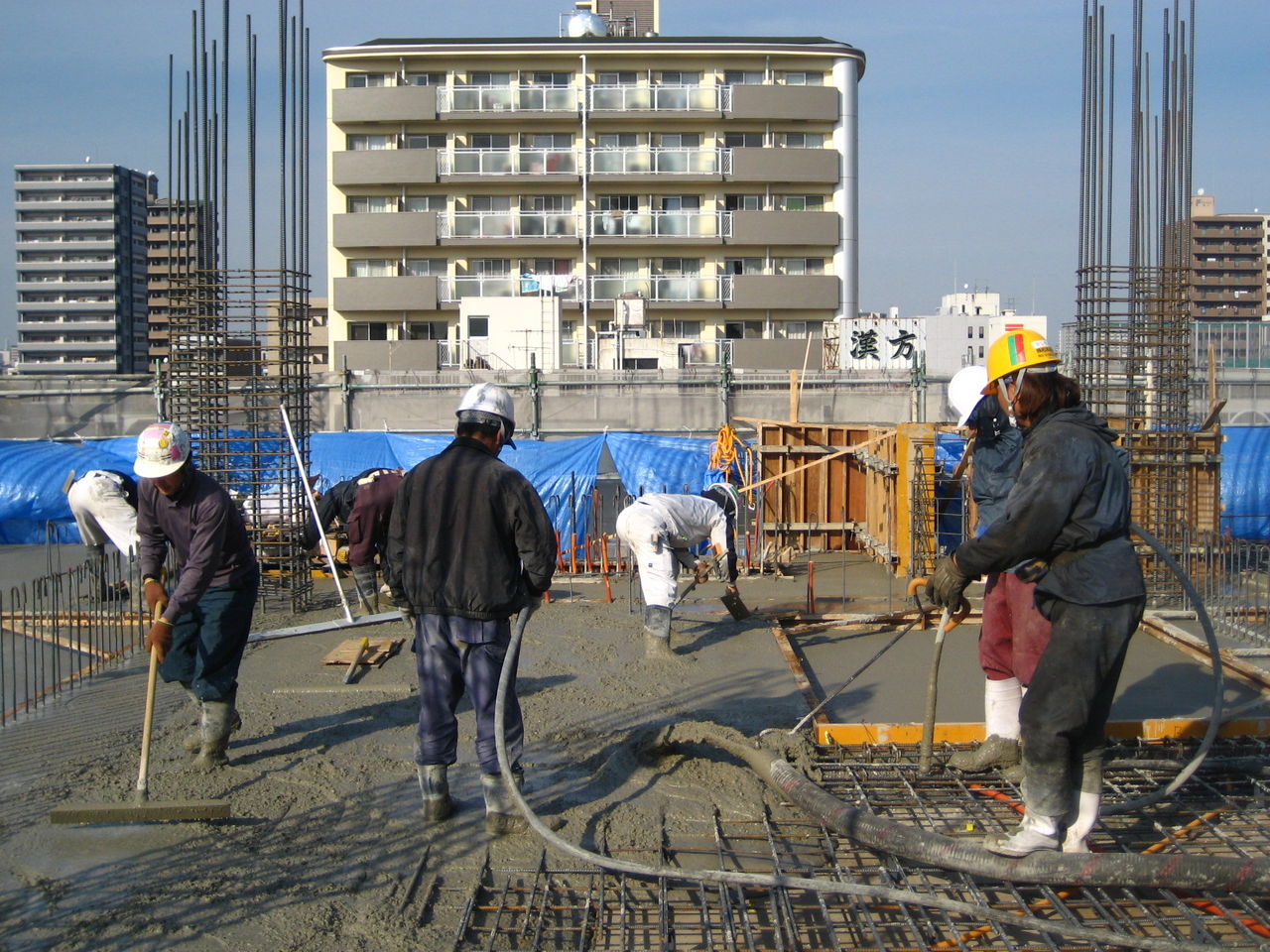

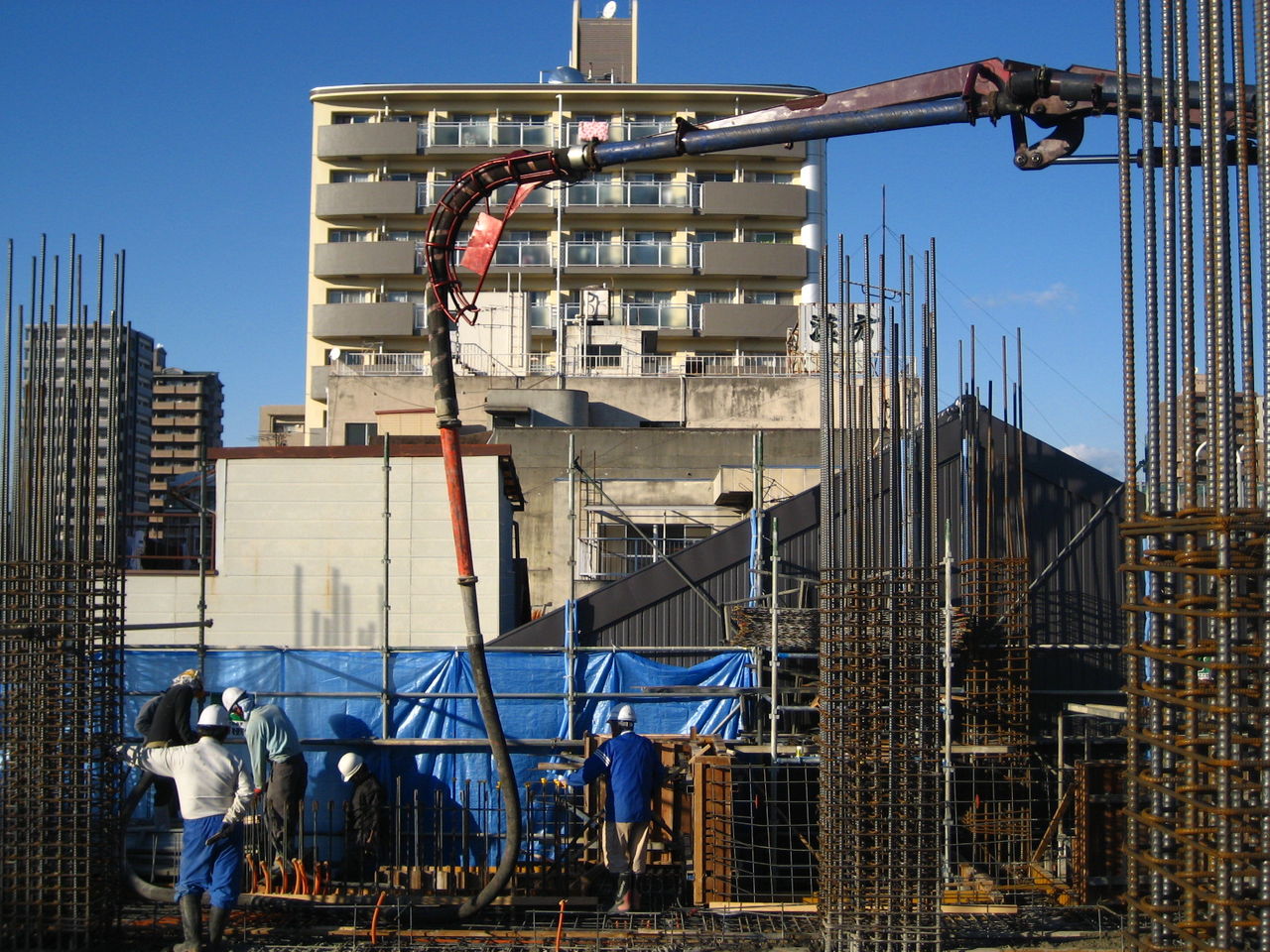

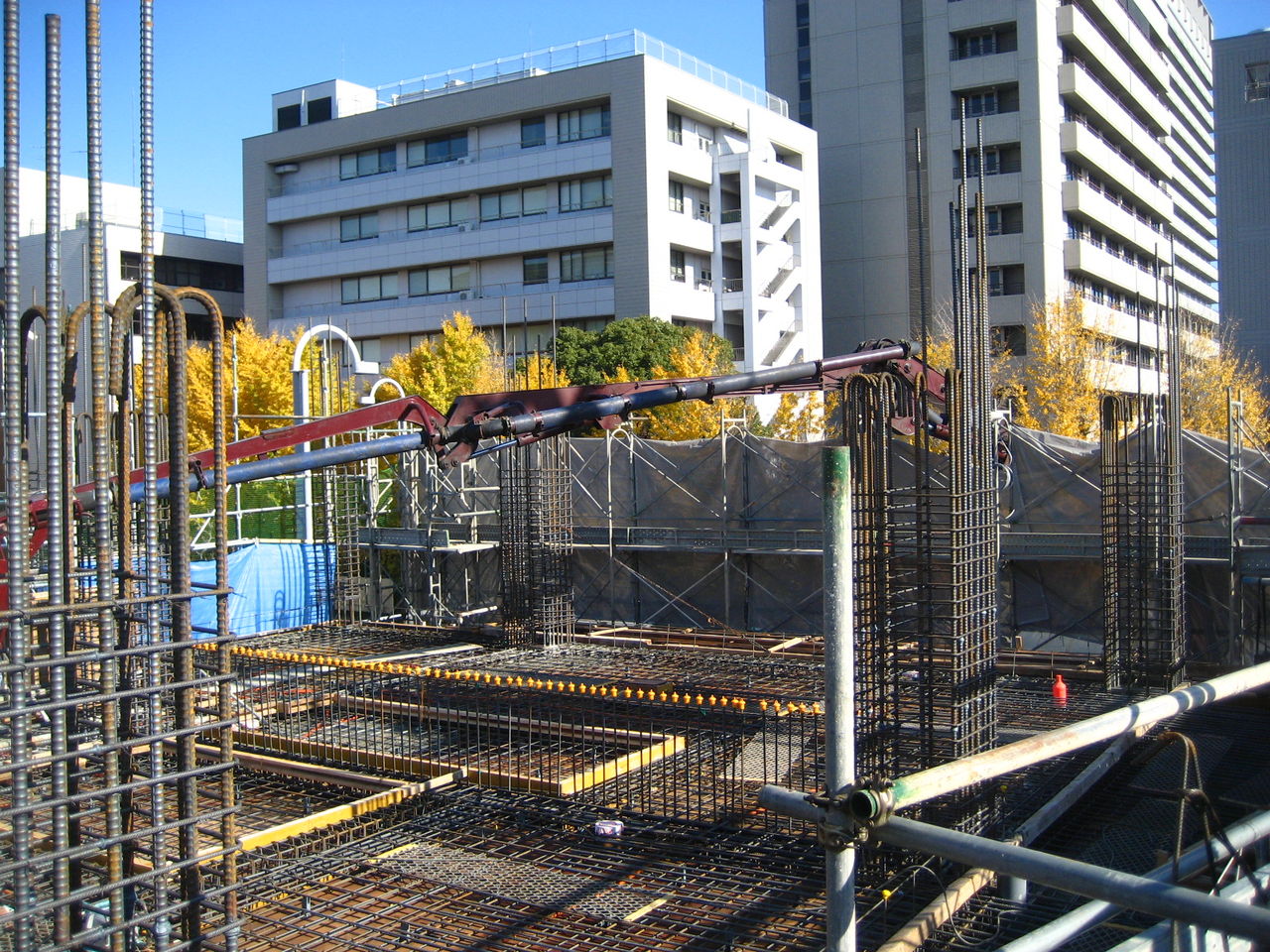

4階スラブのコンクリート打設の様子です。振動を加えながらミキサー車からポンプ車のブームを経由して運ばれたコンクリートが4階スラブの配筋に打設されていきます。周りのビルの景色もすっかり高さを感じるようになってきています。次回のコンクリート打設は1月18日頃の予定です。

定例会議も第17回まで続き、キッチン、洗面、2階事務所の設備の詳細、太陽光パネルの位置決めや最大枚数、メールBOXの並び方、等設備仕様の詳細もかなり固まってきています。

1月に入るとガーデンの検討等も加わり今回のプロジェクトの全体像が掴めてくるかと思います。

次回の工事の報告は、4階躯体工事やエントランスの施工の様子等を中心に見ていきたいと思います。

28定点観測

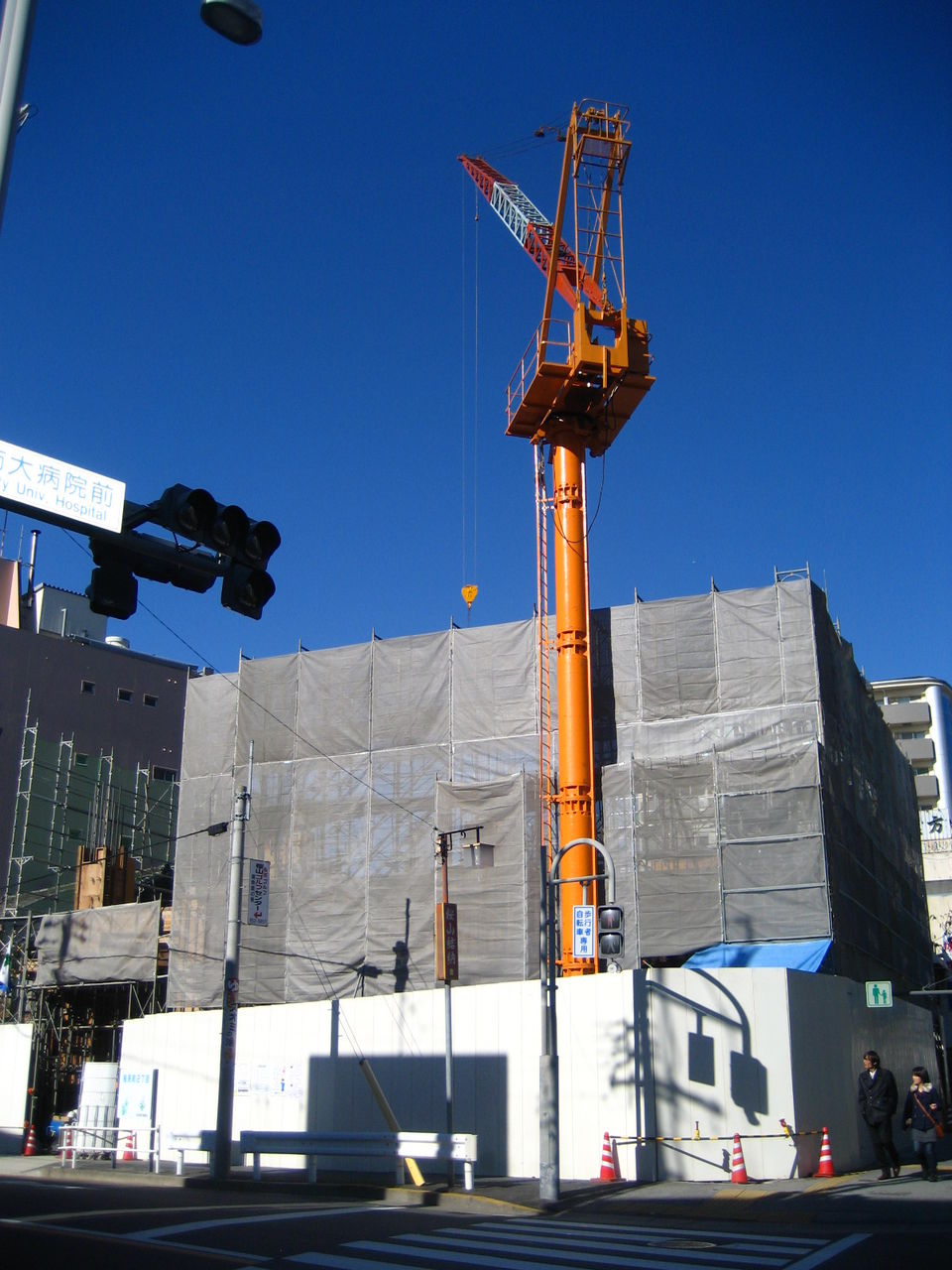

12月28日の「定点観測地点からの様子」です。ポンプ車のブームを経由したコンクリート打設の様子がわかります。囲いがタワークレーンの高さに迫ってきています。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります。

「桜山」について

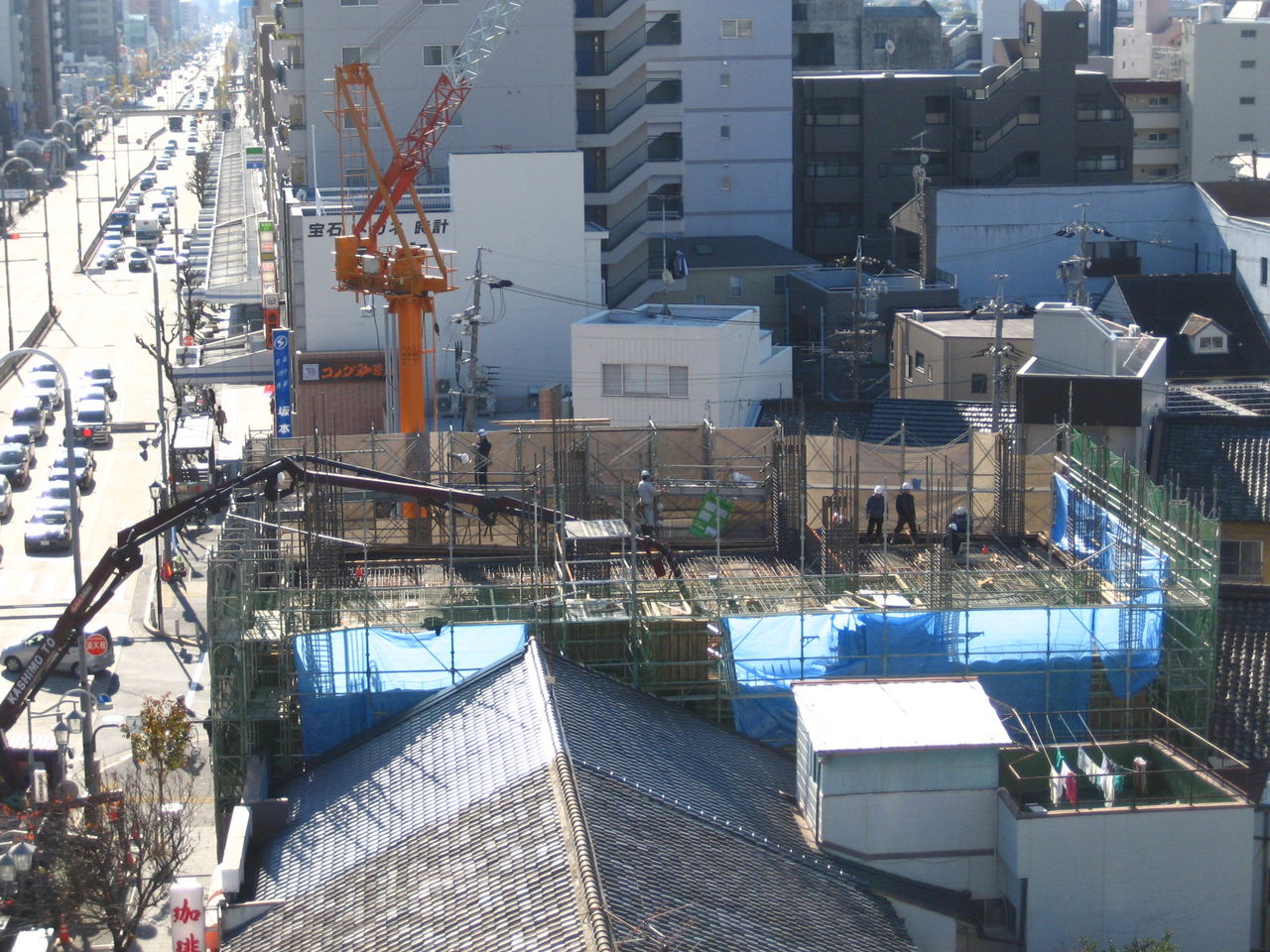

12月も20日を過ぎ、3F躯体工事等が進んでいます。今日は、「桜山」という街について、取り上げてみたいと思います。

名古屋でも「桜山」は歴史の古い街です。かつては、市電も行き交い交通の要所として、またユニーやスーパー「ヤマナカ」等も周辺にあり、商業の街として栄えていた時代もあります。最近では、博物館や名古屋市立大学、名古屋市立大学病院等が中心となり文教地区から住宅地へと変化しつつある街だと思います。

大人の名古屋2012

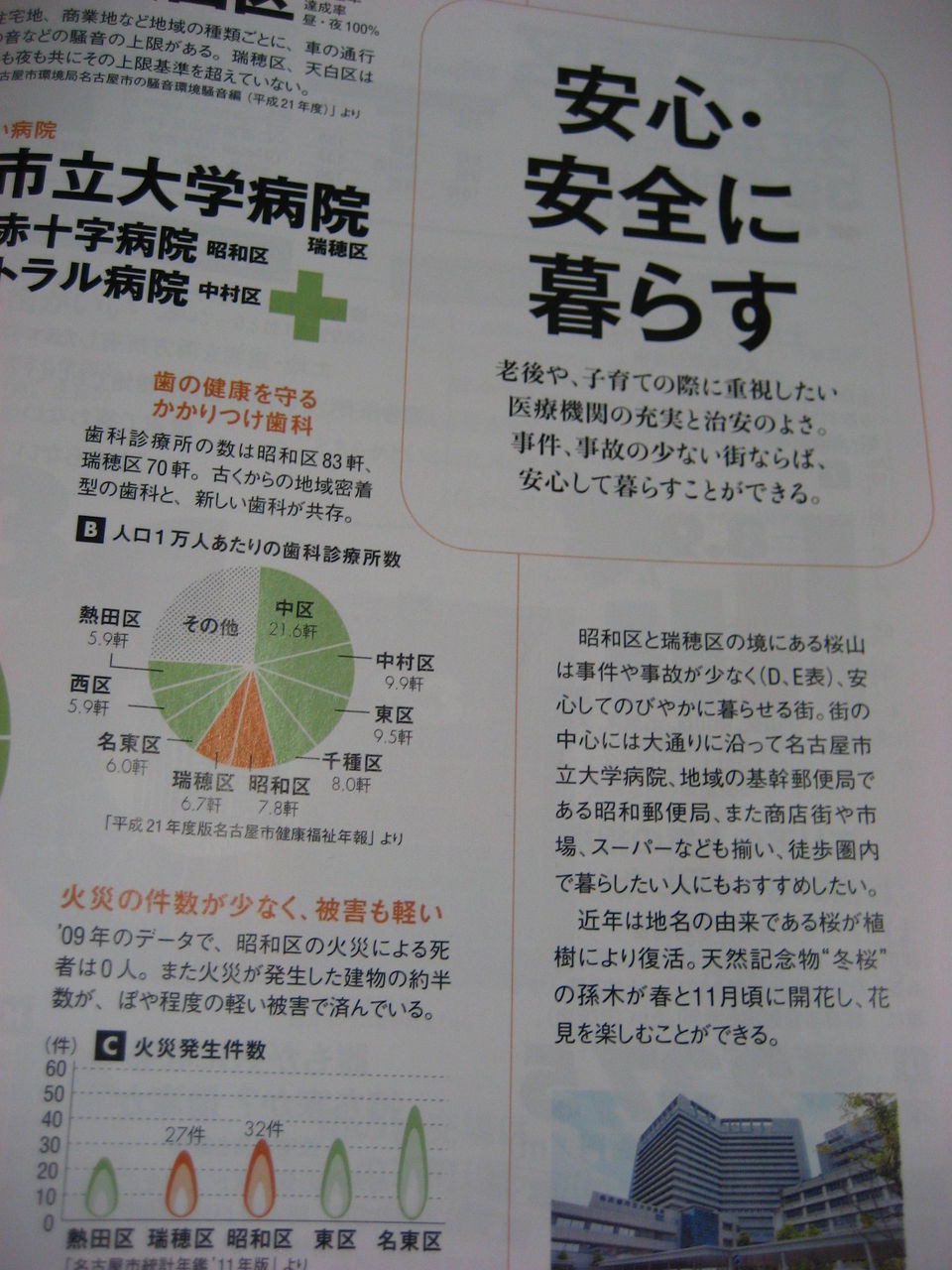

今年の秋に「大人の名古屋」という雑誌で暮らしたい街ランキング2012という特集がありました。その中で「桜山」も安全・安心な街として取り上げられています。

安心・安全桜山1

左の記事の中で「桜山」は、事件、事故が少なく、安心してのびやかに暮らせる街として、また、病院・郵便局・市場・商店街(瑞穂通商店街・桜山商店街等)やスーパー等も揃っていて徒歩圏内で暮らしたい人にはお薦めの街として紹介されています。

安心・安全桜山2

地下鉄桜山駅3番出口の前には、2004年に17階建ての新病棟も開院した「名古屋市立大学病院」が構えていて、安心な街桜山の象徴ともなっています。また、桜山周辺には、古くからあるグルメなお店も多くあり、落ち着いた雰囲気の中で生活を楽しむことが出来る街だと思います。

「交通の便としては、「名古屋駅」までは地下鉄で16分、「栄」には今池又は久屋大通駅で乗り換えて30分以内、「金山」にはバスで20分程と都心からも近いので夜遅くなっても安心して帰ることが出来る街です。

ガーデンクルセ櫻見」の周辺のお店や施設については、今後も取り上げていきたいと思います。

次回は、28日に予定されている3F躯体のコンクリート打設までの様子等を紹介していきます。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります。

第14・5回定例会議と2階躯体工事

ガーデンクルセ櫻見」の建築現場の囲いにテナント&賃貸住宅の入居募集が貼られ、ビルの建設も躯体工事の佳境に入ってきています。今日は、2・3Fの躯体工事の様子や定例会議等の様子を報告します。

3バルコニー型枠工事

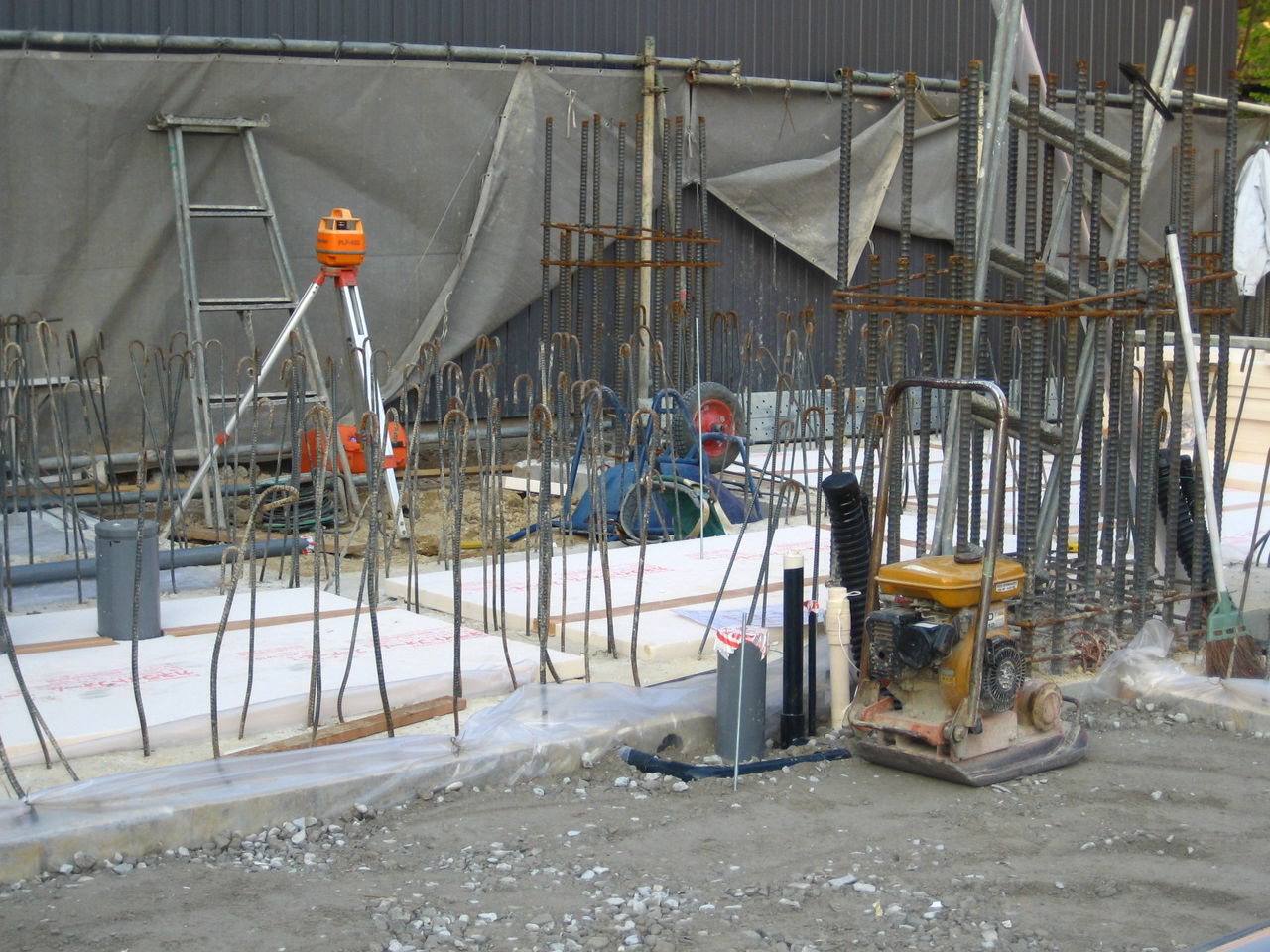

3F床の型枠工事の様子です。3F床スラブの型枠の様子から3Fバルコニーの形が想像できるようになってきています。

3の2F配筋・型枠工事上部から

3F床の配筋・型枠工事の様子を上から見ています。建物の工事の様子をこの角度でも見ていきたいと思います。

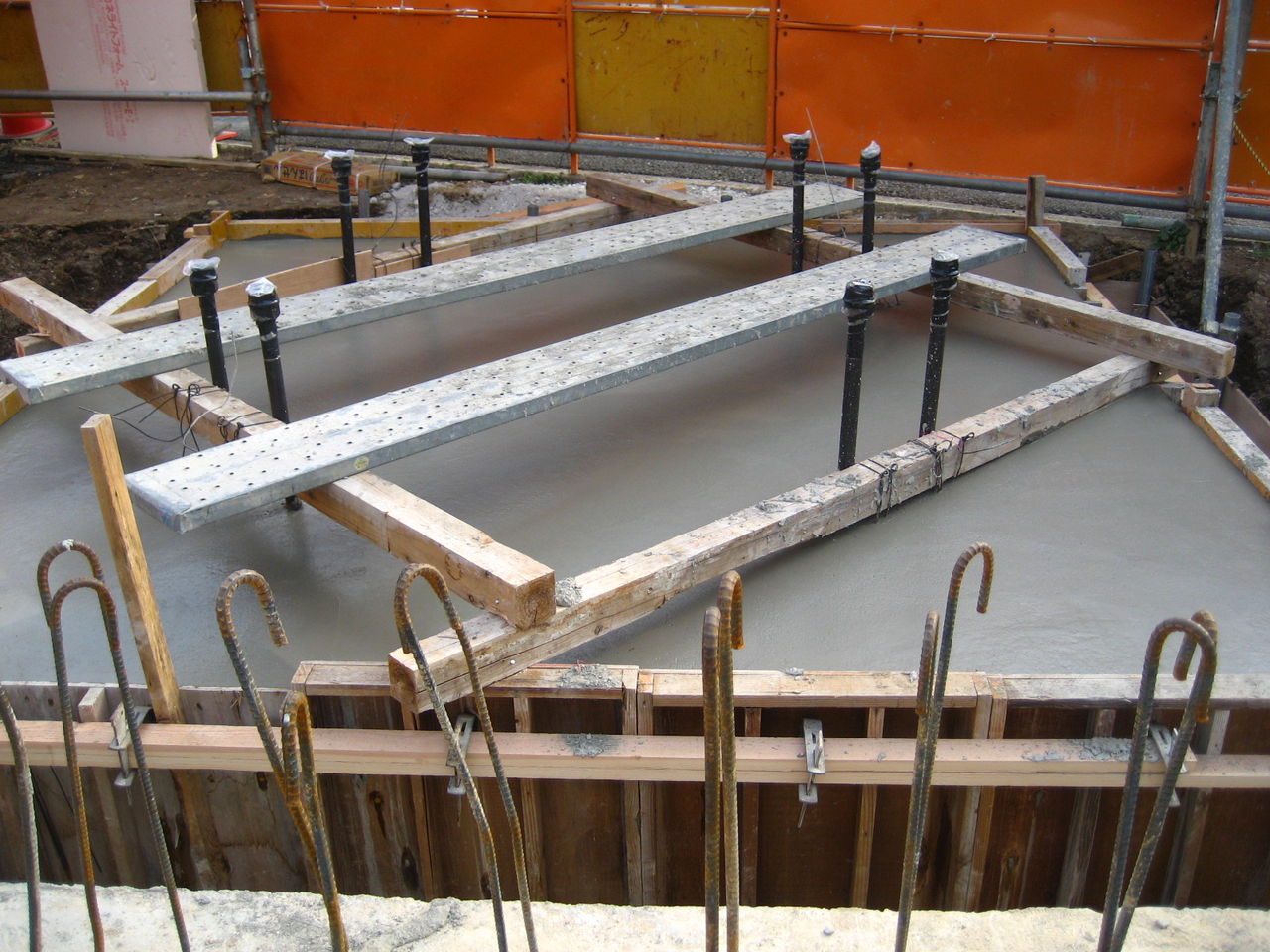

10コンクリート打設工事2

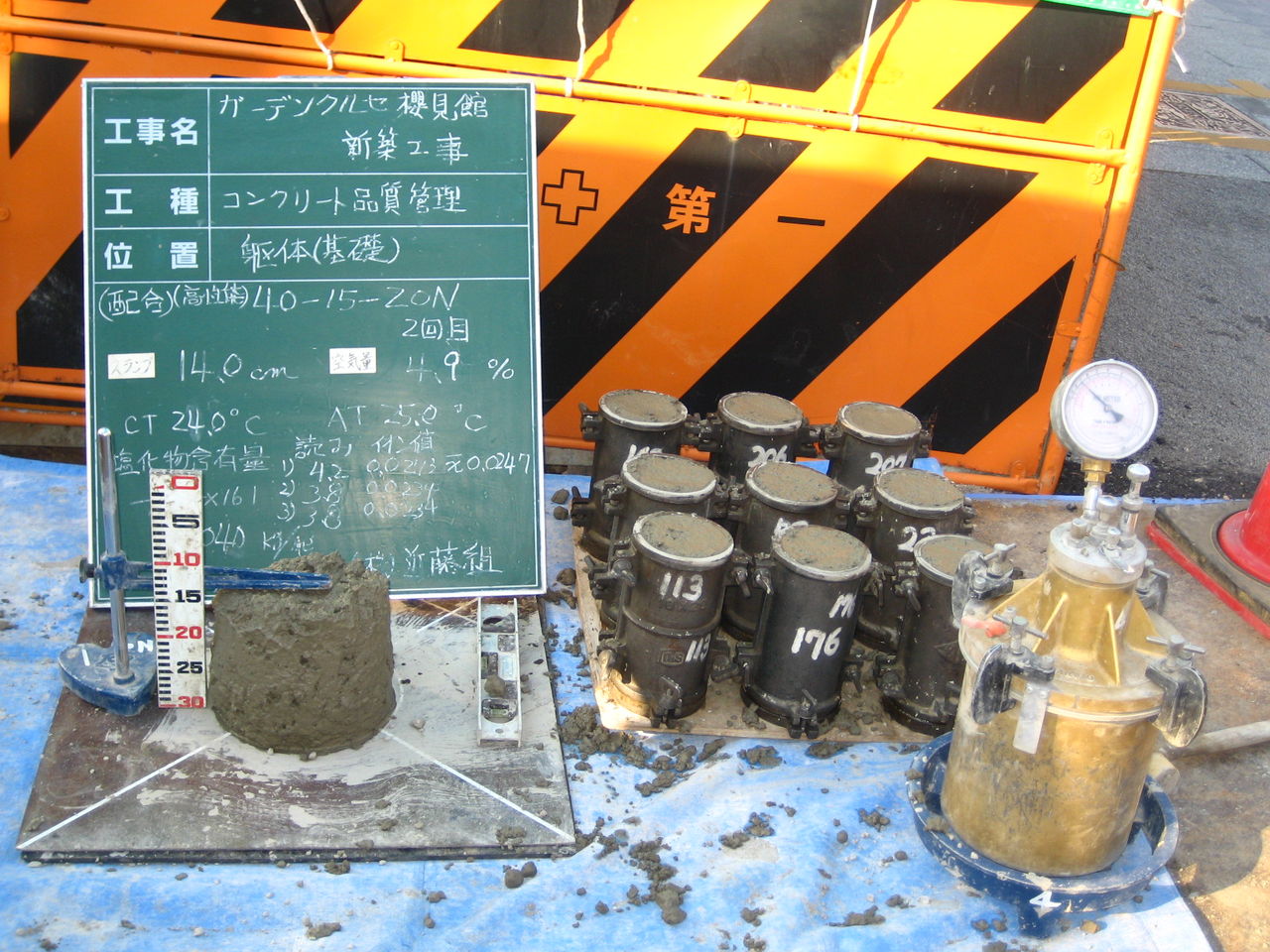

10コンクリート打設工事上部から

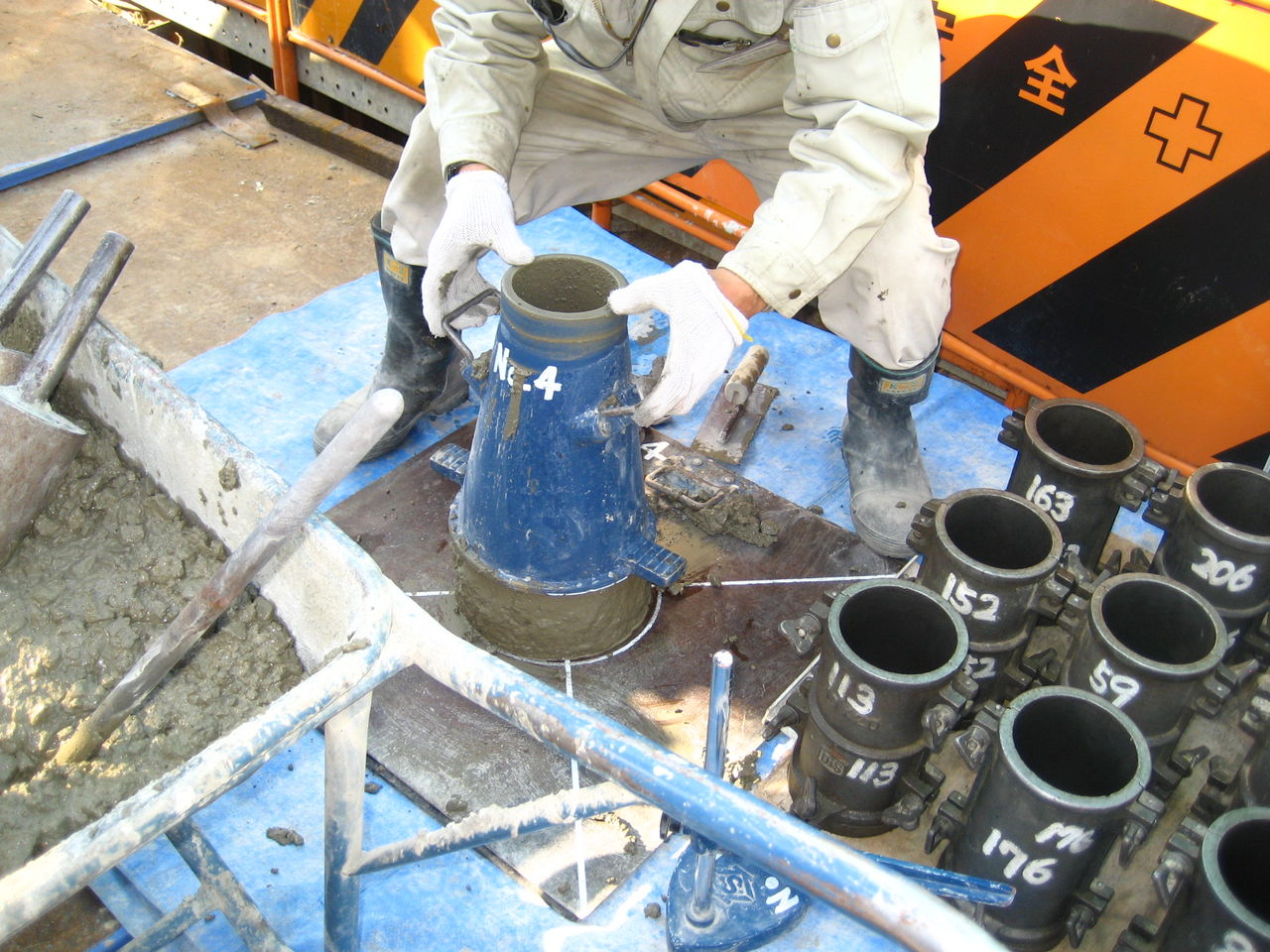

12月10日の3F床スラブのコンクリート打設工事の様子です。ポンプ車の様子が上から見た写真と比べてみるとよく分かると思います。

定例会議は、屋上のレイアウトの検討とか室外機の設置位置等工事の詳細に関する項目が多くなってきています。施主としては、会議以外の時間にも設備仕様での決定事項が増えてきています。

エレベーター仕様検討

キッチン仕様検討

上の写真の左は、エレベーターの内部の保護材やエレベーター外部のドアの仕様を検討している様子で右はシステムキッチンの外側のパネルを検討している時の様子です。1級建築士のMさんと入居者の皆さんが使い易い、おしゃれで良い設備にしようと粘り強く話し合いを進めています。

これからは、太陽光発電システムの説明資料等を作り、仲介会社への太陽光発電システムの各戸売電についての説明が必要になってくるかと思います。

次回は、3F躯体工事の様子や1Fの支保工解体後のエントランスの様子等も見ていきたいと思います。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります。

「ガーデンクルセ櫻見漾廚離謄淵鵐函入居者募集

12月に入り、今年も残り少なくなってきましたが、工事は2F躯体工事に入ってきています。今日は工事から離れて、「ガーデンクルセ櫻見」のテナントと賃貸住宅部分の募集看板を工事現場に貼りましたので紹介します。

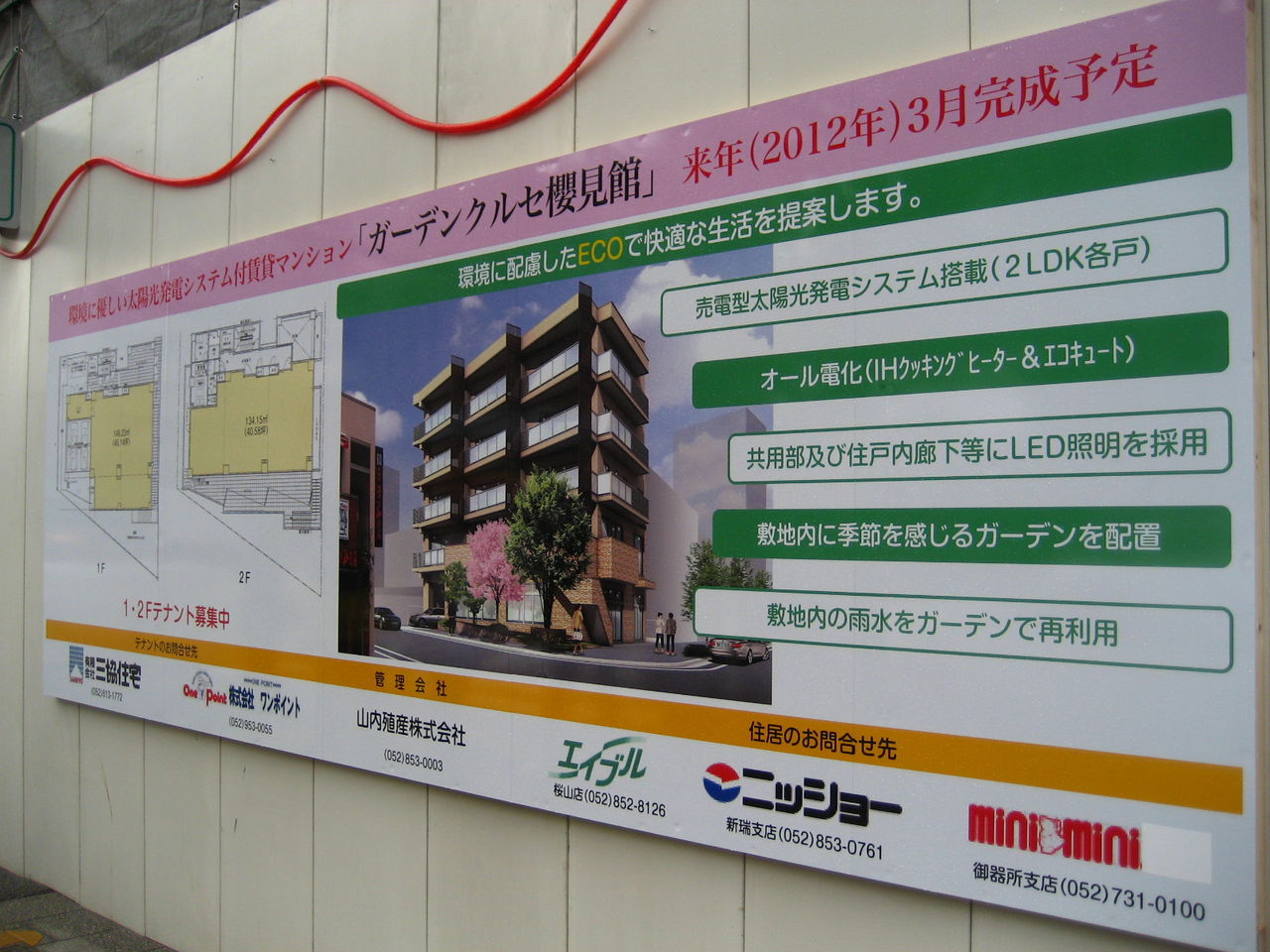

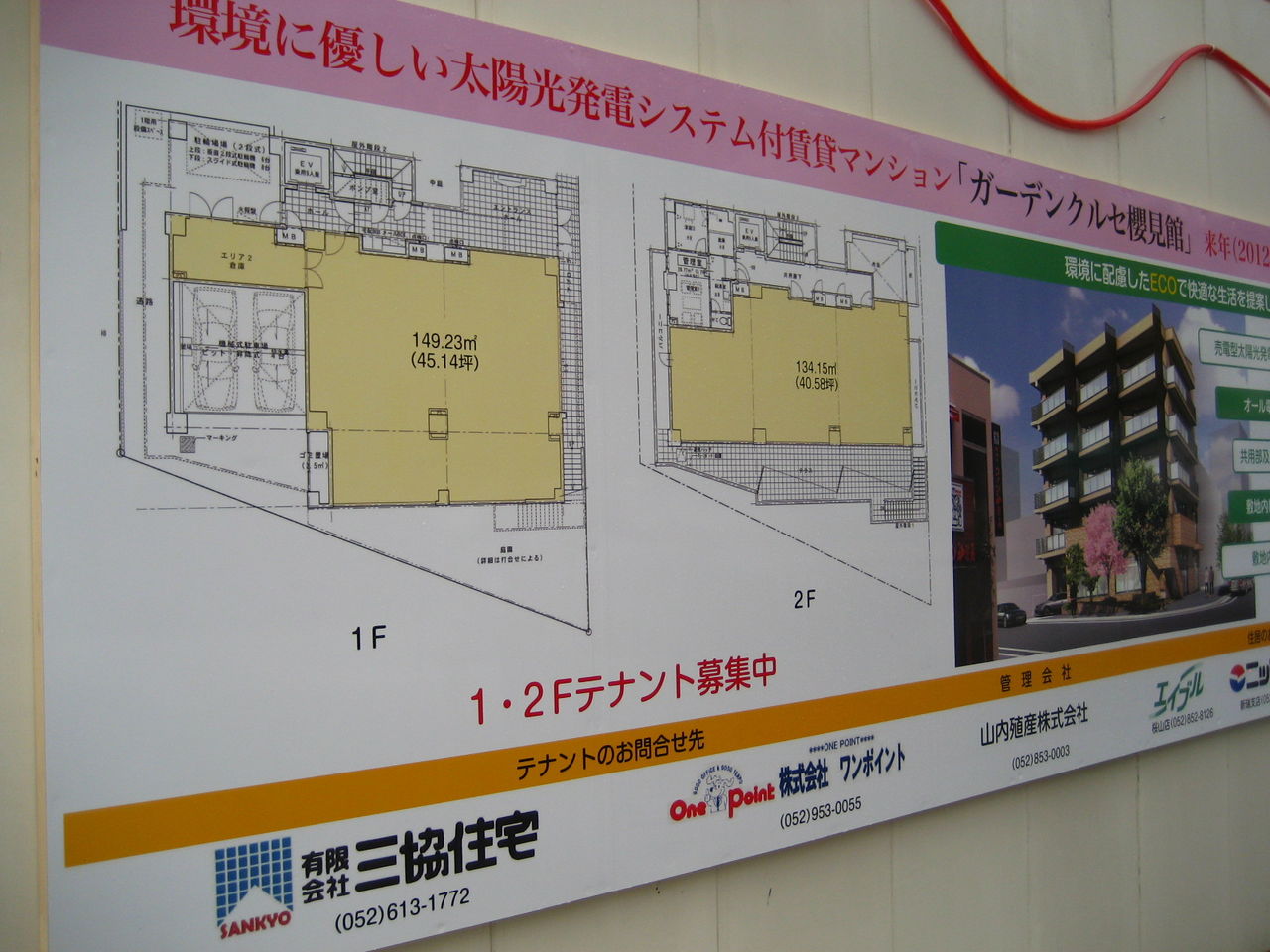

ガーデンクルセ看板1大

今回の募集看板の主な内容は、テーマでもある「GREEN&ECO」を全面に出した内容となっています。各部屋の詳細を知りたい方は、下記へお問い合わせ頂きたいと思います。

1)エイブル 桜山店   TEL 052−852−8126

2)ニッショー 新瑞店  TEL 052−853−0761

3)ミニミニ 御器所店  TEL 052−731−0100

今回は3店舗の各支店に取りまとめをお願いしていますが、お近くの支店でお聞き頂ければ分かるようになっています。

ガーデンクルセ看板4大

交差点から見えやすいようにテナント募集中の看板も貼っています。

ガーデンクルセ看板3大

1・2Fのテナントは、1Fが約45坪、2Fが約40坪あります。1Fガーデンを室内から見ることが出来、2F広いテラスが特徴の店舗になります。

お問い合わせは、

1)三協住宅     TEL  052−613−1772

2)ワンポイント   TEL  052−953−0055

ご興味のある方は、是非ご連絡下さい。

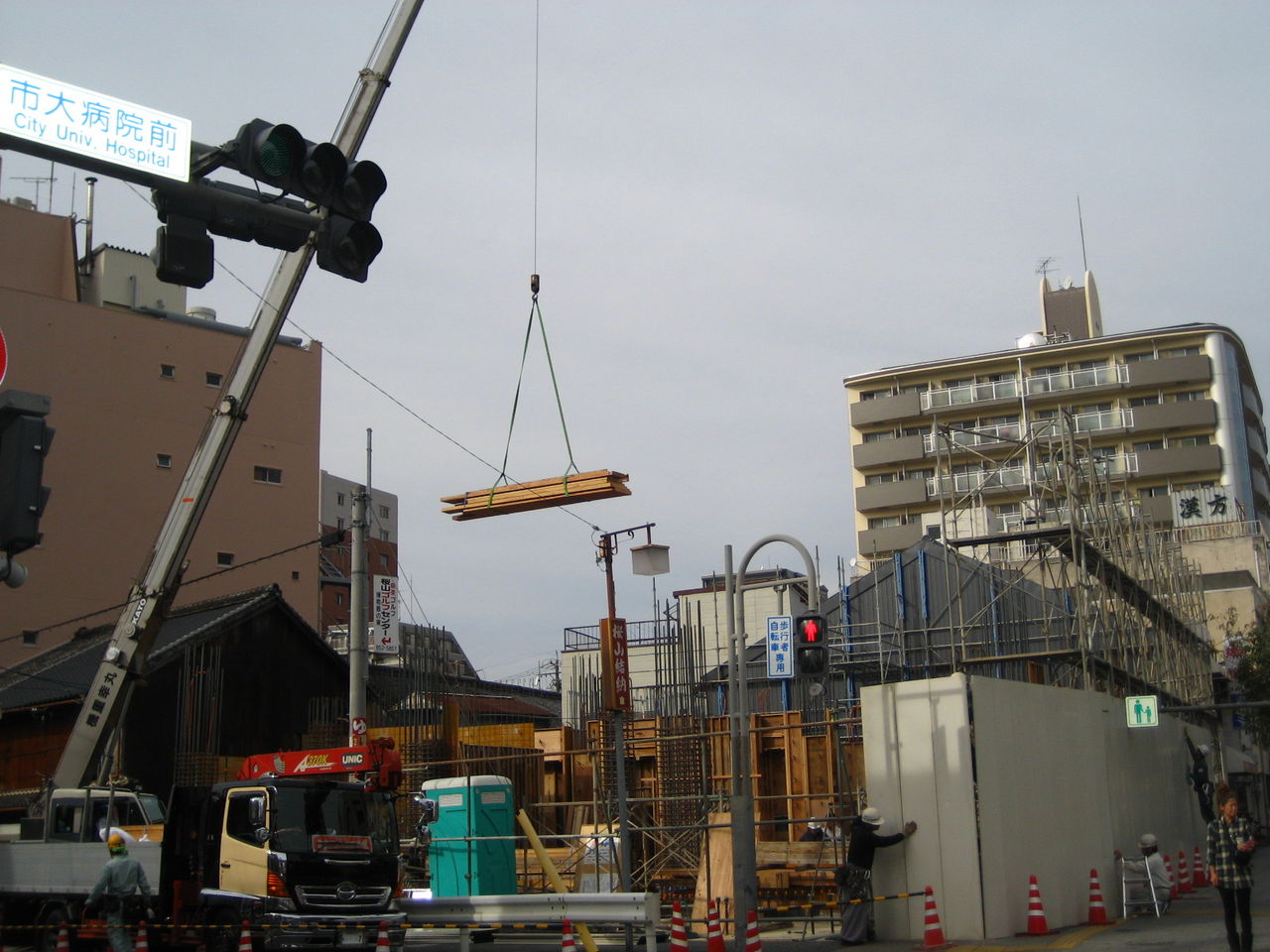

3定点観測地点から

左の写真は、12月3日の「定点観測地点からの様子」です。募集看板が掛かり、囲いも3Fに向けて高くなってきています。

次回は、定例会議や躯体工事の様子等を報告したいと思います。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります。

第12・3回定例会議と1階躯体工事

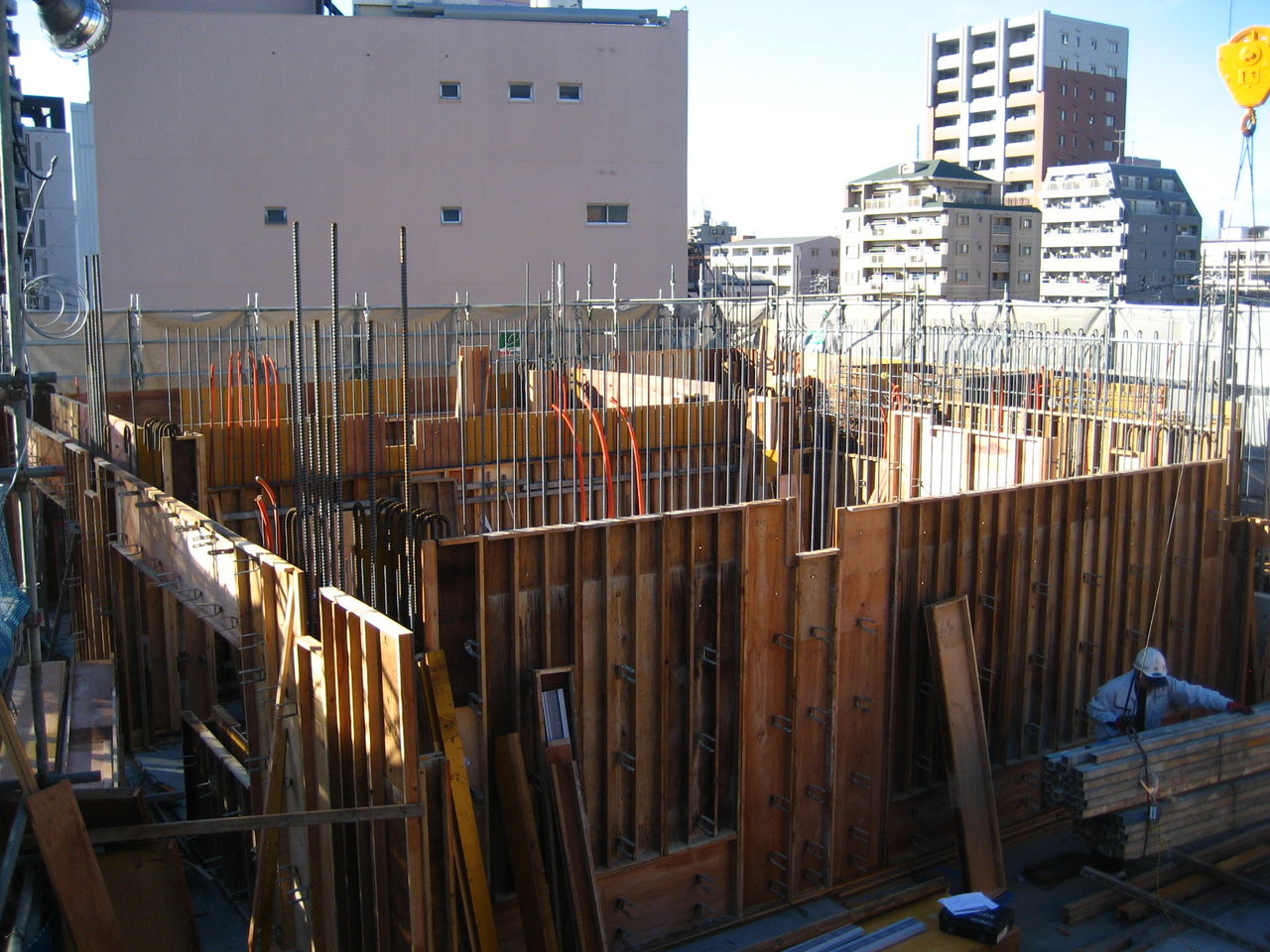

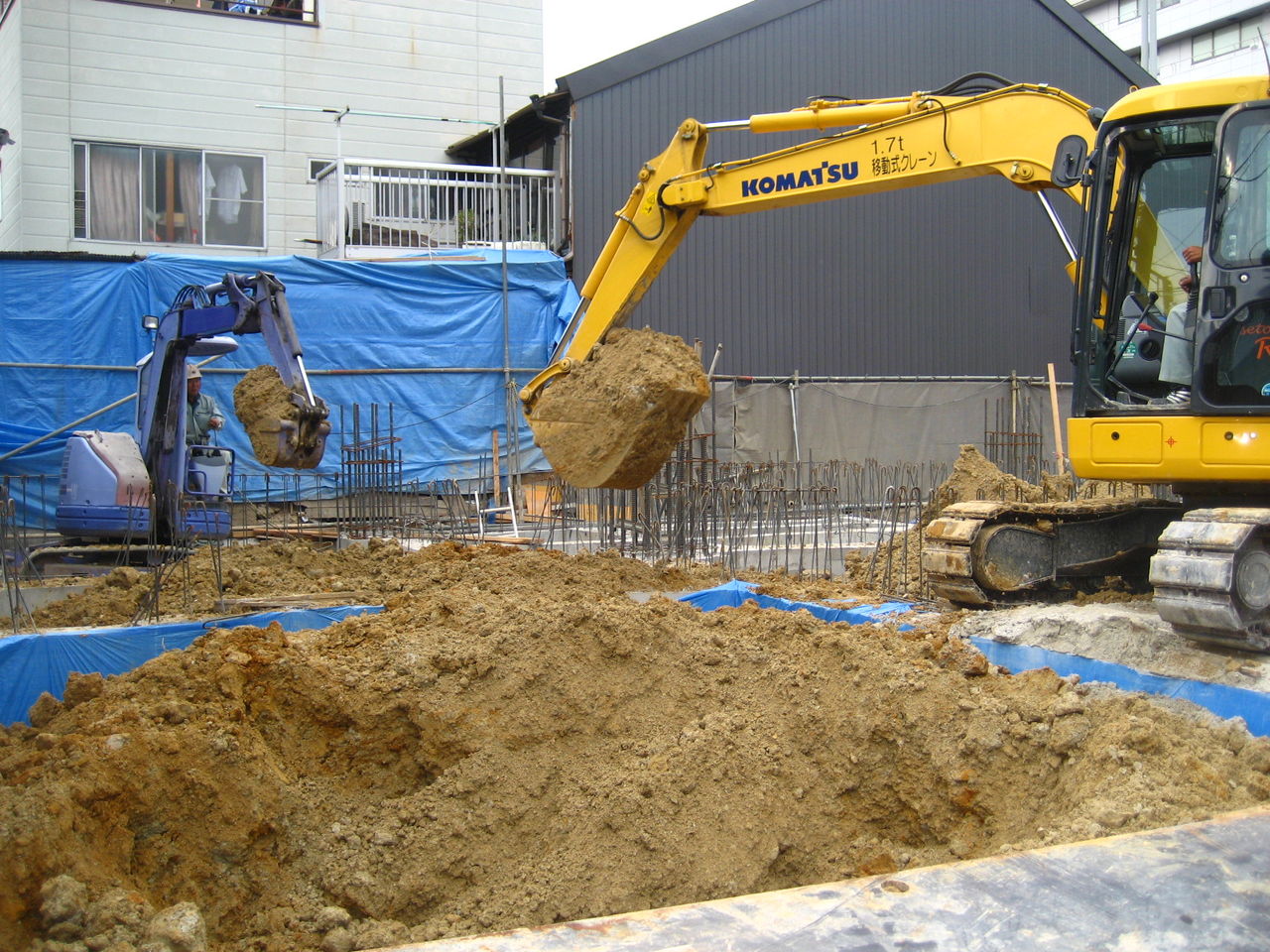

11月はタワークレーンを設置した後、型枠、鉄筋、コンクリート打設と1階の躯体工事が進んでいます。

181Fテナント部の様子1

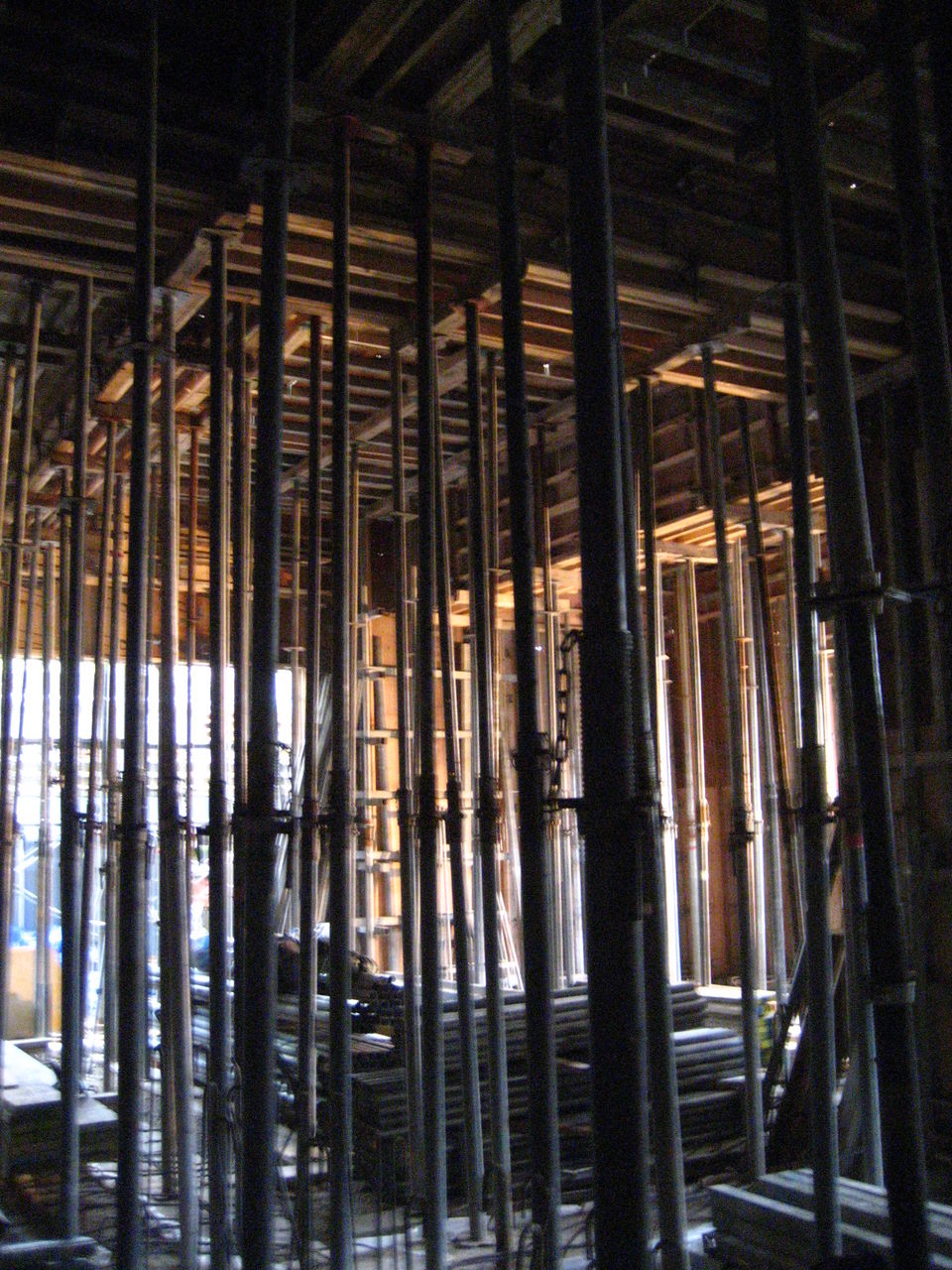

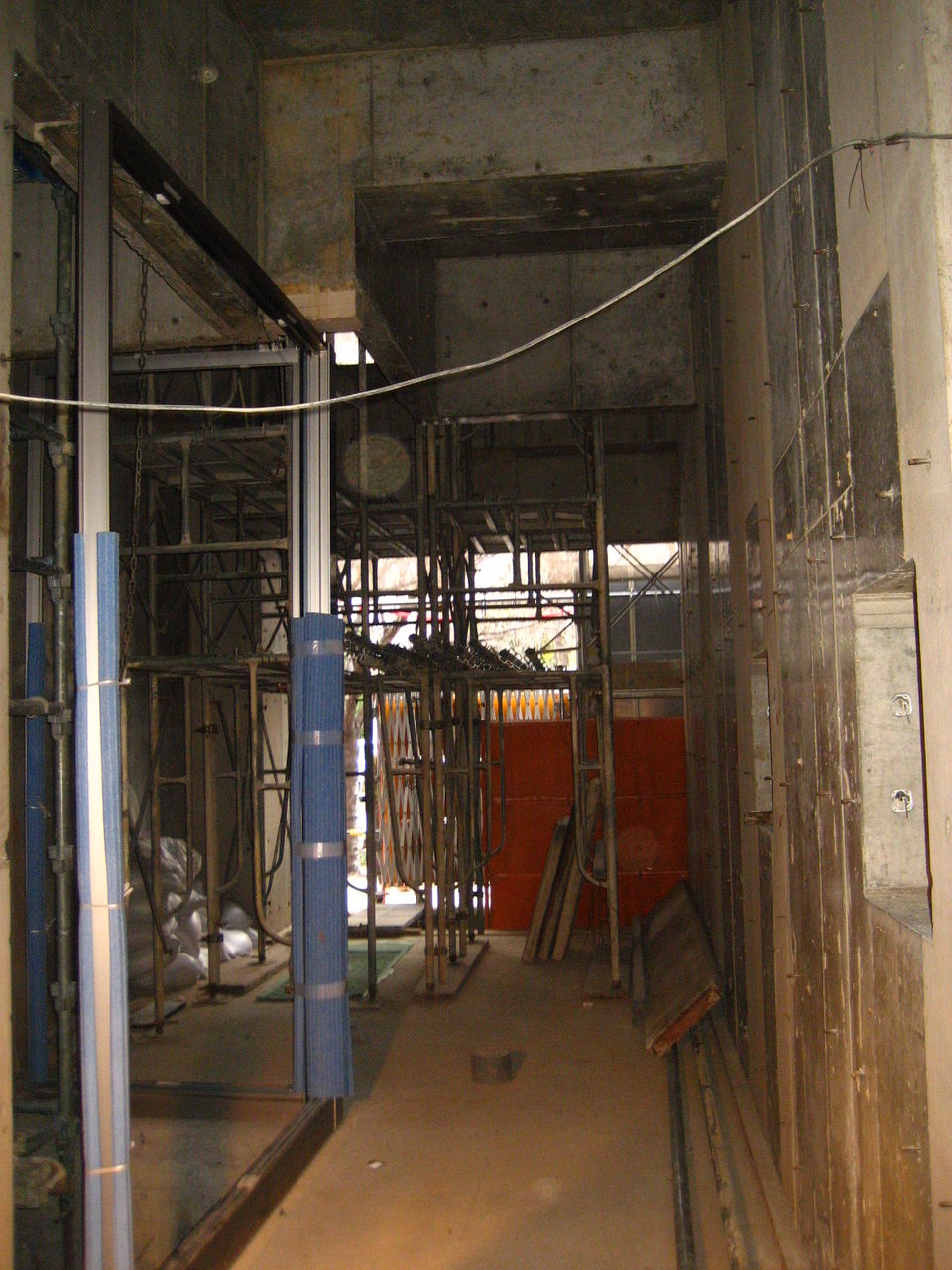

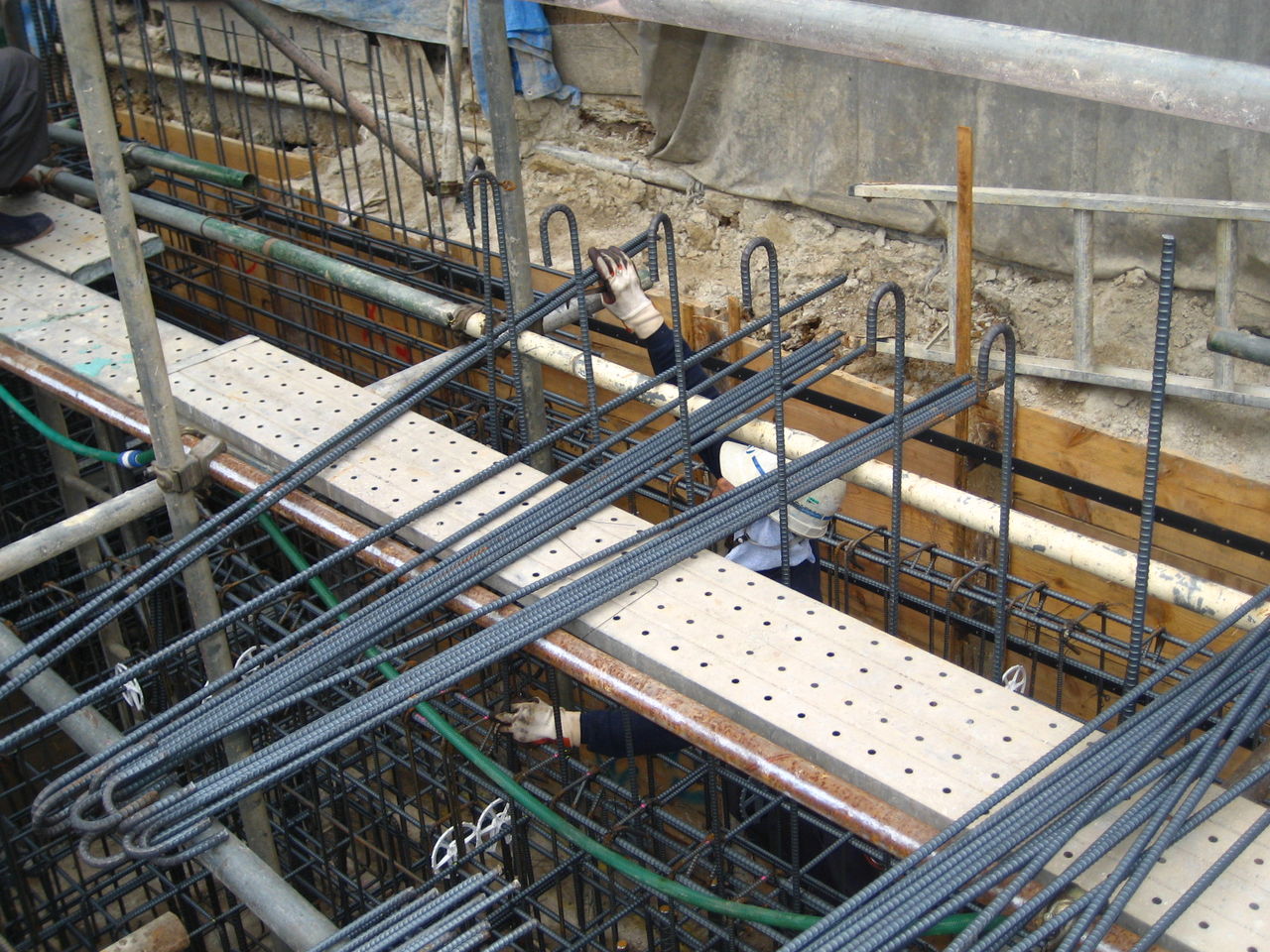

写真は、2階の床スラブを支える支保工の様子です。竹林のように多くのパイプサポートが並んでいます。普段はあまり見ることがない躯体工事の内部の様子です。

18ロビーからエントランスの様子

ロビーからエントランスを見た所です。パイプサポートが林立していますが、2階の廊下部分が張り出してきたのが分かります。

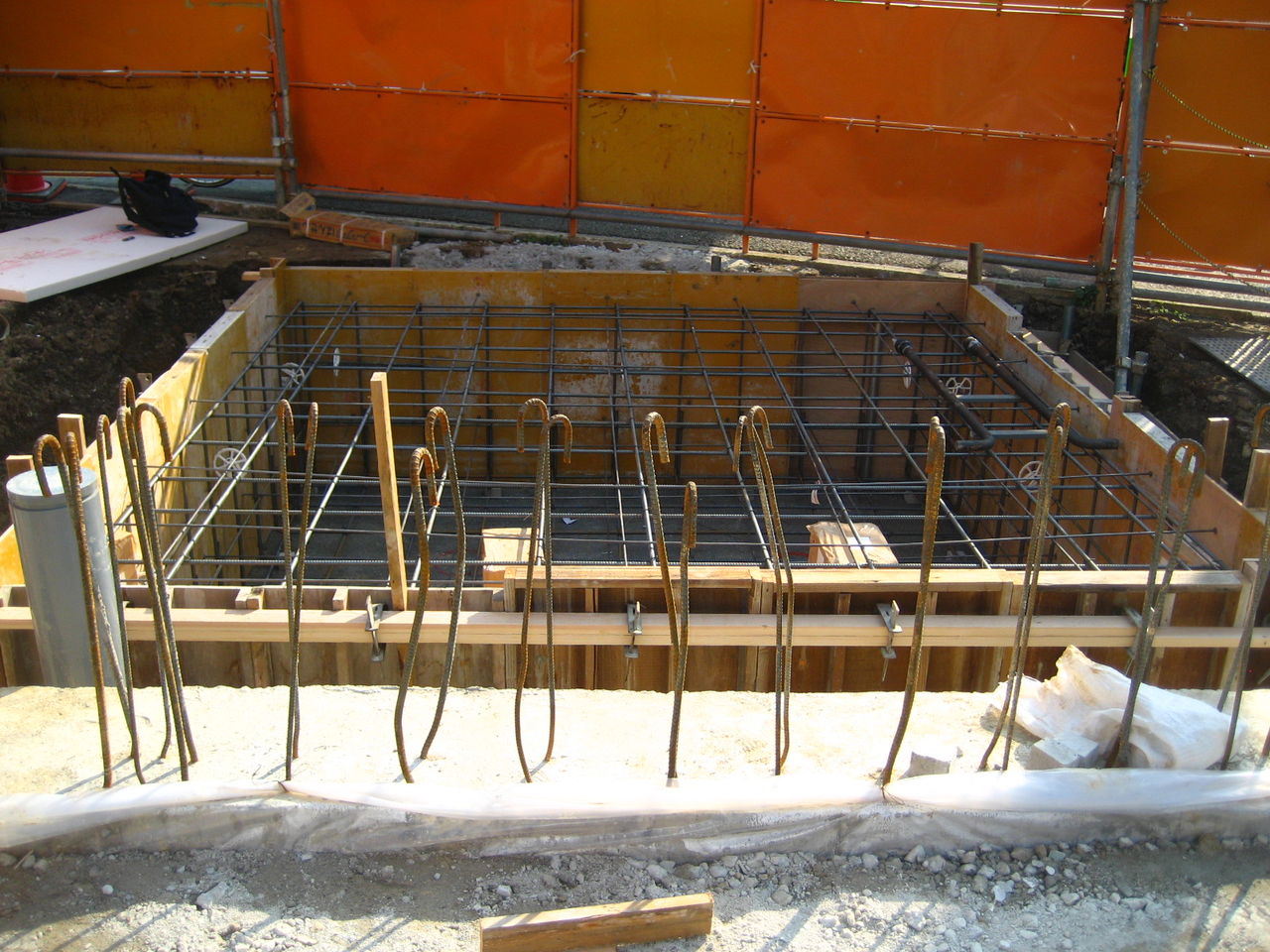

221Fスラブ等配筋

2階床スラブの配筋の様子です。コンクリートを打設する準備が出来ています。

22スラブコンクリート打設

コンクリート打設工事の様子です。ポンプ車がブームを伸ばしてコンクリートを送っています。

262Fエントランスロビー上の型枠

2F床スラブのコンクリート打設が終わり、エントランス&ロビー上部の壁部分の型枠工事が進んでいます。

26クレーンの様子2

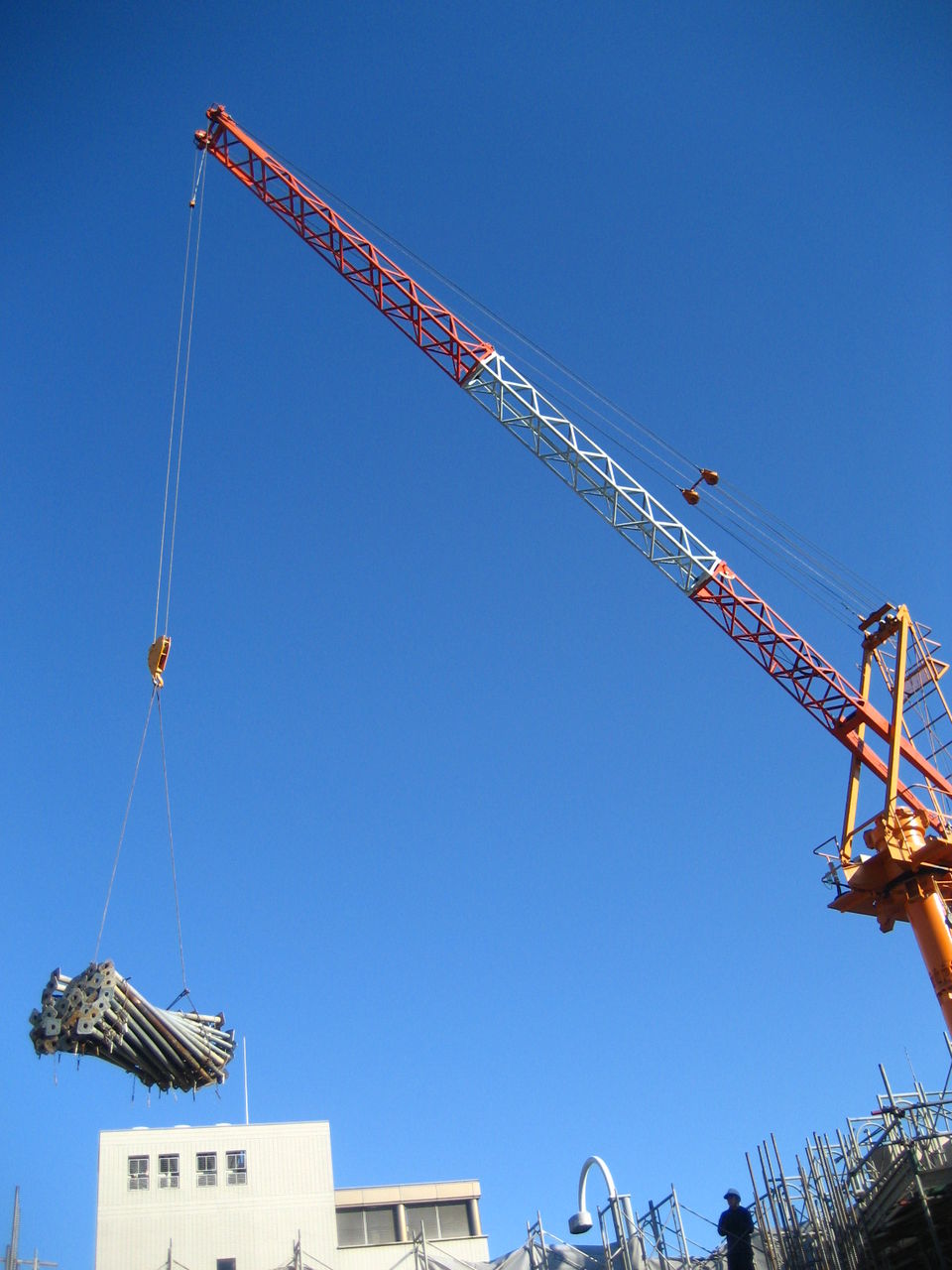

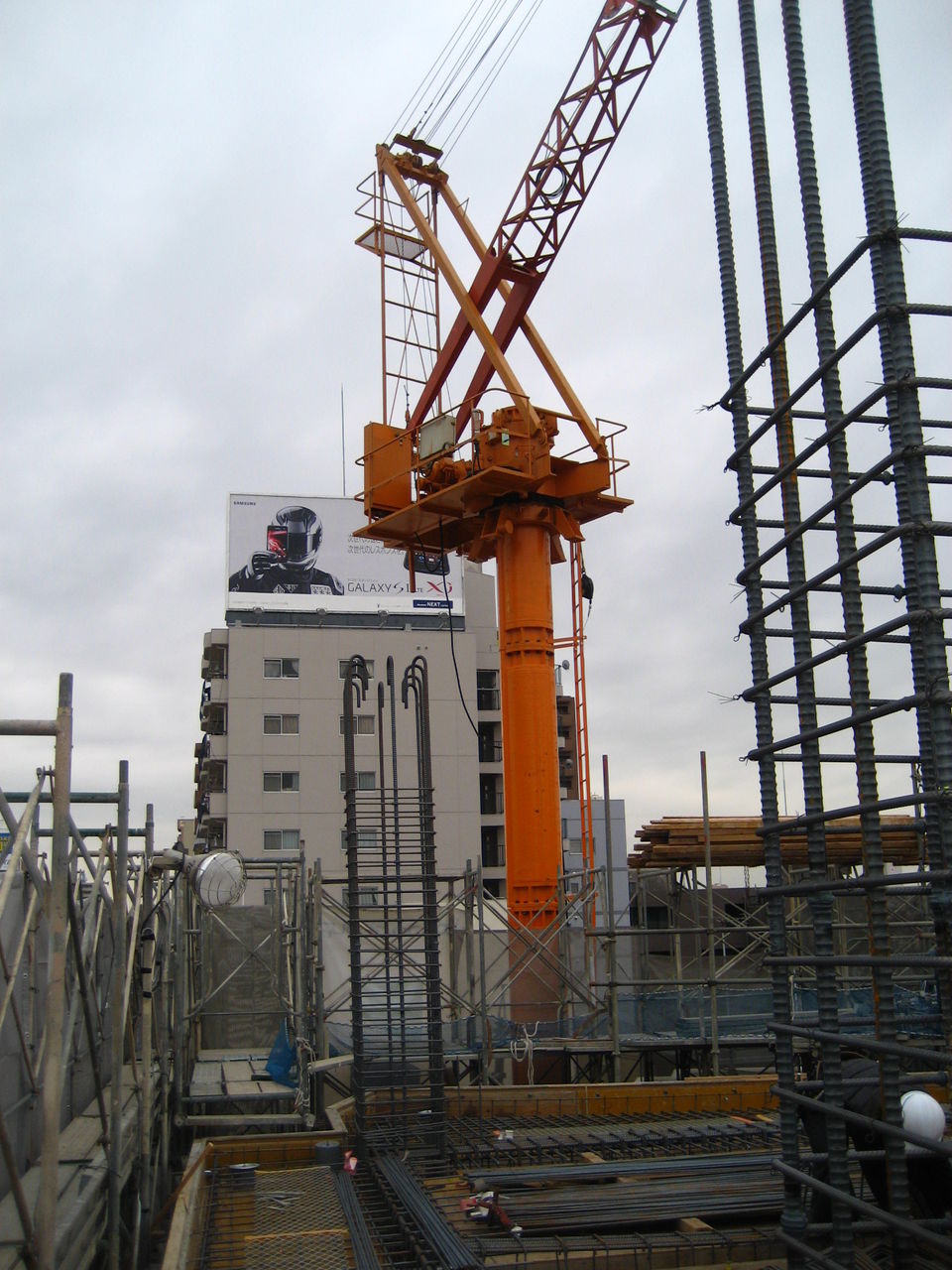

タワークレーンが、配筋・型枠工事の材料を運び込んでいます。リモコンで操作されるクレーンが青い空に大きく見えます。

11月には、第12・13回の定例会議が開かれ、12月10日までの工事日程が示され、扉や建具やアルミサッシ等の仕様が決められていきます。

20ユニットバス検討

20扉&取っ手検討

上の写真は、ユニットバスや居室扉の色や取っ手の検討の様子です。1級建築士のMさんを中心に細かい検討や議論が続いています。

26定点観測地点から

11月26日の定点観測地点からの様子です。2階〜3階部分へと足場が掛かり、囲いで中の様子は分からなくなってきています。

次回は、第14回定例会議や2F躯体工事の様子等を報告出来ればと思います。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります。

第11回定例会議とタワークレーン設置他

11月に入り、タワークレーンの設置の準備や1Fの躯体工事(配筋や型枠工事)が進んでいます。これからは、地上部分の工事の様子を紹介していきたいと思います。

8ロビーからエントランスの様子

11月8日のロビーからエントランス部分を見た様子です。両側の壁の型枠の建て込みが進んできています。勝手に完成したエントランス部を想像しています。これからは、この位置からの変化の様子も追ってみたいと思います。

9外部足場&型枠搬入

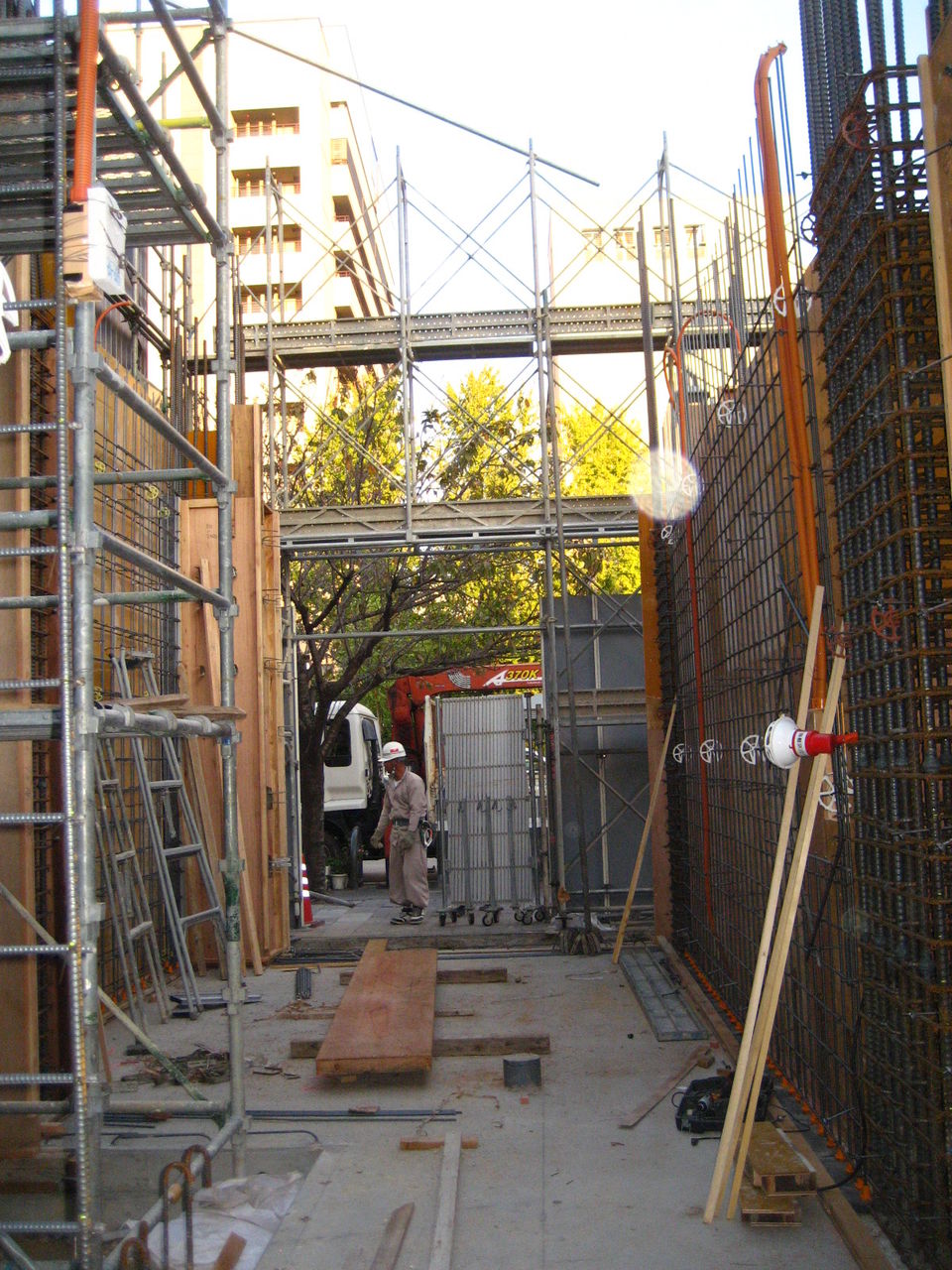

11月9日の外部足場と本囲い設置の様子です。型枠をクレーン車が運び入れています。

10タワー組立様子2

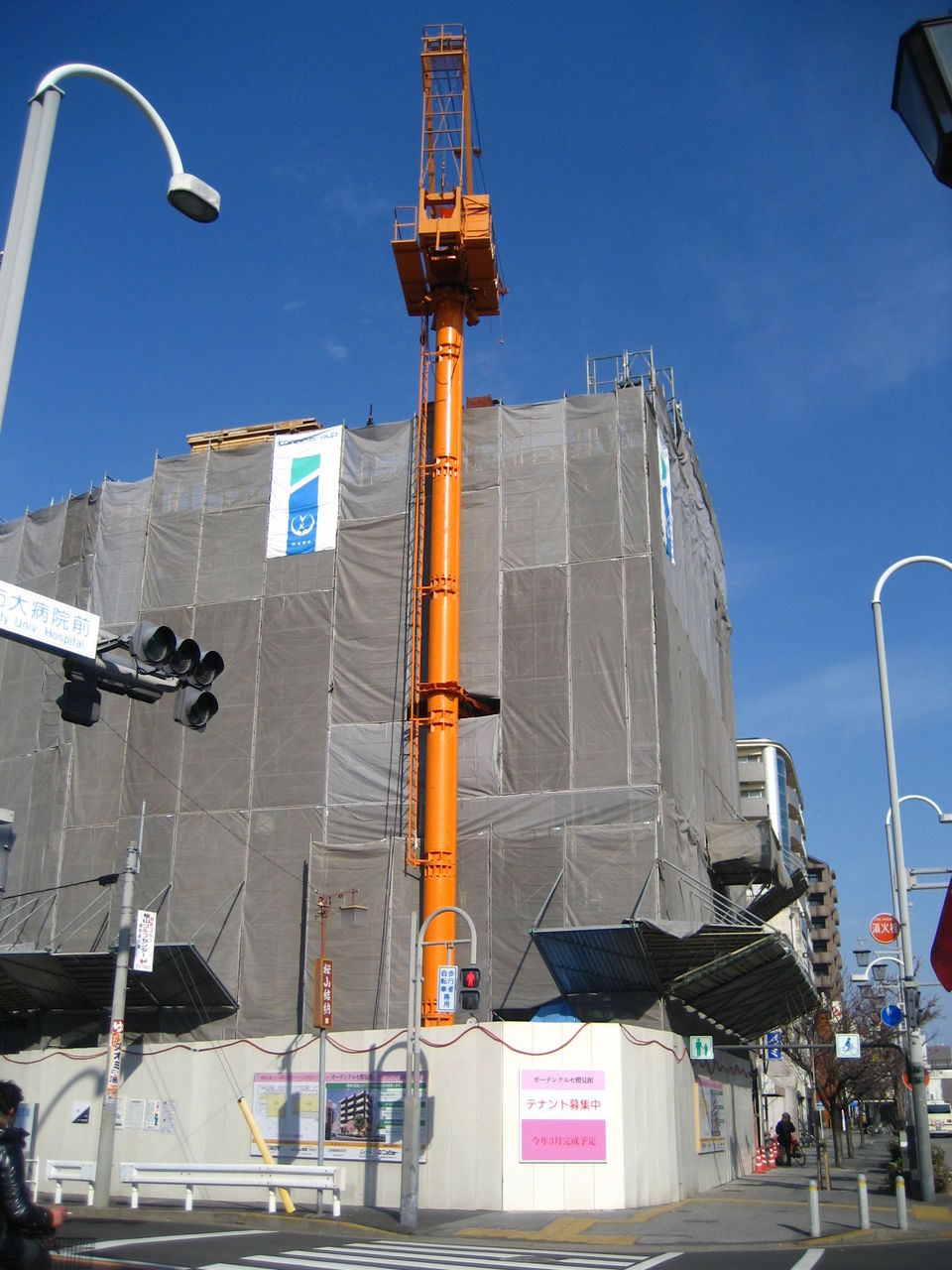

11月10日のタワークレーン設置工事の様子です。ガーデンになる予定の場所にクレーンが組み立てられていきます。

12の1F天井梁の様子

1Fテナント部の天井梁部の型枠工事の様子です。多くの型枠が運び込まれ組み立てられています。

14の1Fからのクレーン

11月12日の1Fテナント部から上空を見上げた様子です。「タワークレーン」が青い空にそびえています。もうすぐ1F天井部が出来ると見られなくなる景色です。

11月10日に第11回定例会議が開催されました。いつものように、2週間の工事予定の説明がありました。22日の1Fのコンクリート打設に向けての工程が組まれています。21日には配筋検査も実施されます。仕様の打ち合わせとしては、エレベーターのセキュリティーシステムの最終確認、エレベーターの扉仕様や外側の防犯カメラモニターの位置確認、部屋番号の決定等が報告、議論されました。

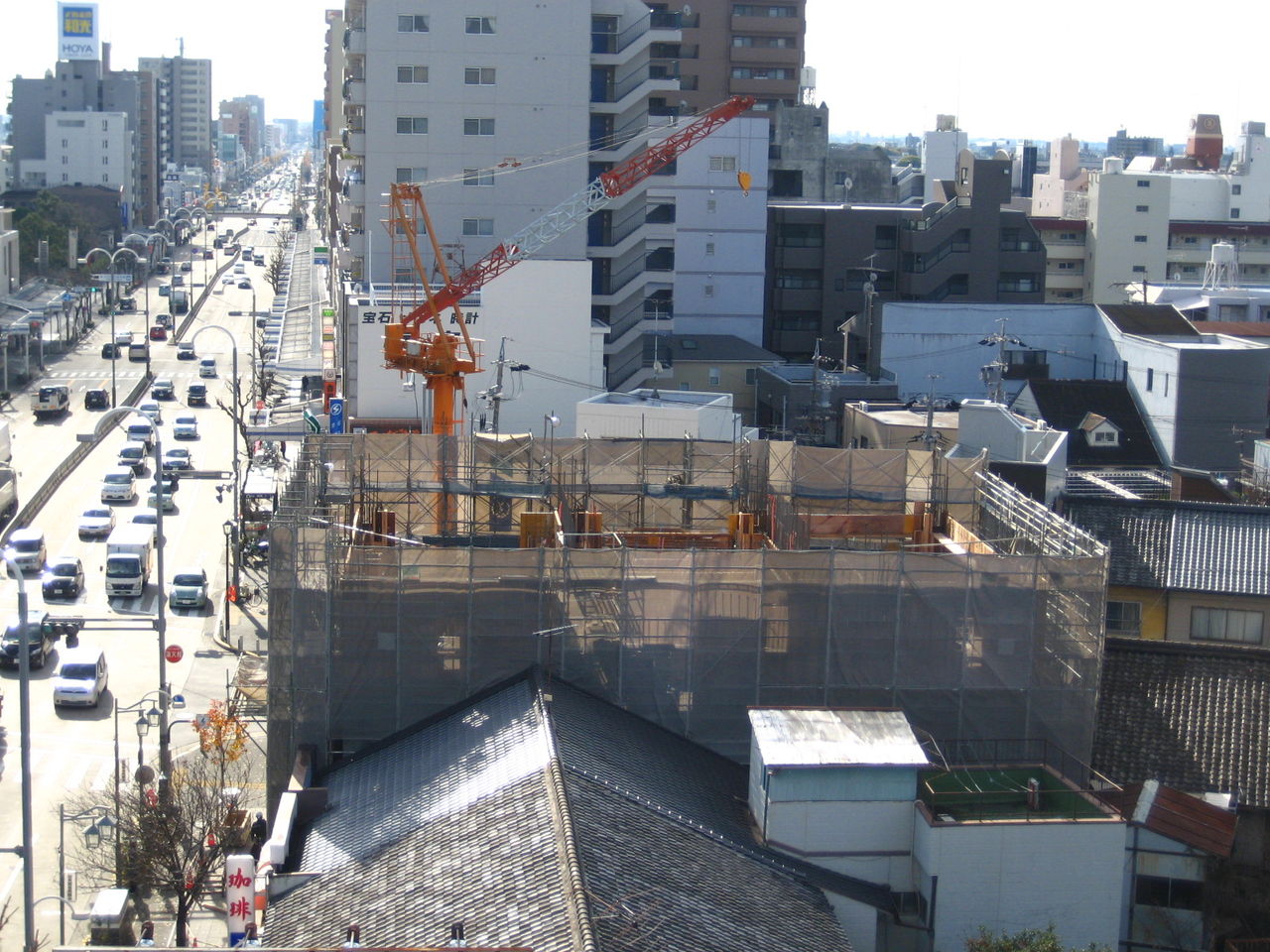

12タワークレーンの様子

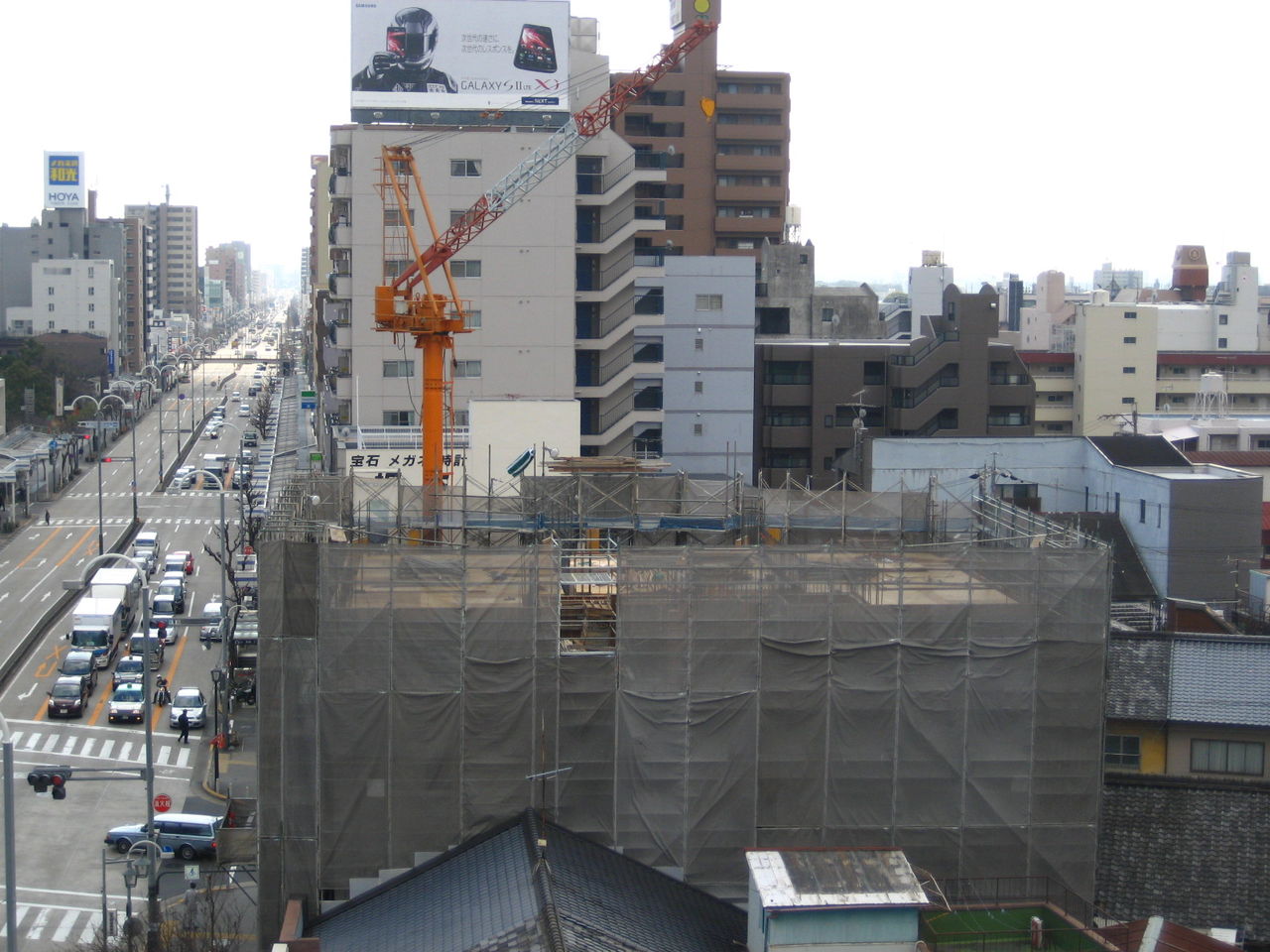

11月12日の「定点観測地点からの様子」です。交差点にひと際高い「タワークレーン」が姿を現しました。迫力のある姿が交差点から見られます。

次回は、1F躯体工事の進捗や第12回定例会議の様子等を報告したいと思います。

<人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります。

第10回定例会議と1F土間コン〜配筋・型枠工事

11月2日から1F土間コンの打設に入りました。掘ったり、埋めたりと続いた地中工事が終わり、いよいよ建物の様子が分かる躯体工事が始まります。

2土間コン打設

2クレーン基礎コンクリート打設

土間コン打設の様子です。右の写真は、タワークレンの基礎部分のコンクリート打設後の様子です。クレーンを取り付けるボルトもしっかり固定され取り付けられます。

2ロビー部コンクリート打設

ロビーからエントランス部を見た、コンクリート打設後の様子です。左側の土の部分は、エントランス部からも見られる坪庭になる予定です。

4型枠等クレーン作業

1Fの配筋・型枠建て込み工事でもクレーン車が活躍しています。タワークレーンが設置されると工事の様子も変わってくると思われます。11日頃までには、タワークレーンが設置される予定です。

5ロビーの配筋&型枠の様子

11月4日にロビー部分からエントランス方向を見た様子です。柱や壁の部分の配筋や北側壁部分の型枠の建て込みが進んでいます。

11月4日に第10回定例会議が開催されました。今回は、11月の月間工事の予定の説明がありました。18日には、配筋検査も予定されています。主な打ち合わせ事項は、防犯カメラの設置位置、2Fテラスのライトアップ用ライトの位置等具体的な取り付け位置の項目が増えてきています。

4耐火VPパイプ配管システム

左の写真は、今回採用された「耐火VPパイプ配管システム」のカタログです。建物の防火区画の貫通部分に耐火VPパイプと耐火DV継手を組み合わせて使用する耐火配管システムです。プラスチック管のみで火災時の延焼を防ぐ新しいシステムが採用されます。

5の1F配筋&型枠の様子11月5日の「定点観測地点からの様子」です。1F部分の柱になる配筋や壁の型枠等が見え始めています。

次回は、第11回定例会議の様子やタワークレーン設置や1F躯体部分の工事の様子等を報告する予定です。

人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります。

第9回定例会議と基礎埋め戻し〜土間配筋まで

10月24日からは、基礎の埋め戻しが始まりました。狭い工事現場での基礎の埋め戻しなのでトラックの出入りには気を使う現場となっています。いつも朝早くから交通整理をお願いしているガードマンさんに、感謝です。

25基礎埋め戻し写真は、埋め戻しの様子です。駐車場に予定されているピットに土を入れ、そこから重機で土を運び出して埋めていきます。狭い場所は、小型のショベルローダーが活躍しています。

28断熱材スタイロ敷きの様子

埋め戻しが終わると砕石敷き、断熱材のスタイロ敷きへと進んでいきます。写真は、ロビー付近へのスタイロ敷きの様子です。テナント部分は、砕石敷きで止め、土間コンは後施工で進めていきます。

1エントランス部配筋の様子

11月1日のロビー奥からエントランス方向を見た、土間配筋の様子です。明日、坪庭の部分を除きコンクリート打設の予定です。

1タワークレーンの配筋の様子

本日、最後の写真は、タワークレーンの基礎部分の配筋の様子です。後でガーデンになる予定の場所を使いタワークレーンが設置されます。来週の初めにはタワークレーンが姿を現すことになります。工事もいよいよ上へと向かっていきます。

第9回定例会議は、27日に開催されました。いつものように、2週間の工事予定で1F部分の土間コン、タワークレーンの設置、1Fの壁配筋・柱・壁型枠建て込みへのスケジュール説明を受けました。また、宅配ボックスの設置、ゴミ置き場の散水栓の位置等について話し合いが行われました。

今週中には、1級建築士のMさんと設備等についての詳しい打ち合わせを予定しています。

31日の夜、蟠疇A箸龍疇社長、鈴木事業部長、川崎副事業部長、三宅先生、Mさんと懇親会行ないました。近藤社長さんとは、昔の職場の話し等楽しい時間を過ごさせて頂きました。3月15日の竣工、またそれから続く長いお付き合いを約束させて頂く貴重な時間を頂き、感謝しております。三宅先生、Mさんこれからもよろしくお願いします。

次回は、第10回定例会議や土間コンからタワークレーン設置、1F部分の施工様子等を報告していきたいと思います。

人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります。

第8回定例会議と基礎コンクリート打設&足場・型枠解体

10月17日に配筋検査、18日に型枠建て込みが完了し19日には基礎コンクリートの打設が行われました。

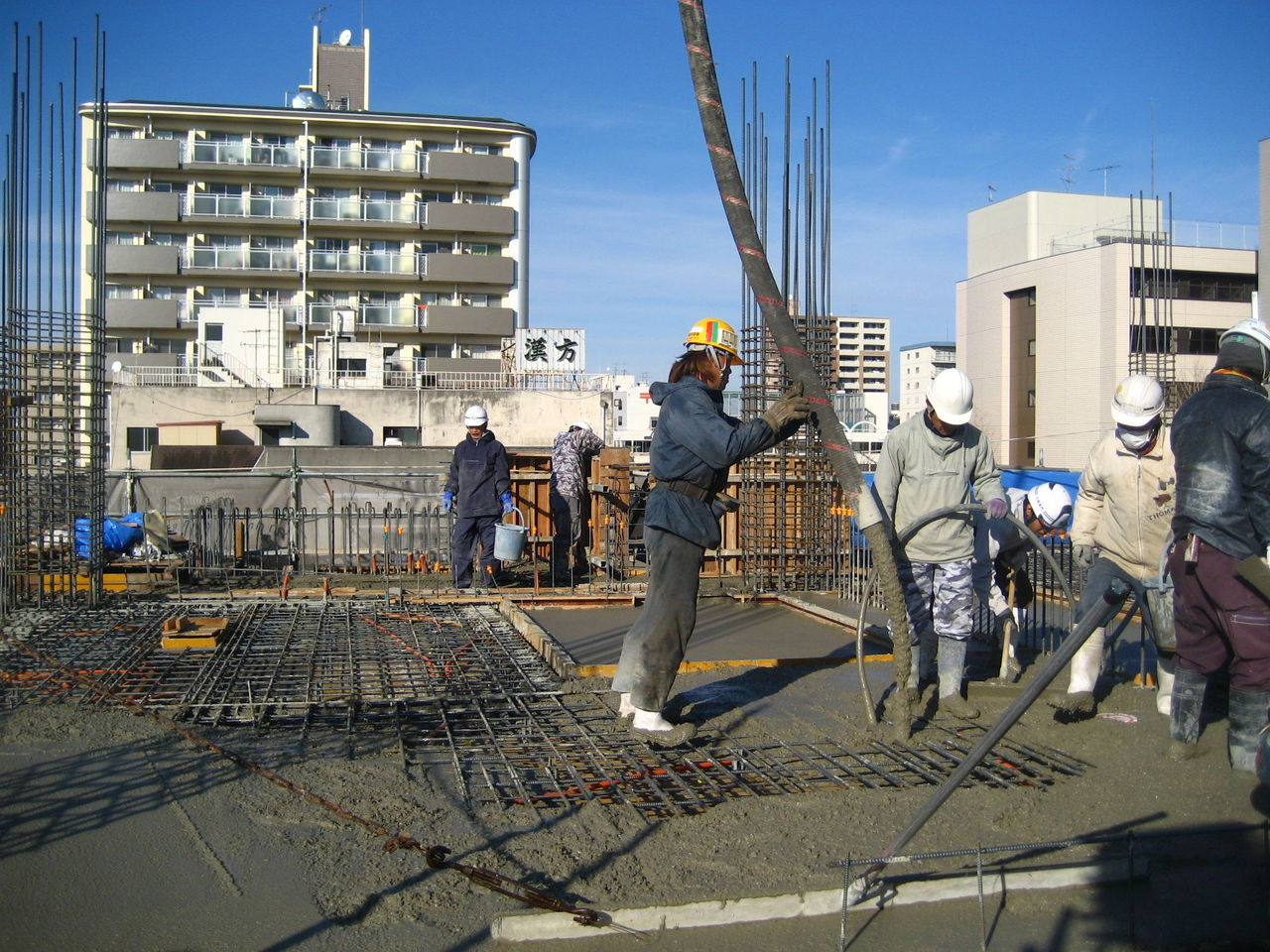

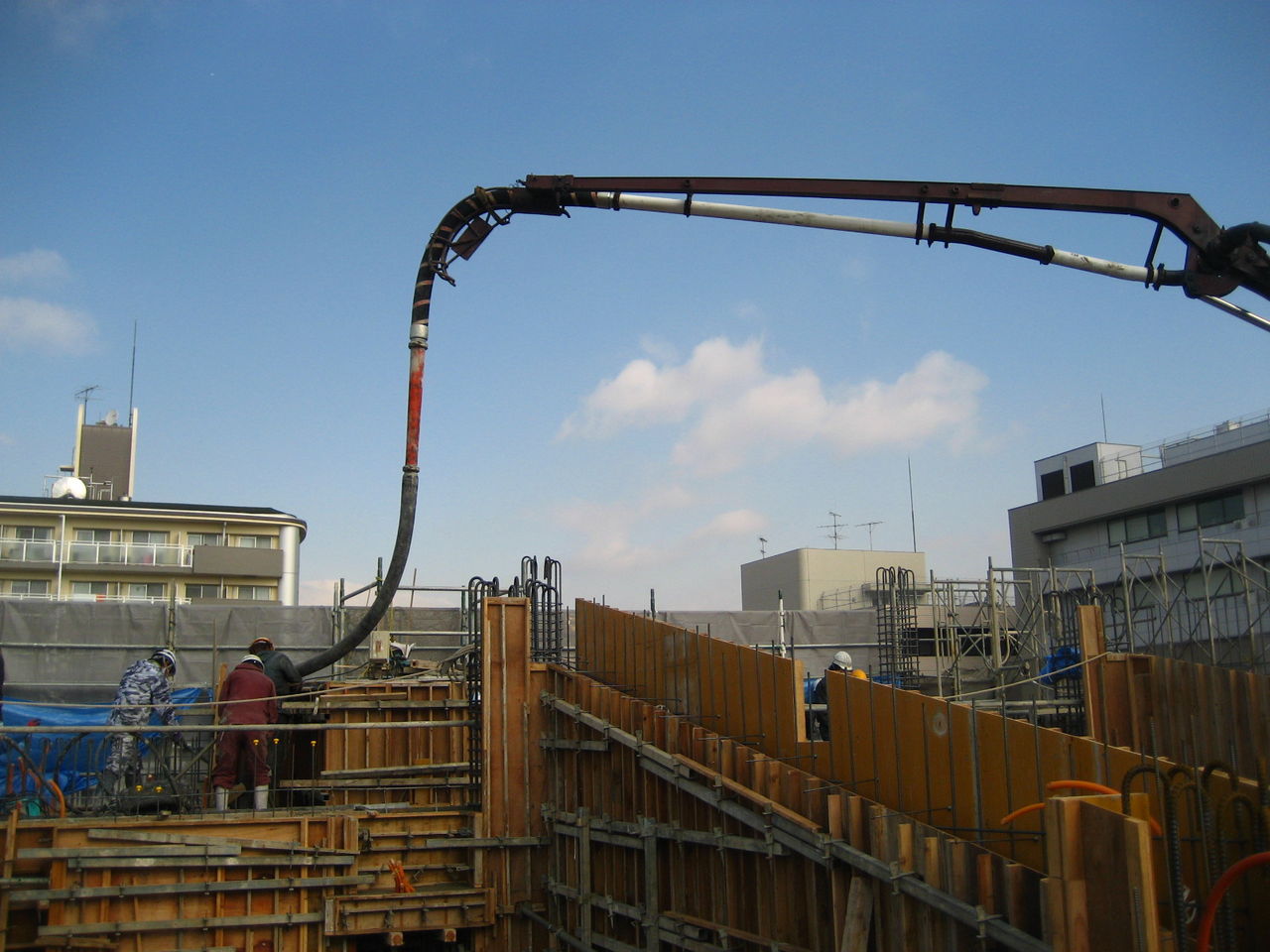

19ポンプ車の様子

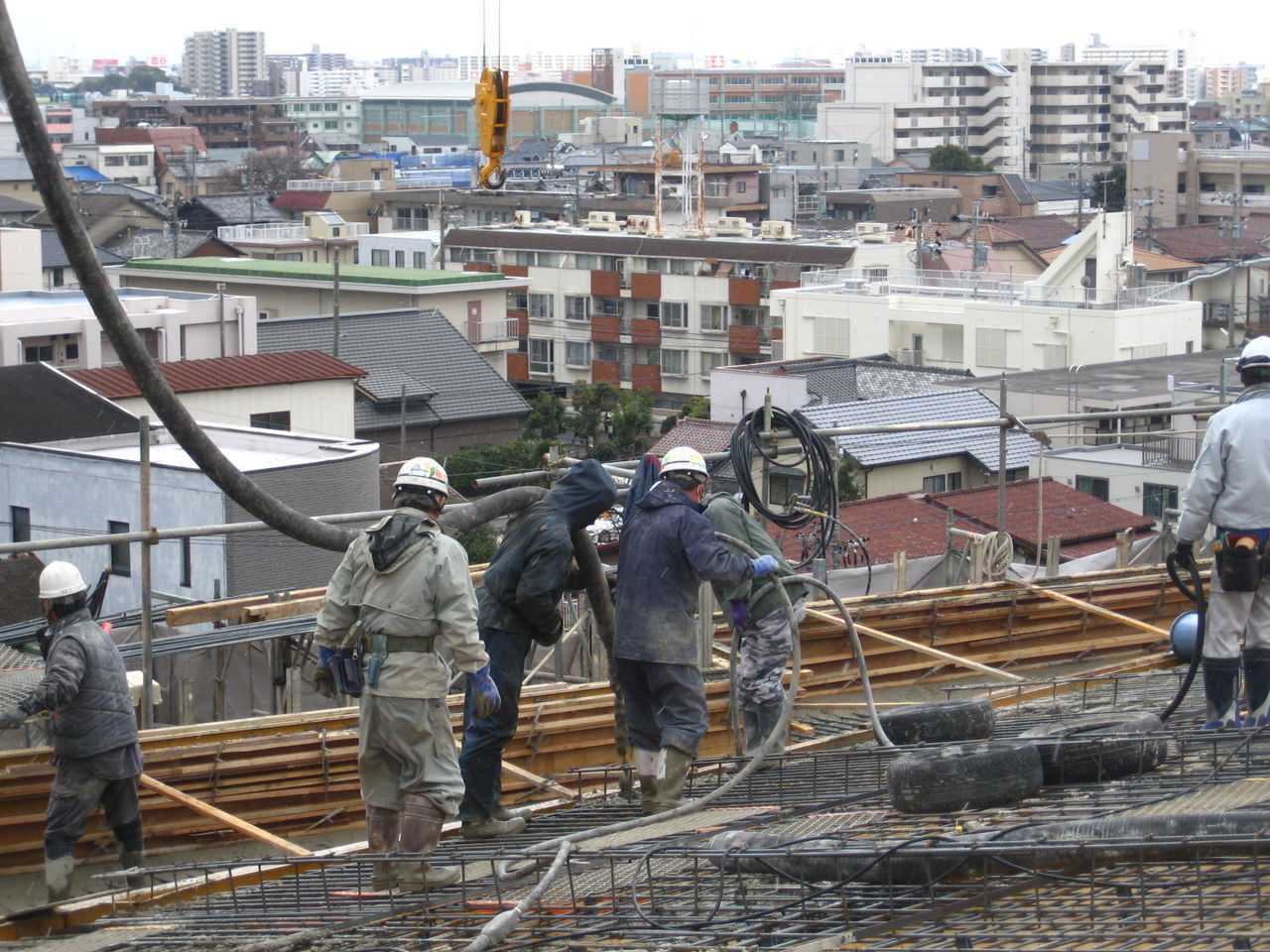

コンクリート打設のためポンプ車から伸びたブームの先の様子です。かまきりの頭のようですが、道路側からこのポンプ車のブームを使ってフレッシュコンクリートを送っています。

19上を通るポンプ車

工事現場の上を通るポンプ車(ブーム)の様子です。青い空に真っ直ぐ伸びるポンプ車のブームの長さを感じて頂けるかと思います。

スランプ試験の様子1

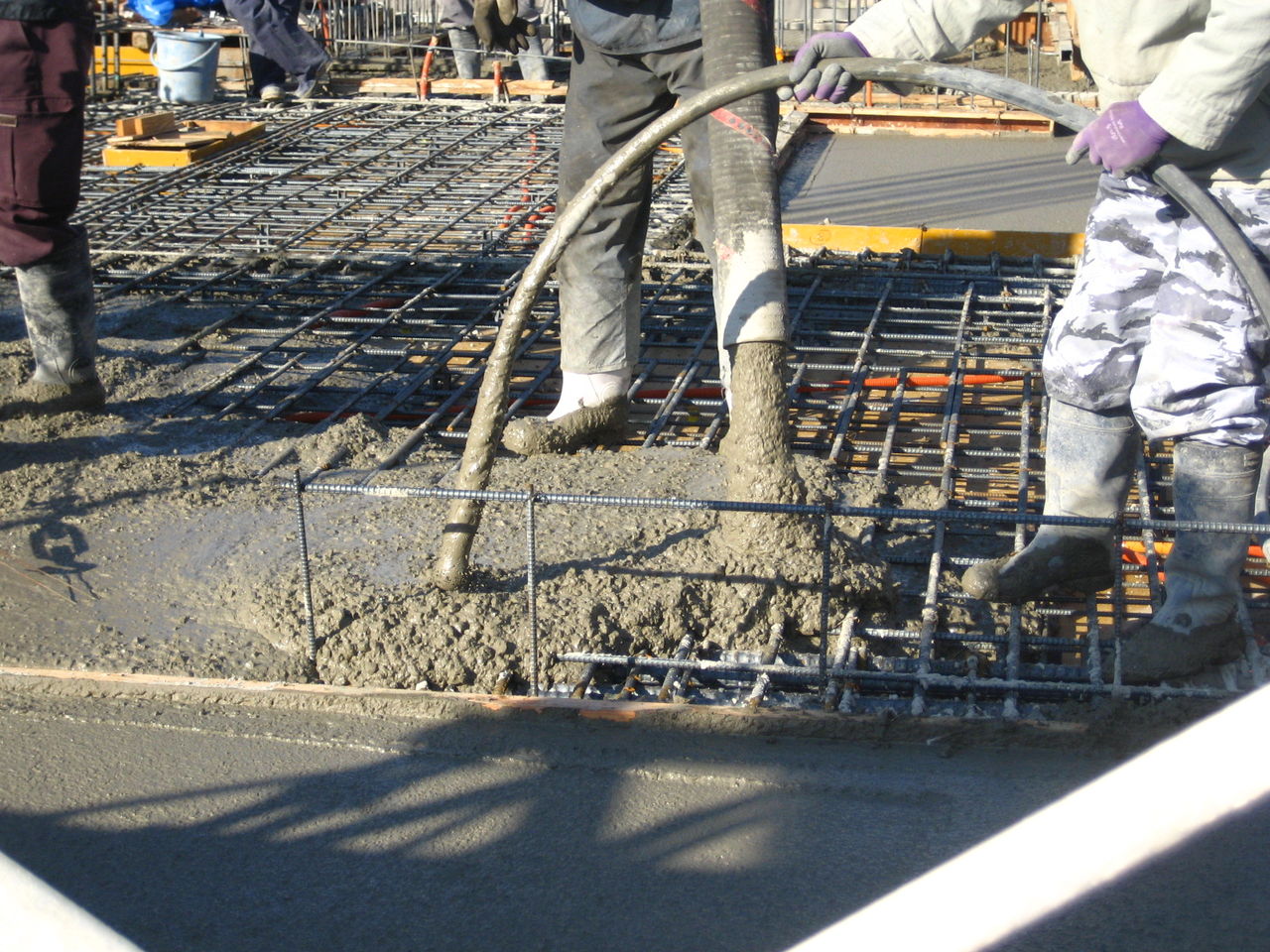

スランプ試験の様子2

基礎コンクリートの打設と同時に行った、品質管理試験の中のスランプ試験(コンクリートの柔らかさや流動性の程度を示す試験)の様子です。左の写真がスランプコーンからコンクリートを引き抜く時で、右の写真は、スランプ値(コンクリートが下がった値)を測っている様子です。

19コンクリート打設時の現場試験

スランプ値、空気量、塩化物量等の試験結果と硬化後の強度確認のためのテストピースの採取をしたところです。

19コンクリート打設の様子2

19コンクリート打設時の型枠打ちの様子

左の写真は、バイブレーターで振動を加えながらのコンクリート打設、右が型枠の上からのたたきの様子です。

19日は天候にも恵まれ、1日で基礎コンクリートの打設が完了しました。

22基礎コンクリートの様子22日までには、鉄筋足場・基礎型枠が解体されてコンクリートの基礎部分が姿を現しました。

20日に開かれた第8回定例会議は、石井所長さんから2週間の工事予定で、基礎埋め戻しから土間配筋、型枠、土間コンへと進む説明がありました。インターネットの施工についても話し合い、業者の説明を近日中に受けることになりました。また、キッチン・ユニットバス・鋼製建具のサンプルの簡単な説明があり、これから検討していくことになりました。

次回は、第9回定例会議や基礎埋め戻しから土間配筋までの様子等を報告していきたいと思います。

20定点観測

10月20日の「定点観測地点からの様子」です。ミキサー車に横付けしたポンプ車からブームが高く伸びている様子が分かります。

人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります。

第7回定例会議と基礎配筋〜型枠建て込み工事

10月7日頃から始まった基礎配筋工事も順調に進み、今週は差し筋、型枠建て込みへと進んでいます。第7回定例会議の様子も含め報告します。

11鉄筋梁部スペーサー11差し筋

10月11日の配筋工事の様子です。左側は、基礎梁の配筋の様子で、白く見えるのが、かぶり厚さを確保するためのスペーサーです。 右の写真は、新旧コンクリートを構造体として一体化するために挿入しておく差し筋です。たくさんの差し筋が使われています。

11基礎柱・梁部の配筋の様子

このビルで一番大がかりなの基礎部となる柱と梁の配筋の様子です。縦横と非常に多くの鉄筋が使われていることが分かります。

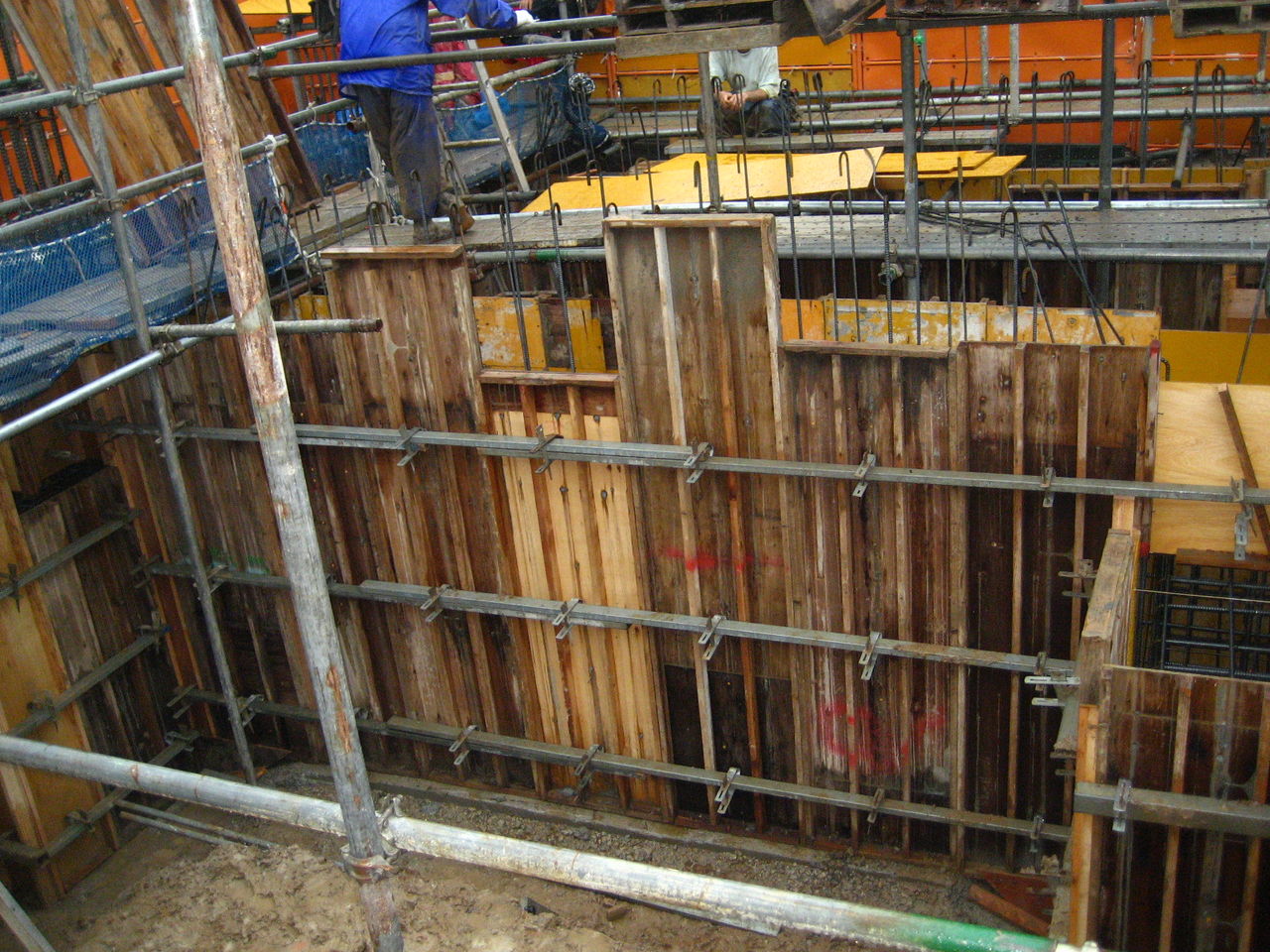

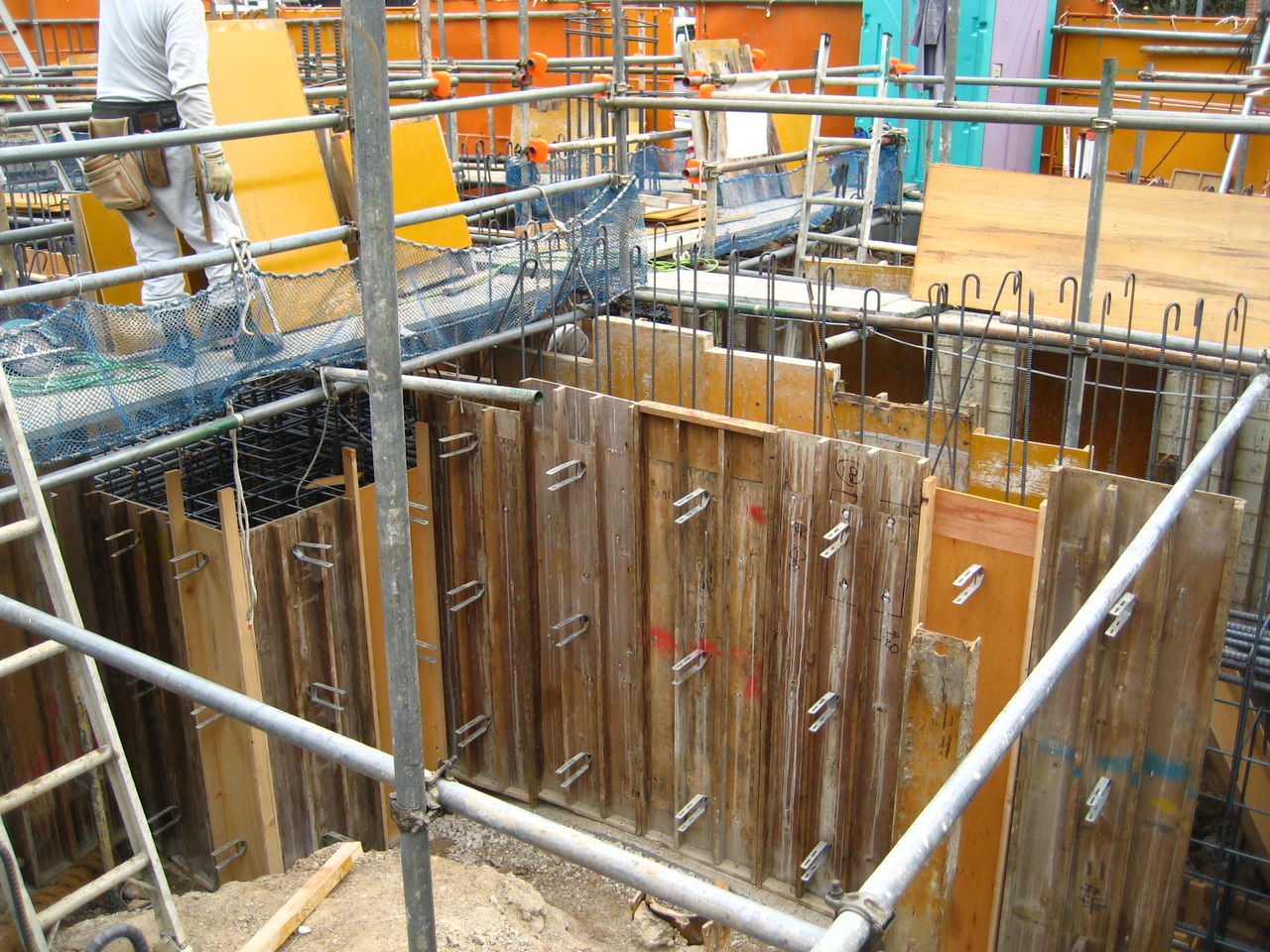

13の型枠施工の様子

15の型枠施工の様子

基礎梁部の型枠の建て込みの様子です。左が10月13日の様子で右が15日の様子です。型枠を支える支保工も組付いて施工が進んでいます。これから19日のコンクリート打設へと準備が続きます。

10月13日には、第7回定例会議が開催されました。石井所長さんから2週間の工事予定の説明がありました。主な予定は、17日に基礎配筋の検査があり、19日に基礎コンクリート打設、足場・型枠解体、基礎埋め戻しと続きます。打ち合わせは、構造に関する内容やインターネットの設定について等があり、私からは、「大人の名古屋」という雑誌の暮らしたい街ランキング2012で「桜山」が取り上げられていることを紹介しました。

次回は、第8回定例会議や基礎コンクリート打設から解体作業の様子等を報告したいと思います。

人気ブログランキング

読まれた方はこちらクリックして応援お願いします。あなたのワンクリックが力になります。

Ads by Google
「Ads by Google」ブログパーツは、サービスを終了しました。
livedoor リスログ
記事検索
最新コメント
アクセスカウンター
  • 今日:
  • 昨日:
  • 累計:

QRコード
QRコード
  • ライブドアブログ
